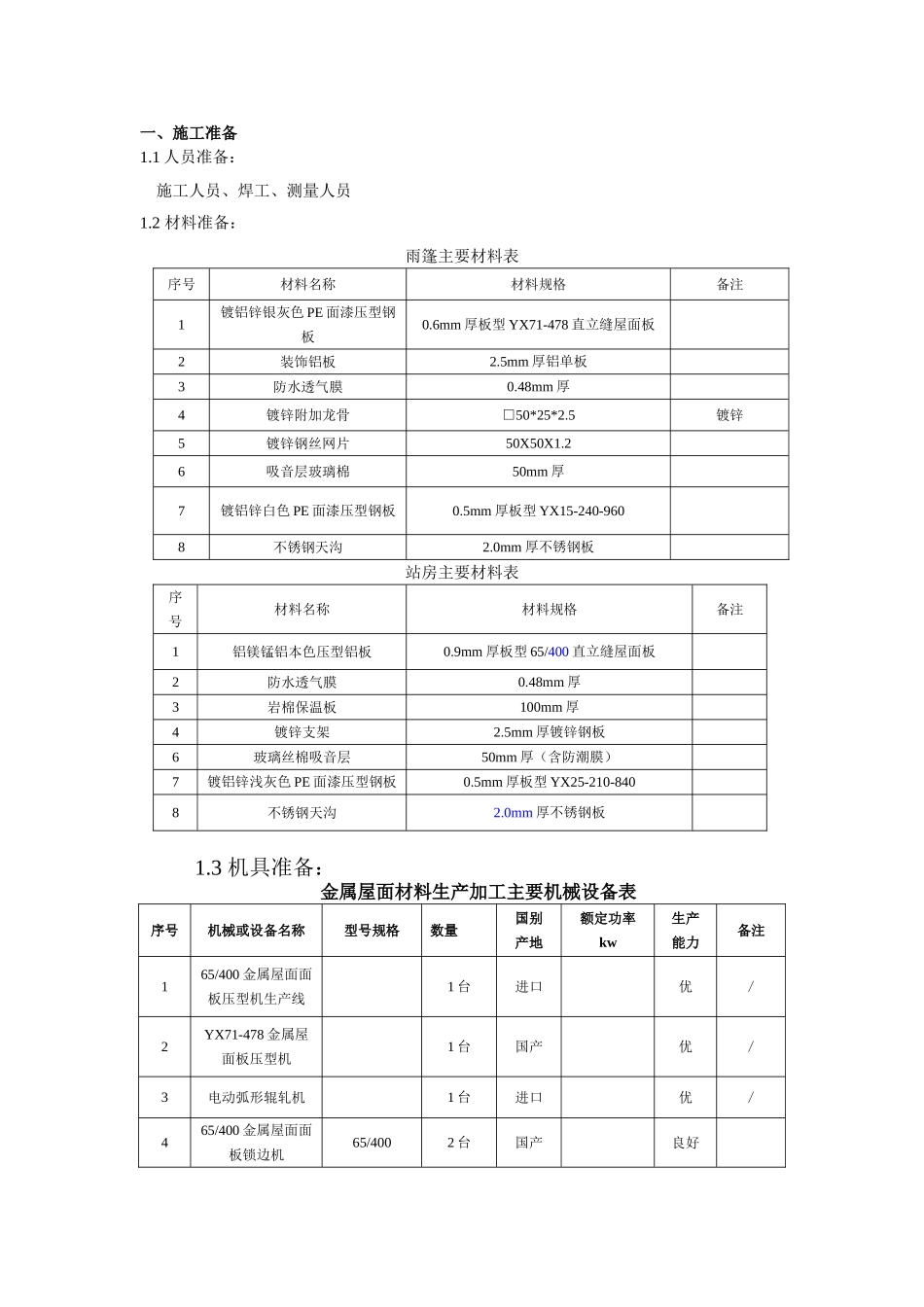

一、施工准备1
1 人员准备:施工人员、焊工、测量人员1
2 材料准备:雨篷主要材料表序号材料名称材料规格备注1镀铝锌银灰色 PE 面漆压型钢板0
6mm 厚板型 YX71-478 直立缝屋面板2装饰铝板2
5mm 厚铝单板3防水透气膜0
48mm 厚4镀锌附加龙骨□50*25*2
5镀锌5镀锌钢丝网片50X50X1
26吸音层玻璃棉50mm 厚7镀铝锌白色 PE 面漆压型钢板0
5mm 厚板型 YX15-240-9608不锈钢天沟2
0mm 厚不锈钢板站房主要材料表序号材料名称材料规格备注1铝镁锰铝本色压型铝板0
9mm 厚板型 65/400 直立缝屋面板2防水透气膜0
48mm 厚3岩棉保温板100mm 厚4镀锌支架2
5mm 厚镀锌钢板6玻璃丝棉吸音层50mm 厚(含防潮膜)7镀铝锌浅灰色 PE 面漆压型钢板0
5mm 厚板型 YX25-210-8408不锈钢天沟2
0mm 厚不锈钢板1

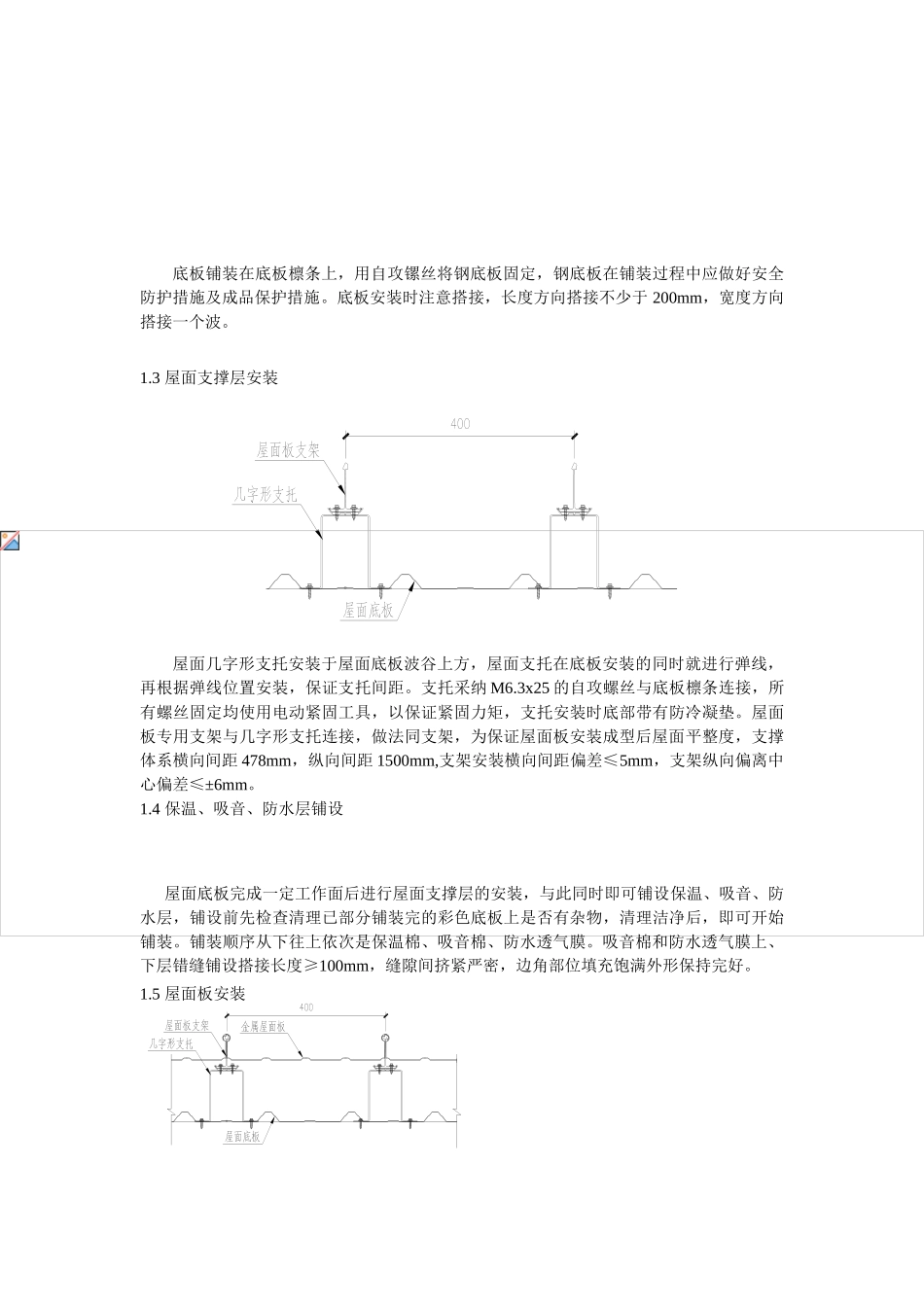

3 机具准备:金属屋面材料生产加工主要机械设备表序号机械或设备名称型号规格数量国别产地额定功率kw生产能力备注165/400 金属屋面面板压型机生产线1 台进口优/2YX71-478 金属屋面板压型机1 台国产优/3电动弧形辊轧机1 台进口优/465/400 金属屋面面板锁边机65/4002 台国产良好5YX71-478 金属屋面板锁边机YX71-4784 把国产自动优6屋面板夹子4 把国产机械优二、主要施工方法及主要做法要求1、金属屋面施工工艺流程:1
1 底板檩条焊接1
1 站房屋面底板檩条焊接于主钢结构上,确定工序交接,即指与本屋面结构安装相关的钢结构安装工程承包商的交接验收
2 钢桁架工序交接完毕,对屋面桁架进行复检、测量
用水准仪对桁架的标高进行抽查 ,分区域抽查几处相邻高差,与设计图中的设计高差相比,找出偏差,为檩条焊接安装提供依据和指导
桁架移交时发现的超过
