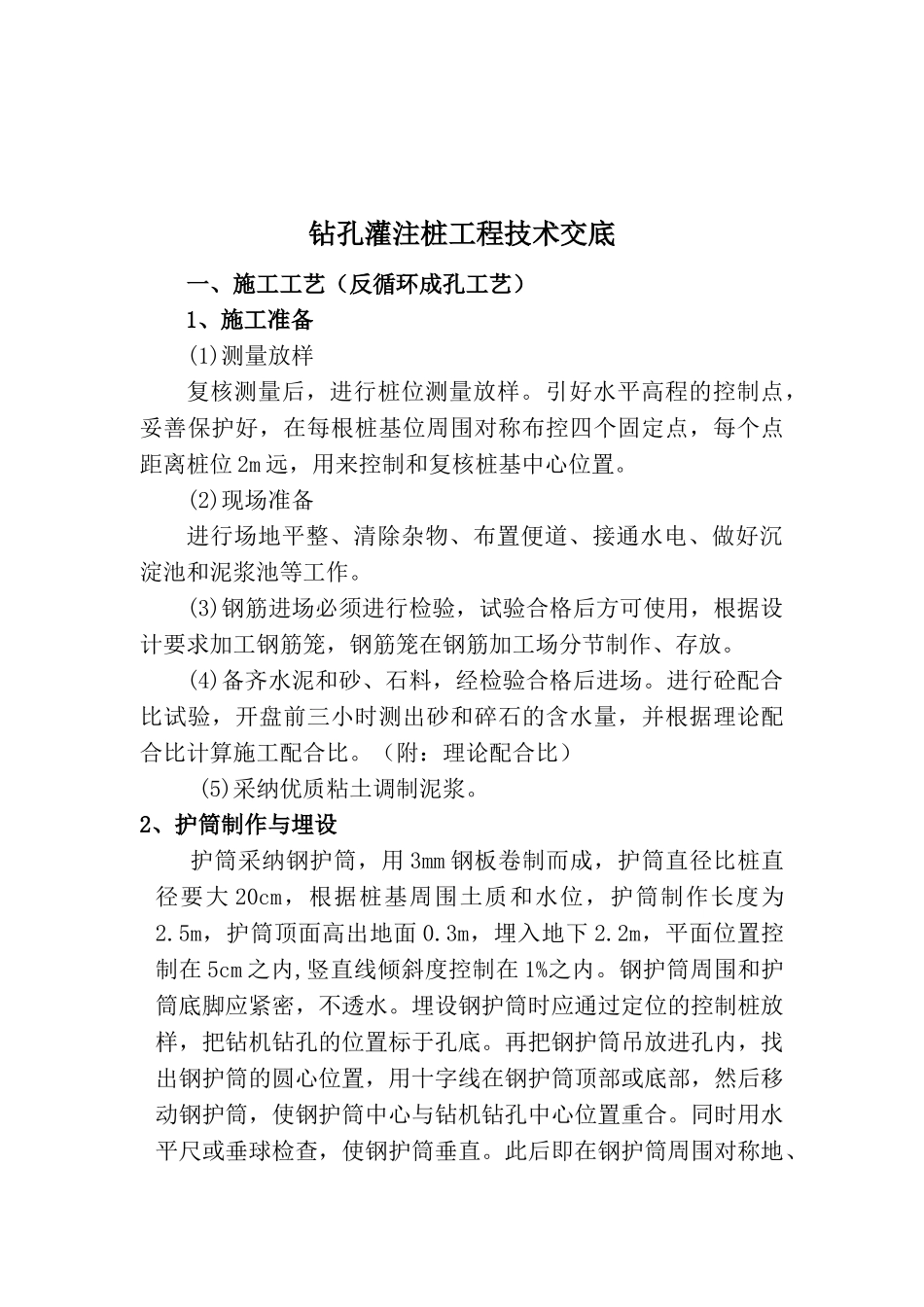

钻孔灌注桩工程技术交底一、施工工艺(反循环成孔工艺)1、施工准备(1)测量放样复核测量后,进行桩位测量放样
引好水平高程的控制点,妥善保护好,在每根桩基位周围对称布控四个固定点,每个点距离桩位 2m 远,用来控制和复核桩基中心位置
(2)现场准备进行场地平整、清除杂物、布置便道、接通水电、做好沉淀池和泥浆池等工作
(3)钢筋进场必须进行检验,试验合格后方可使用,根据设计要求加工钢筋笼,钢筋笼在钢筋加工场分节制作、存放
(4)备齐水泥和砂、石料,经检验合格后进场
进行砼配合比试验,开盘前三小时测出砂和碎石的含水量,并根据理论配合比计算施工配合比
(附:理论配合比) (5)采纳优质粘土调制泥浆
2、护筒制作与埋设护筒采纳钢护筒,用 3mm 钢板卷制而成,护筒直径比桩直径要大 20cm,根据桩基周围土质和水位,护筒制作长度为2
5m,护筒顶面高出地面 0
3m,埋入地下 2
2m,平面位置控制在 5cm 之内,竖直线倾斜度控制在 1%之内
钢护筒周围和护筒底脚应紧密,不透水
埋设钢护筒时应通过定位的控制桩放样,把钻机钻孔的位置标于孔底
再把钢护筒吊放进孔内,找出钢护筒的圆心位置,用十字线在钢护筒顶部或底部,然后移动钢护筒,使钢护筒中心与钻机钻孔中心位置重合
同时用水平尺或垂球检查,使钢护筒垂直
此后即在钢护筒周围对称地、均匀地回填最佳含水量的粘土,要分层夯实,达到最大密实度
以保证其垂直度及防止泥浆流失及位移、掉落,假如护筒底土层不是粘性土,应挖深或换土,在孔底回填夯实 30-50cm 厚度的粘土后,再安放护筒,以免护筒底口处渗漏塌方,夯填时要防止钢护筒偏斜
护筒上口应绑扎工字钢对称吊紧,防止下窜
3、泥浆的制备根据现场实际情况,泥浆采纳优质粘土,在泥浆池中制备泥浆,泥浆用泥浆泵泵送

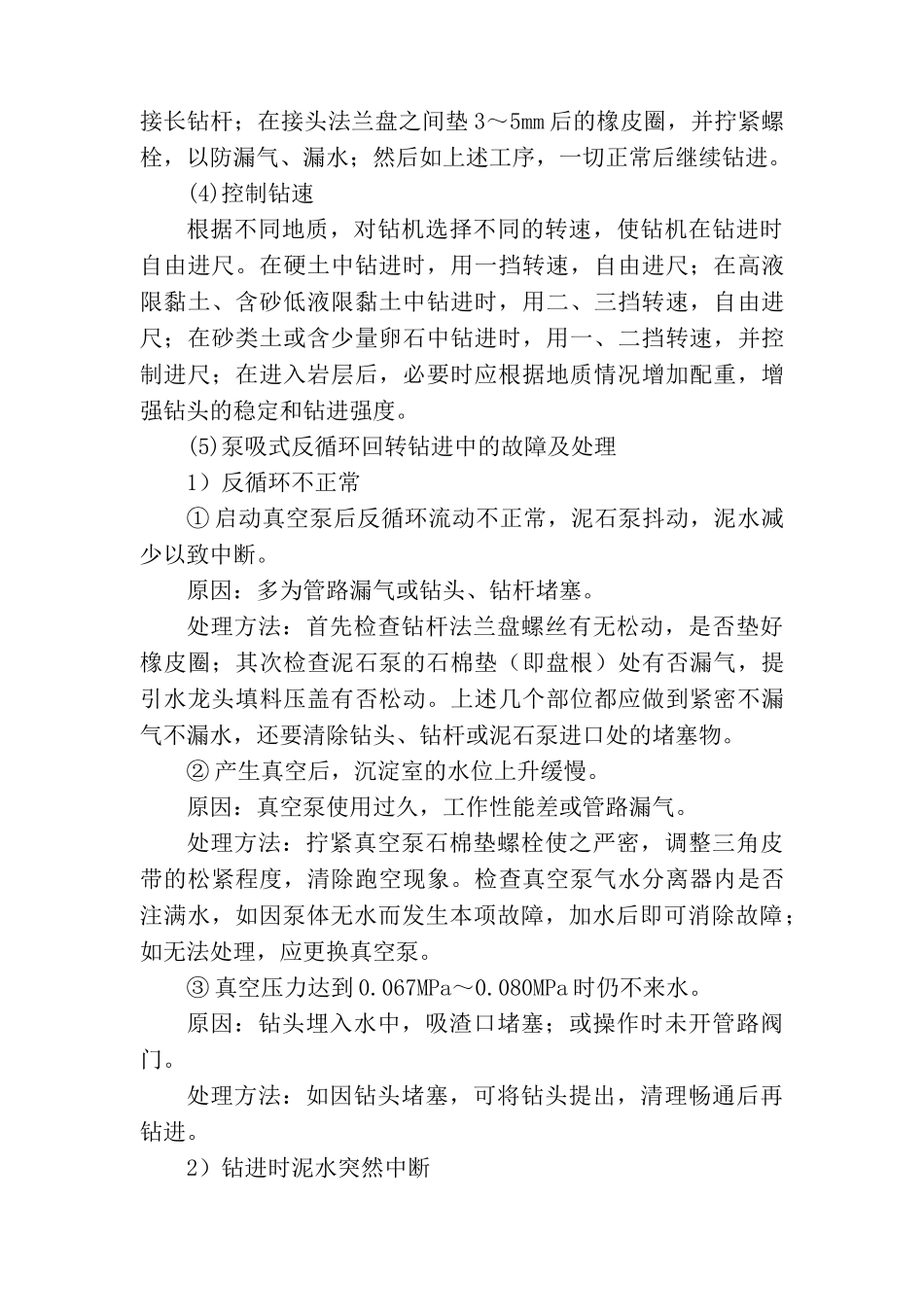

4、钻孔作业(1)钻机就位立好钻架并调整和安设好起吊系统,将钻头吊起,缓缓放进护筒内
