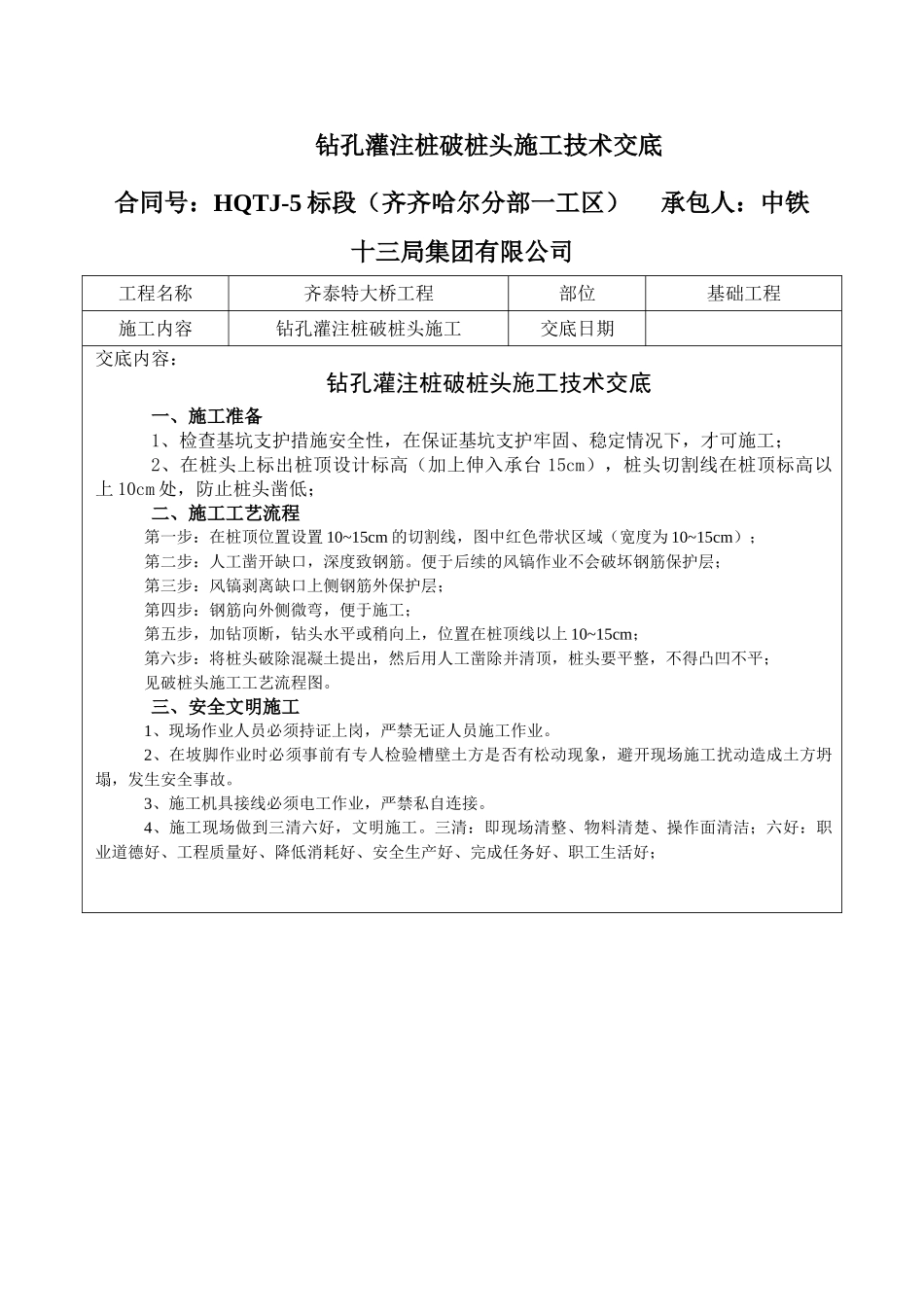

钻孔灌注桩破桩头施工技术交底合同号:HQTJ-5 标段(齐齐哈尔分部一工区) 承包人:中铁十三局集团有限公司工程名称齐泰特大桥工程部位基础工程施工内容钻孔灌注桩破桩头施工交底日期交底内容:钻孔灌注桩破桩头施工技术交底一、施工准备1、检查基坑支护措施安全性,在保证基坑支护牢固、稳定情况下,才可施工;2、在桩头上标出桩顶设计标高(加上伸入承台 15cm),桩头切割线在桩顶标高以上 10cm 处,防止桩头凿低;二、施工工艺流程第一步:在桩顶位置设置 10~15cm 的切割线,图中红色带状区域(宽度为 10~15cm);第二步:人工凿开缺口,深度致钢筋。便于后续的风镐作业不会破坏钢筋保护层;第三步:风镐剥离缺口上侧钢筋外保护层;第四步:钢筋向外侧微弯,便于施工;第五步,加钻顶断,钻头水平或稍向上,位置在桩顶线以上 10~15cm;第六步:将桩头破除混凝土提出,然后用人工凿除并清顶,桩头要平整,不得凸凹不平;见破桩头施工工艺流程图。三、安全文明施工1、现场作业人员必须持证上岗,严禁无证人员施工作业。2、在坡脚作业时必须事前有专人检验槽壁土方是否有松动现象,避开现场施工扰动造成土方坍塌,发生安全事故。3、施工机具接线必须电工作业,严禁私自连接。4、施工现场做到三清六好,文明施工。三清:即现场清整、物料清楚、操作面清洁;六好:职业道德好、工程质量好、降低消耗好、安全生产好、完成任务好、职工生活好;桩头凿除效果图交底人被交底责任人安全工程师意见及签字参加被交底人被交底单位意见 签字: 年 月 日
