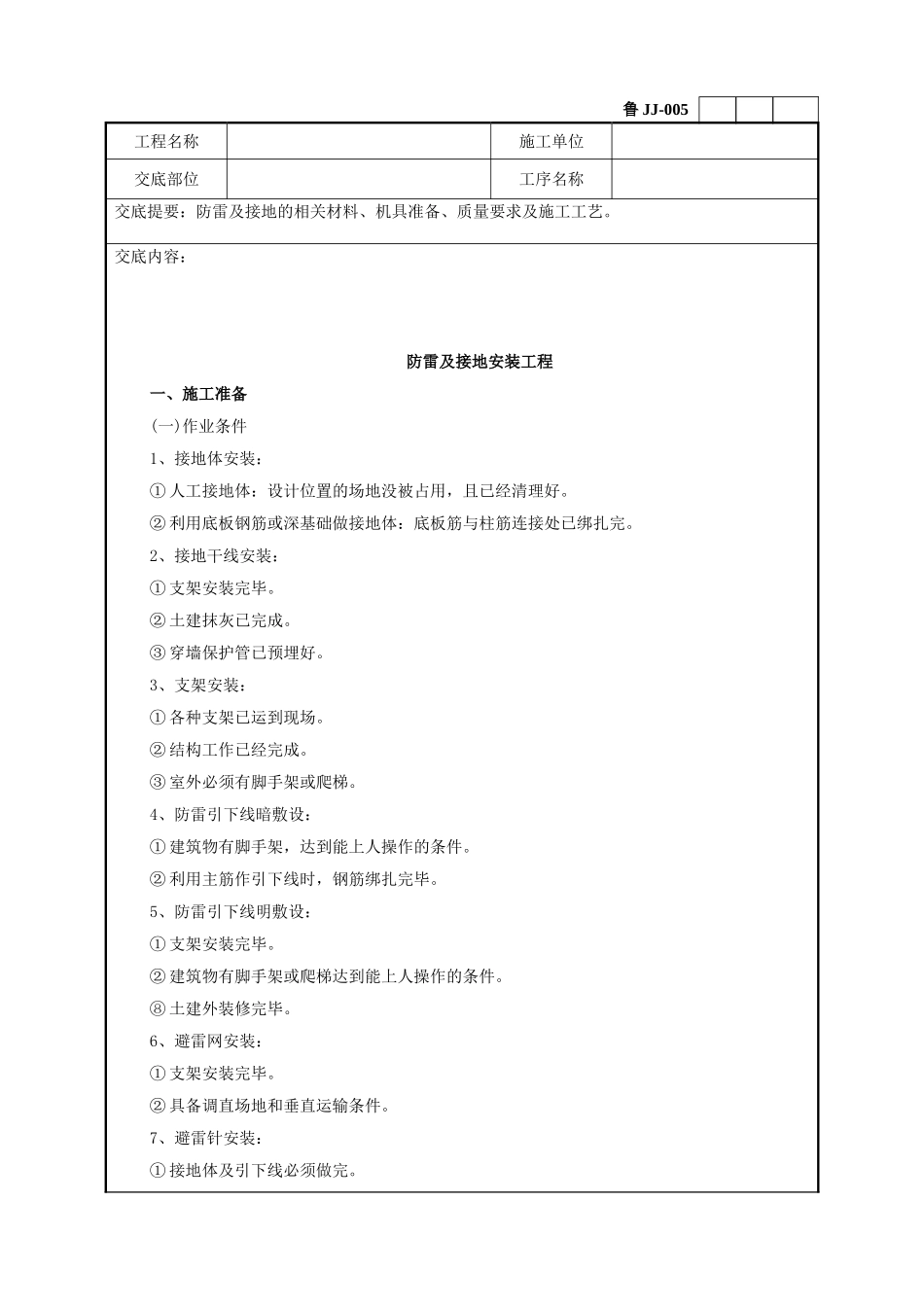

鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:防雷及接地的相关材料、机具准备、质量要求及施工工艺
交底内容:防雷及接地安装工程一、施工准备(一)作业条件1、接地体安装:① 人工接地体:设计位置的场地没被占用,且已经清理好
② 利用底板钢筋或深基础做接地体:底板筋与柱筋连接处已绑扎完
2、接地干线安装:① 支架安装完毕
② 土建抹灰已完成
③ 穿墙保护管已预埋好
3、支架安装:① 各种支架已运到现场
② 结构工作已经完成
③ 室外必须有脚手架或爬梯
4、防雷引下线暗敷设:① 建筑物有脚手架,达到能上人操作的条件
② 利用主筋作引下线时,钢筋绑扎完毕
5、防雷引下线明敷设:① 支架安装完毕
② 建筑物有脚手架或爬梯达到能上人操作的条件
⑧ 土建外装修完毕
6、避雷网安装:① 支架安装完毕
② 具备调直场地和垂直运输条件
7、避雷针安装:① 接地体及引下线必须做完
鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:防雷及接地的相关材料、机具准备、质量要求及施工工艺

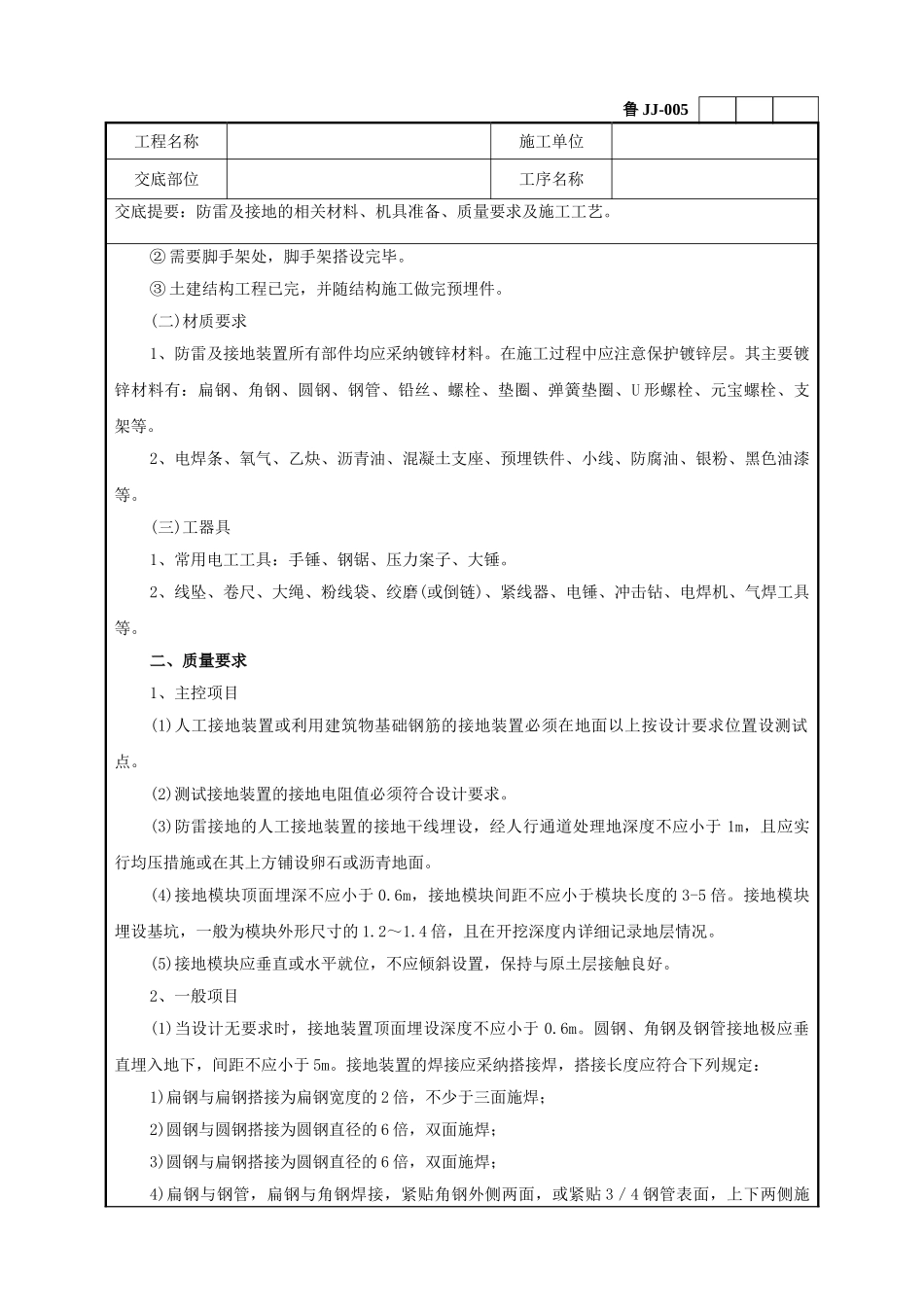

② 需要脚手架处,脚手架搭设完毕
③ 土建结构工程已完,并随结构施工做完预埋件

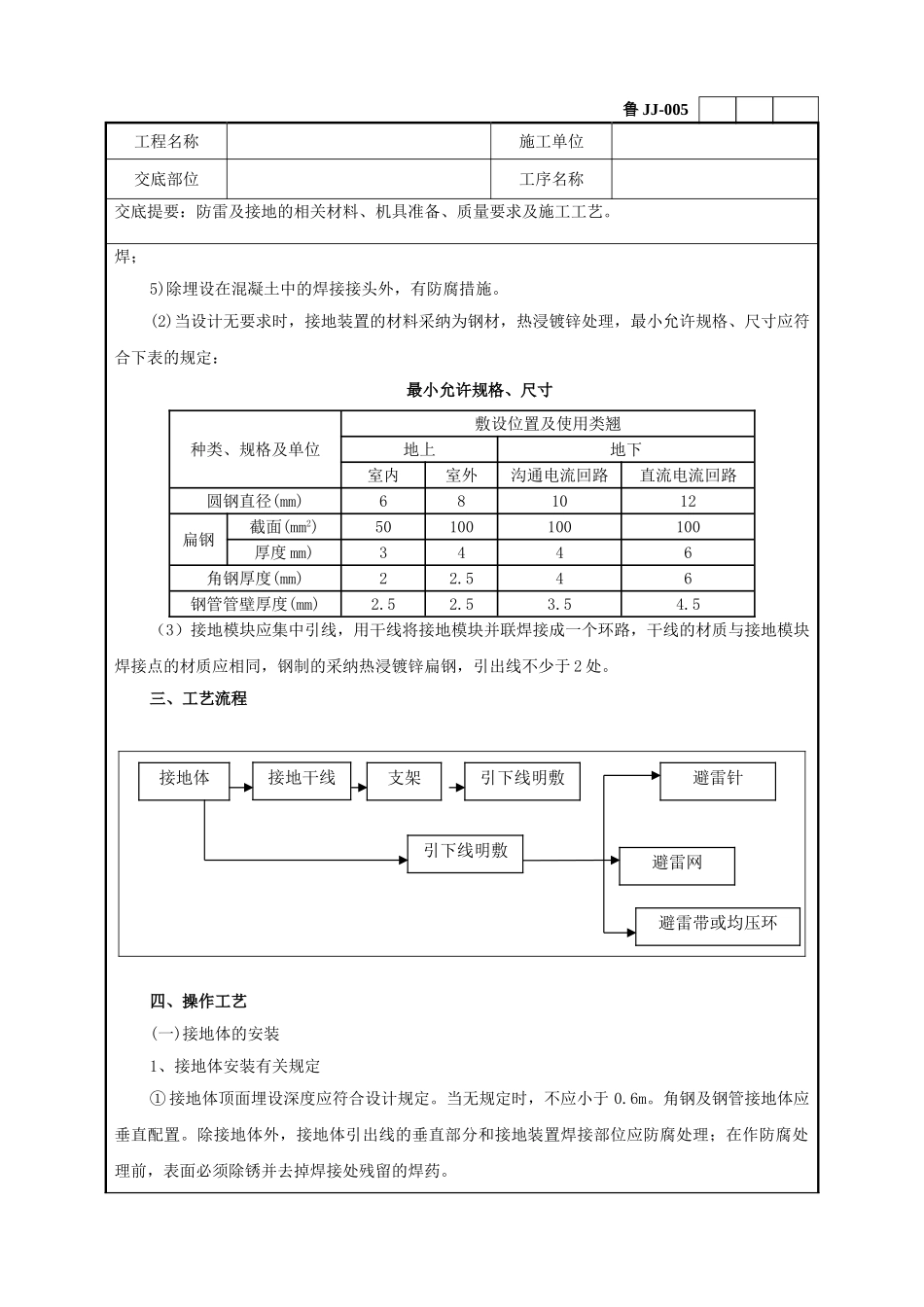

(二)材质要求1、防雷及接地装置所有部件均应采纳镀锌材料
在施工过程中应注意保护镀锌层
其主要镀锌材料有:扁钢、角钢、圆钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U 形螺栓、元宝螺栓、支架等
2、电焊条、氧气、乙炔、沥青油、混凝土支座、预埋铁件、小线、防腐油、银粉、黑色油漆等
(三)工器具1、常用电工工具:手锤、钢锯、压力案子、大锤
2、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等
二、质量要求1、主控项目(1)人工接地装置或利用建筑物基础钢筋的接地装置必须在地面以上按设计要求位置设测试点
(2)测试接地装置的接地电阻值必须符合设计要求
(3)防雷接地的人工接地装置的接地干线埋设,经人行
