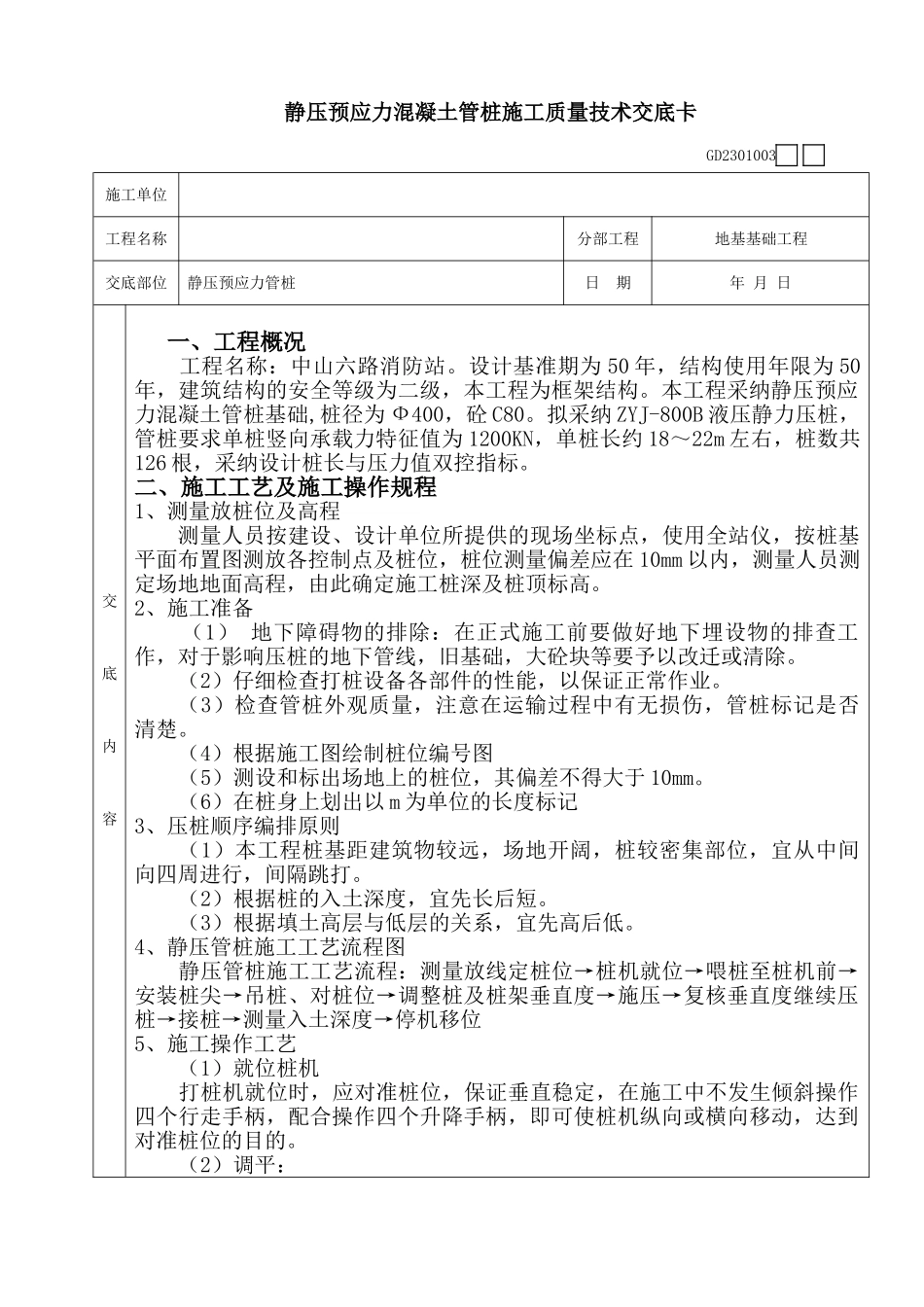

静压预应力混凝土管桩施工质量技术交底卡 GD2301003施工单位工程名称分部工程地基基础工程交底部位静压预应力管桩日 期年 月 日交底内容 一、工程概况 工程名称:中山六路消防站
设计基准期为 50 年,结构使用年限为 50年,建筑结构的安全等级为二级,本工程为框架结构
本工程采纳静压预应力混凝土管桩基础,桩径为 Ф400,砼 C80
拟采纳 ZYJ-800B 液压静力压桩,管桩要求单桩竖向承载力特征值为 1200KN,单桩长约 18~22m 左右,桩数共126 根,采纳设计桩长与压力值双控指标
二、施工工艺及施工操作规程1、测量放桩位及高程测量人员按建设、设计单位所提供的现场坐标点,使用全站仪,按桩基平面布置图测放各控制点及桩位,桩位测量偏差应在 10mm 以内,测量人员测定场地地面高程,由此确定施工桩深及桩顶标高
2、施工准备 (1) 地下障碍物的排除:在正式施工前要做好地下埋设物的排查工作,对于影响压桩的地下管线,旧基础,大砼块等要予以改迁或清除
(2)仔细检查打桩设备各部件的性能,以保证正常作业
(3)检查管桩外观质量,注意在运输过程中有无损伤,管桩标记是否清楚
(4)根据施工图绘制桩位编号图(5)测设和标出场地上的桩位,其偏差不得大于 10mm

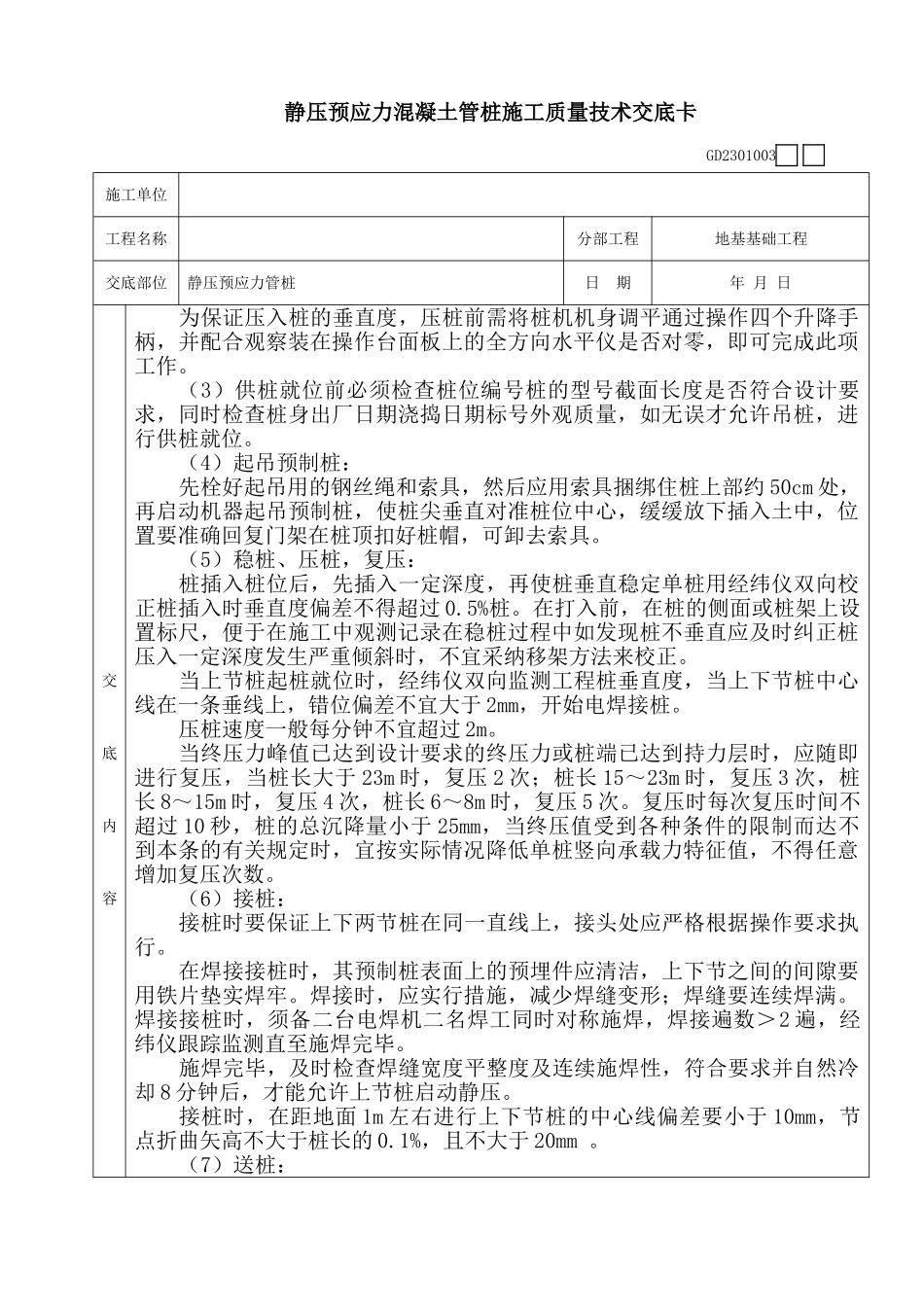

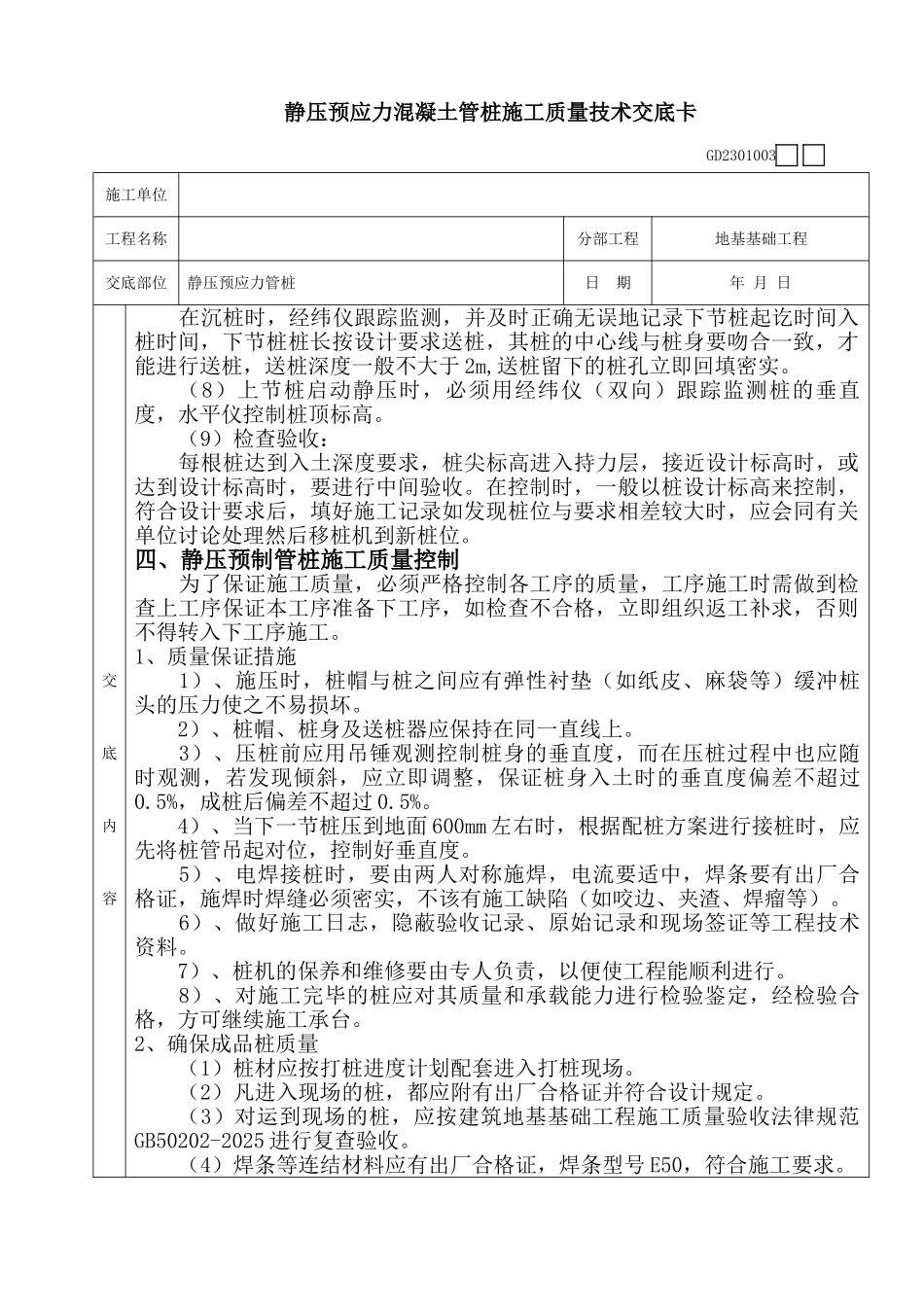

(6)在桩身上划出以 m 为单位的长度标记3、压桩顺序编排原则(1)本工程桩基距建筑物较远,场地开阔,桩较密集部位,宜从中间向四周进行,间隔跳打
(2)根据桩的入土深度,宜先长后短
(3)根据填土高层与低层的关系,宜先高后低
4、静压管桩施工工艺流程图静压管桩施工工艺流程:测量放线定桩位→桩机就位→喂桩至桩机前→安装桩尖→吊桩、对桩位→调整桩及桩架垂直度→施压→复核垂直度继续压桩→接桩→测量入土深度→停机移位5、施工操作工艺(1)就位桩机打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜操作四个行走手柄,配合操作
