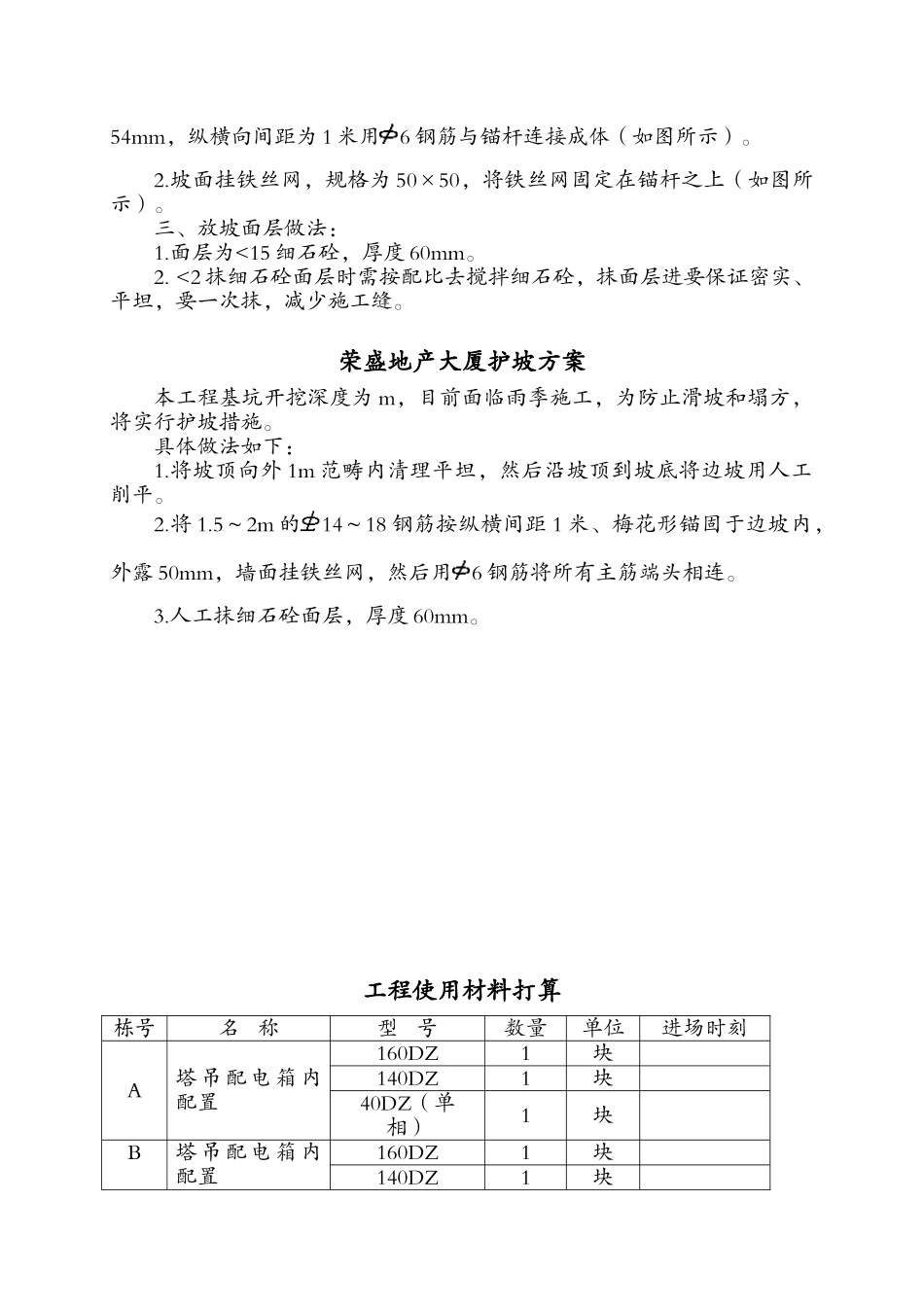

0168 荣盛地产大厦土方开挖方案一、工程概况本工程位于廊坊市锦绣家园小区内,西临新开路,北临广阳道,东临劳动局大厦,占地面积 2120m2,由 A、B、C 三栋楼组成,地基为 CFG 桩复合地基,基础底板底标高为-5.97m,局部为-7.07m(电梯井外)。二、基坑开挖1.开挖前的预备工作(1)土方开挖前,肱将施工区域内的地下、地上障碍物清除和处理完成。(2)本工程的位置开槽尺寸,必须通过验收合格,并办完预检手续。(3)夜间施工时,应有足够照明设施,在槽边及危险的地段设置明显标志,安排好开挖顺序,防止错挖或超挖。(4)在机械无法施工的部位和修整边坡、坡度,清理槽底,人工配合进行施工。(5)施工时所用的机械设备已进场,运转正常。(6)熟悉图纸,并好技术交底。3.开挖顺序及机具人员的确定。① 机具:反铲挖土机一台,自卸汽车八辆,铁锹 6 把,钢尺 50m 的一把,5m 卷尺一把,水准仪 1 套,小推车 2 辆,小木桩等。② 人员:抄平施线 2 人,清槽 6 人。③ 开挖顺序:从 B 栋西北角开始,由北向南退着开挖,如图示:⑵ 第二次开挖到-5.40m,工程量 7200m3。采纳 2 台反铲挖掘机,从 A 栋东北角开始,由北向南开挖,分三次倒运到槽边,用铲车堆起,并装车(自卸汽车无法下到基坑内),挖到坡处停止,再从 B 栋西北角开始挖,倒过三次到槽,10 辆汽车运土。如图:⑶ 第三次-5.97m,工程量 2556.76m,剔凿桩头 1288 个。采纳 4 台小型挖掘机挖土,8 辆小北锅运土,运至槽边,1 台反铲挖掘机挖上来,铲车推土装车,自卸汽车(4 辆)运走,剔凿桩头 15 人。A 栋、C 栋、同时开挖,A 栋从车头开始,C 栋从南头开始,如图示:⒋ 挖土方时应注意的事项。⑴ 严格按规定坡工开挖。⑵ 土方从上向下分层开挖,以利于排水。⑶ 严禁超挖,扰动地基土层。⑷ 开挖过程中,做好对轴线桩标准不准点的爱护工作,并常常校核。⑸ 施工人员带好安全帽,与机械保持安全距离,防止发生安全事故。荣盛地产大厦护坡方案荣盛地产大厦工程分为三个部位,即 A、B 、C 三栋相连,按设计图纸要求基坑深度为-5.6m,自然地坪至槽低为-5m。目前正在桩基完工后的清淤和深挖工作,依照施工的进度(设计图纸不全)基础处理赶在雨季施工,为防止基坑边滑坡和塌方,造成不安全因素和阻碍施工进度,按地质堪察部门提供的地质资料需做好护坡的防护工作。具体措施如下:一、清坡工程1.将基坑四周 1m 清理平坦。2.基坑放坡为 450,从...
