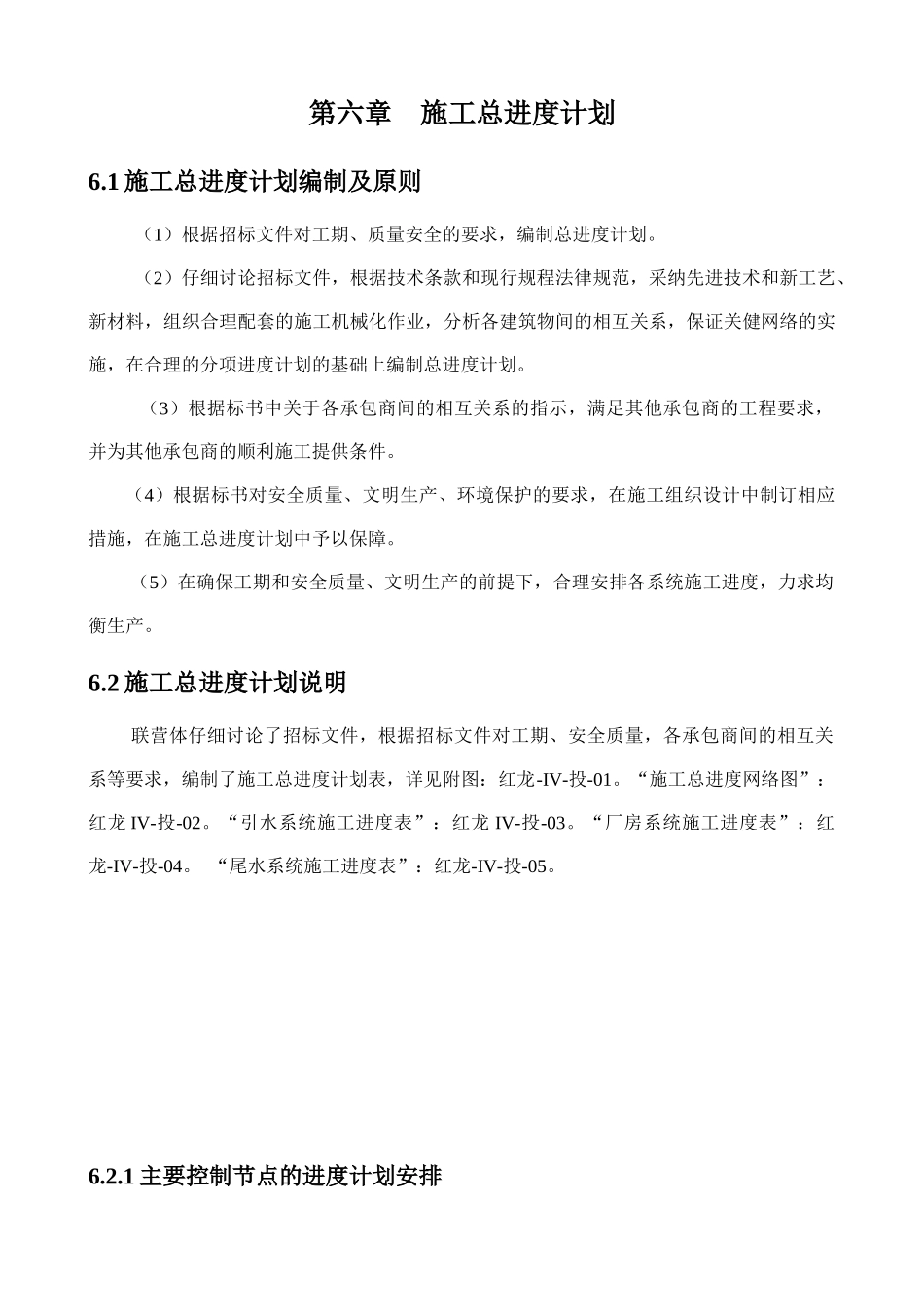

第六章 施工总进度计划6
1 施工总进度计划编制及原则(1)根据招标文件对工期、质量安全的要求,编制总进度计划
(2)仔细讨论招标文件,根据技术条款和现行规程法律规范,采纳先进技术和新工艺、新材料,组织合理配套的施工机械化作业,分析各建筑物间的相互关系,保证关健网络的实施,在合理的分项进度计划的基础上编制总进度计划
(3)根据标书中关于各承包商间的相互关系的指示,满足其他承包商的工程要求,并为其他承包商的顺利施工提供条件
(4)根据标书对安全质量、文明生产、环境保护的要求,在施工组织设计中制订相应措施,在施工总进度计划中予以保障
(5)在确保工期和安全质量、文明生产的前提下,合理安排各系统施工进度,力求均衡生产
2 施工总进度计划说明 联营体仔细讨论了招标文件,根据招标文件对工期、安全质量,各承包商间的相互关系等要求,编制了施工总进度计划表,详见附图:红龙-IV-投-01
“施工总进度网络图”:红龙 IV-投-02
“引水系统施工进度表”:红龙 IV-投-03
“厂房系统施工进度表”:红龙-IV-投-04
“尾水系统施工进度表”:红龙-IV-投-05

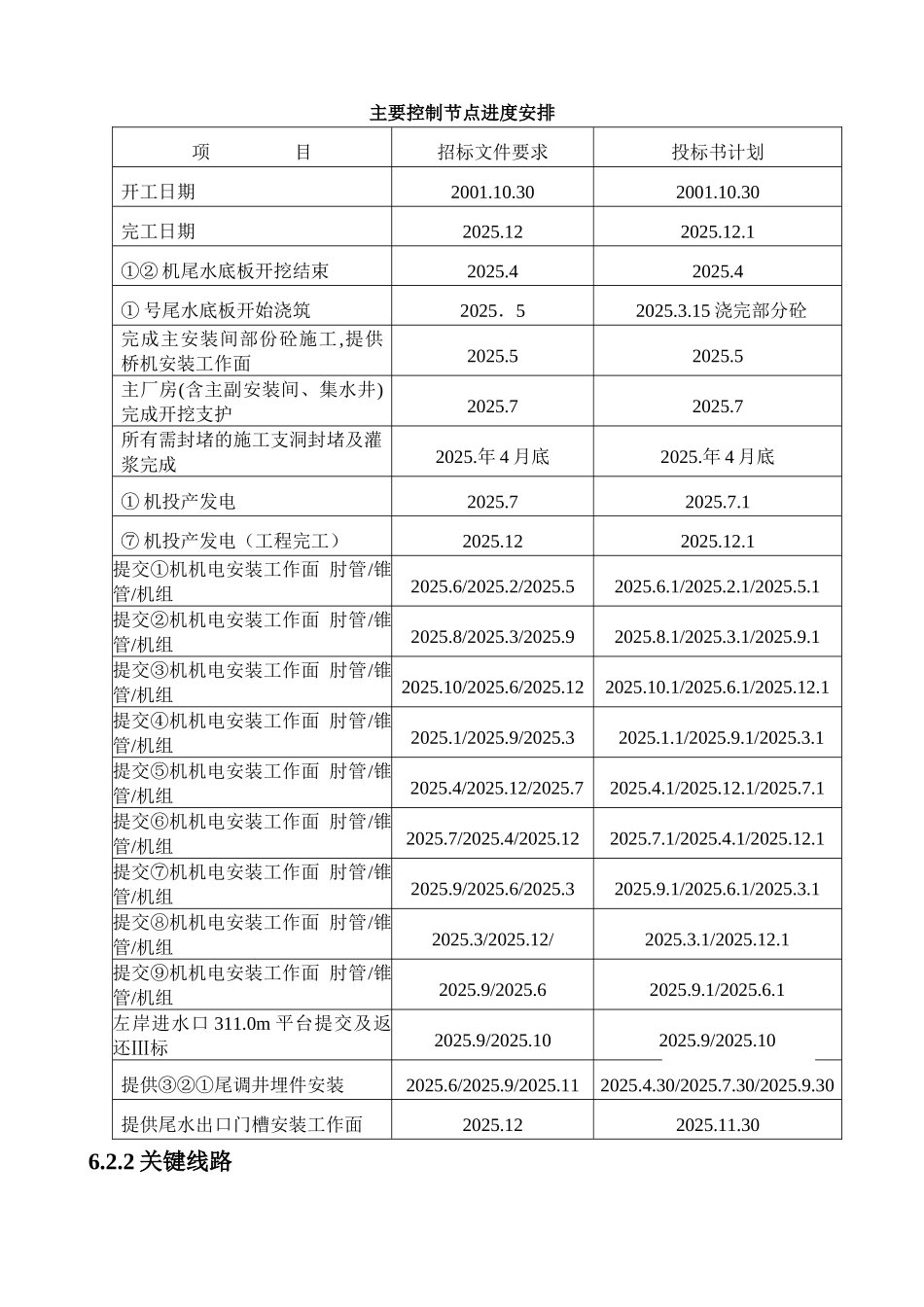

1 主要控制节点的进度计划安排主要控制节点进度安排项 目招标文件要求投标书计划开工日期2001
302001
30完工日期2025
122025
1①② 机尾水底板开挖结束2025
4① 号尾水底板开始浇筑2025.52025
15 浇完部分砼完成主安装间部份砼施工,提供桥机安装工作面2025
5主厂房(含主副安装间、集水井)完成开挖支护2025
7所有需封堵的施工支洞封堵及灌浆完成2025
年 4 月底2025
年 4 月底① 机投产发电2025
1⑦ 机投产发电(工程完工)2025
122025
1提交①机机电安装工作面 肘管
