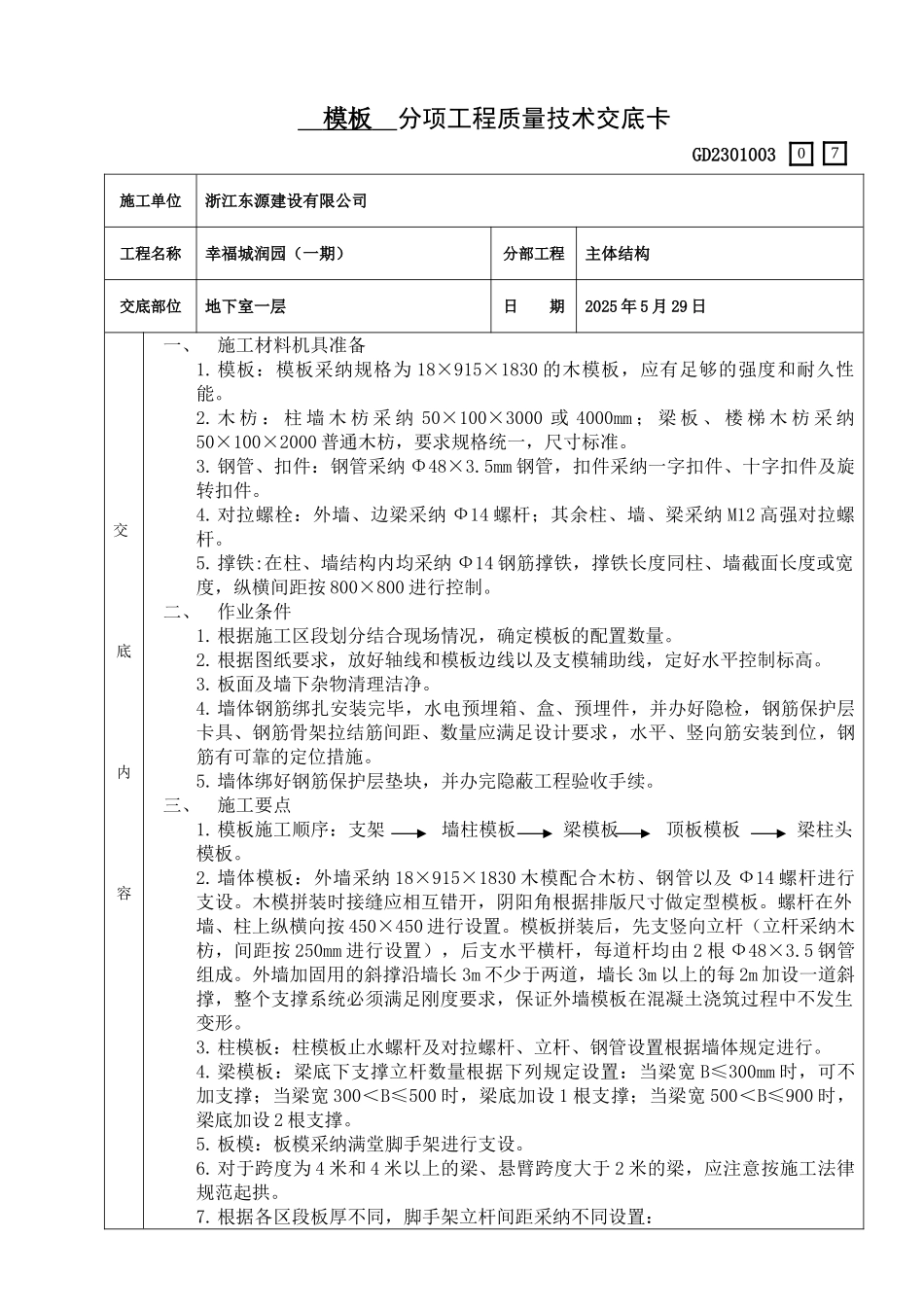

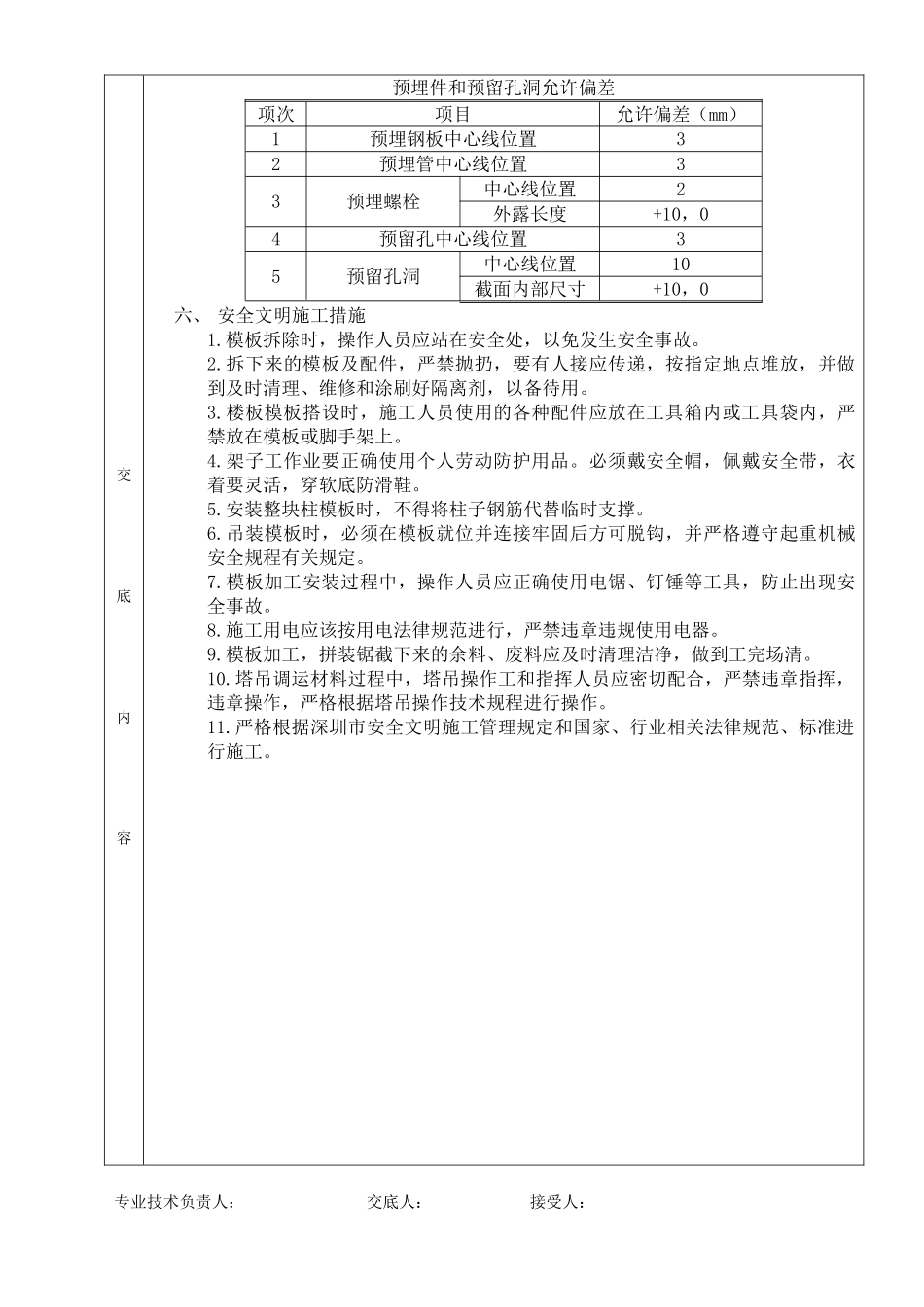

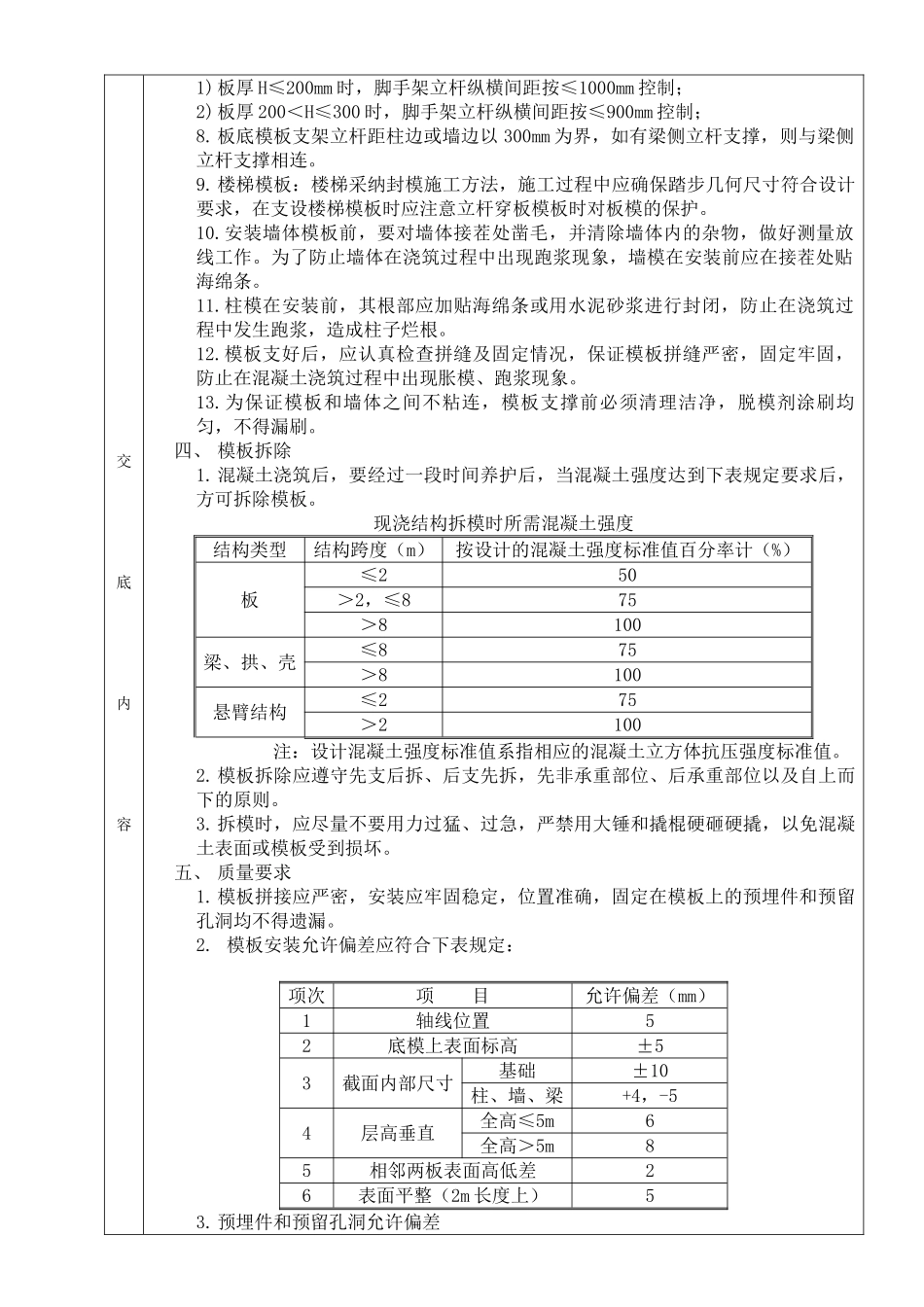

模板 分项工程质量技术交底卡GD2301003施工单位浙江东源建设有限公司工程名称幸福城润园(一期)分部工程主体结构交底部位地下室一层日 期2025 年 5 月 29 日交底内容一、施工材料机具准备1.模板:模板采纳规格为 18×915×1830 的木模板,应有足够的强度和耐久性能。2.木 枋 : 柱 墙 木 枋 采 纳 50×100×3000 或 4000mm ; 梁 板 、 楼 梯 木 枋 采 纳50×100×2000 普通木枋,要求规格统一,尺寸标准。3.钢管、扣件:钢管采纳 Φ48×3.5mm 钢管,扣件采纳一字扣件、十字扣件及旋转扣件。4.对拉螺栓:外墙、边梁采纳 Ф14 螺杆;其余柱、墙、梁采纳 M12 高强对拉螺杆。5.撑铁:在柱、墙结构内均采纳 Ф14 钢筋撑铁,撑铁长度同柱、墙截面长度或宽度,纵横间距按 800×800 进行控制。二、作业条件1.根据施工区段划分结合现场情况,确定模板的配置数量。2.根据图纸要求,放好轴线和模板边线以及支模辅助线,定好水平控制标高。3.板面及墙下杂物清理洁净。4.墙体钢筋绑扎安装完毕,水电预埋箱、盒、预埋件,并办好隐检,钢筋保护层卡具、钢筋骨架拉结筋间距、数量应满足设计要求,水平、竖向筋安装到位,钢筋有可靠的定位措施。5.墙体绑好钢筋保护层垫块,并办完隐蔽工程验收手续。三、施工要点1.模板施工顺序:支架 墙柱模板 梁模板 顶板模板 梁柱头模板。2.墙体模板:外墙采纳 18×915×1830 木模配合木枋、钢管以及 Ф14 螺杆进行支设。木模拼装时接缝应相互错开,阴阳角根据排版尺寸做定型模板。螺杆在外墙、柱上纵横向按 450×450 进行设置。模板拼装后,先支竖向立杆(立杆采纳木枋,间距按 250mm 进行设置),后支水平横杆,每道杆均由 2 根 Ф48×3.5 钢管组成。外墙加固用的斜撑沿墙长 3m 不少于两道,墙长 3m 以上的每 2m 加设一道斜撑,整个支撑系统必须满足刚度要求,保证外墙模板在混凝土浇筑过程中不发生变形。3.柱模板:柱模板止水螺杆及对拉螺杆、立杆、钢管设置根据墙体规定进行。4.梁模板:梁底下支撑立杆数量根据下列规定设置:当梁宽 B≤300mm 时,可不加支撑;当梁宽 300<B≤500 时,梁底加设 1 根支撑;当梁宽 500<B≤900 时,梁底加设 2 根支撑。5.板模:板模采纳满堂脚手架进行支设。6.对于跨度为 4 米和 4 米以上的梁、悬臂跨度大于 2 米的梁,应注意按施工法律规范起拱。7.根据各区段板厚不同,脚手架立杆间距采纳不同设置:07交底内...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

07模板工程地下室一层

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
