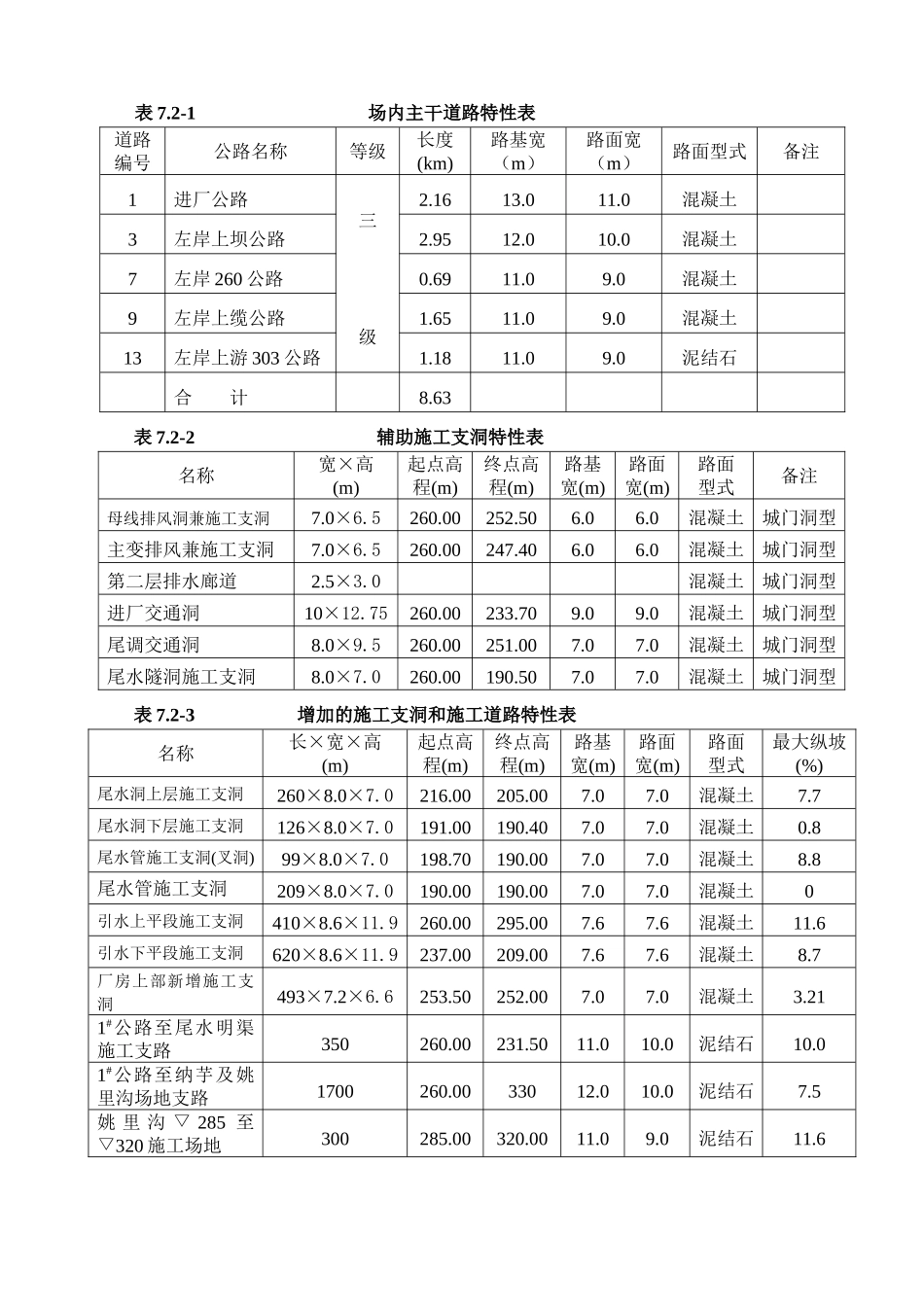

第七章 施工总布置7.1 施工总平面布置说明7.1.1 工程概况及工程内容详见第 5 章“工程总概述”。7.1.2 施工布置依据(1)《红水河 xx 水电站主体土建工程Ⅳ标施工招标文件》(左岸地下引水发电系统工程)(合同编号:LT/C-Ⅳ)及(1)、(2)、(3)、(4)、(6)号补充通知;(2)招标文件提供的规划用地范围、用电量及用水量指标。(3)现场地形地貌及交通条件。(4)本联营体对《红水河 xx 水电站主体土建工程Ⅳ标施工招标文件》(左岸地下引水发电系统工程)(合同编号:LT/C-Ⅳ)编制的施工安排、设备、劳动力、施工计划。(5)本联营体各单位水利水电施工经验、工艺。7.1.3 施工总平面布置原则(1)严格按招标文件规划用地范围布置。(2)临时设施的布置符合国家有关安全、防火、卫生、环境保护及防洪渡汛标准等规定;(3)充分利用地形和交通条件,紧凑布置,合理布局,既有利于生产、易于管理,又方便于生活,安全可靠,尽量做到一物多用,避开重复建设,避开产生各项目施工的相互干扰;7.1.4 施工总平面布置说明(1)为了加快工程施工进度,除充分利用现场交通和现有辅助施工支洞外,本联营体尚布置 7 条施工支洞作为地下洞室施工通道,详见《施工总平面布置图》(红龙-IV-投-16)和《左岸地下引水发电系统施工支洞平面布置图》(红龙-IV-投-61)及有关章节。(2)混凝土拌和系统、钢筋加工厂、木材加工厂、金属结构加工厂、修钎厂、机械修配厂及汽车修理厂、混凝土预制构件厂等附属加工企业及仓库、加油站以及办公生活营地均严格布置在招标文件规划用地范围内。办公生活营地严格根据招标文件要求修建。(3)充分利用各辅助施工支洞口布置压风站、通风系统等设施,洞内风、水、电等设施严格按法律规范要求布设。(4)洞外供水管道尽可能沿道路旁布设,以方便运行维护;供电线路严格按招标文件要求架设,并为其他承包人提供方便。(5)为了加强工程质量监控,除在纳芋沟▽320 办公生活区设置一个中心试验室外,尚在拌和系统内设置一个施工场地试验室。(6)根据第(1)号补充通知:“发包人按国家和行业有关规定择优选择供货商,在姚里沟和雷公滩建设炸药库,承包人可以在炸药库向供货商采购”,为此,本联营体根据每天火工材料用量,在上述炸药库向供货商采购,专人负责,当天采购,剩余的当天退库,不再另设炸药库。各临时设施的设计规模和布置详见《施工总平面布置图》(红龙-IV-投-16)及相关内容。7.2 施工交通xx ...
