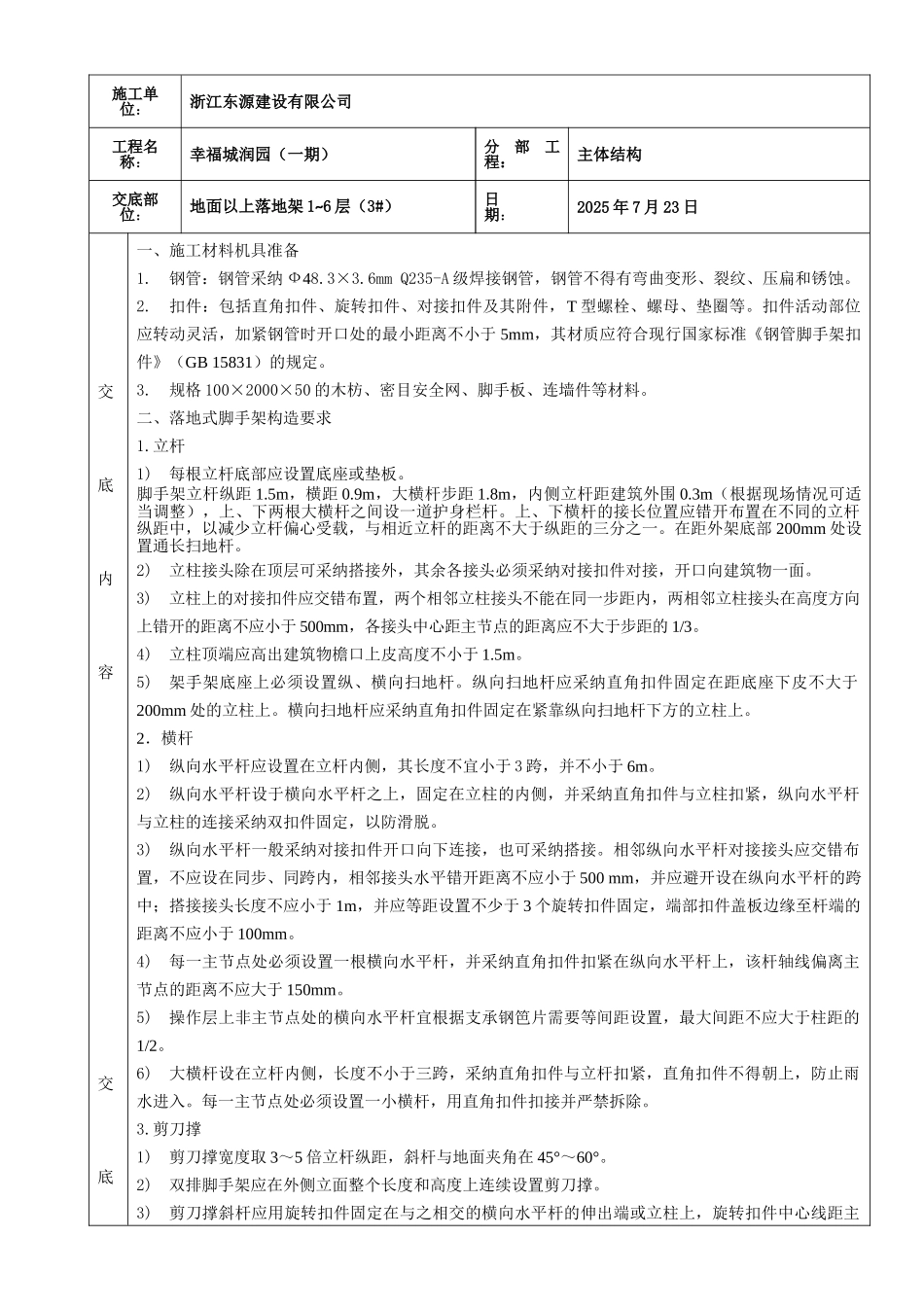

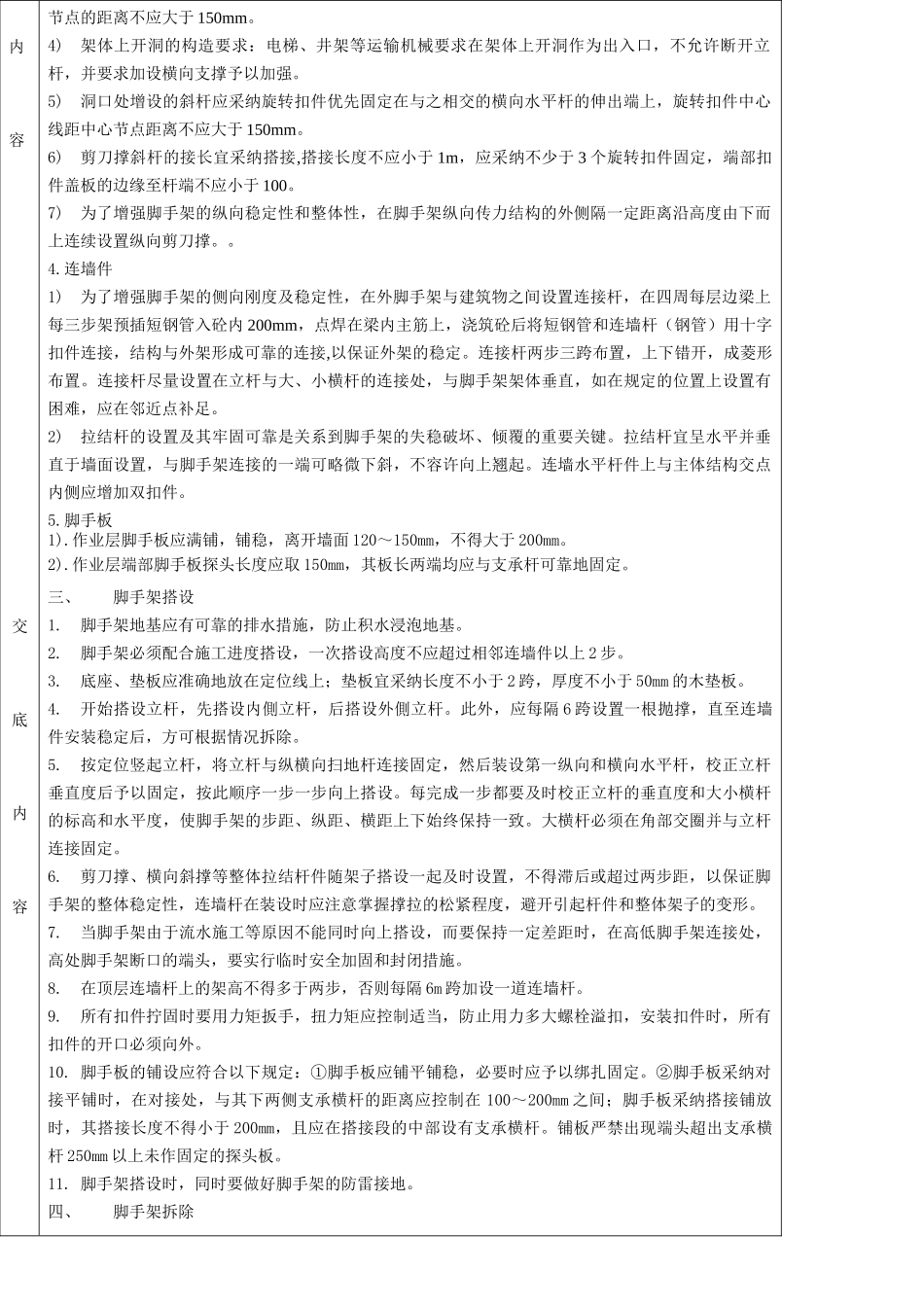

脚手架 分项工程质量技术交底卡GD2301003 18施工单位:浙江东源建设有限公司工程名称:幸福城润园(一期)分部工程:主体结构交底部位:地面以上落地架 1~6 层(3#)日 期:2025 年 7 月 23 日交底内容交底一、施工材料机具准备1.钢管:钢管采纳 Ф48.3×3.6mm Q235-A 级焊接钢管,钢管不得有弯曲变形、裂纹、压扁和锈蚀。2.扣件:包括直角扣件、旋转扣件、对接扣件及其附件,T 型螺栓、螺母、垫圈等。扣件活动部位应转动灵活,加紧钢管时开口处的最小距离不小于 5mm,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。3.规格 100×2000×50 的木枋、密目安全网、脚手板、连墙件等材料。二、落地式脚手架构造要求1.立杆1)每根立杆底部应设置底座或垫板。脚手架立杆纵距 1.5m,横距 0.9m,大横杆步距 1.8m,内侧立杆距建筑外围 0.3m(根据现场情况可适当调整),上、下两根大横杆之间设一道护身栏杆。上、下横杆的接长位置应错开布置在不同的立杆纵距中,以减少立杆偏心受载,与相近立杆的距离不大于纵距的三分之一。在距外架底部 200mm 处设置通长扫地杆。2)立柱接头除在顶层可采纳搭接外,其余各接头必须采纳对接扣件对接,开口向建筑物一面。3)立柱上的对接扣件应交错布置,两个相邻立柱接头不能在同一步距内,两相邻立柱接头在高度方向上错开的距离不应小于 500mm,各接头中心距主节点的距离应不大于步距的 1/3。4)立柱顶端应高出建筑物檐口上皮高度不小于 1.5m。5)架手架底座上必须设置纵、横向扫地杆。纵向扫地杆应采纳直角扣件固定在距底座下皮不大于200mm 处的立柱上。横向扫地杆应采纳直角扣件固定在紧靠纵向扫地杆下方的立柱上。2.横杆1)纵向水平杆应设置在立杆内侧,其长度不宜小于 3 跨,并不小于 6m。2)纵向水平杆设于横向水平杆之上,固定在立柱的内侧,并采纳直角扣件与立柱扣紧,纵向水平杆与立柱的连接采纳双扣件固定,以防滑脱。3)纵向水平杆一般采纳对接扣件开口向下连接,也可采纳搭接。相邻纵向水平杆对接接头应交错布置,不应设在同步、同跨内,相邻接头水平错开距离不应小于 500 mm,并应避开设在纵向水平杆的跨中;搭接接头长度不应小于 1m,并应等距设置不少于 3 个旋转扣件固定,端部扣件盖板边缘至杆端的距离不应小于 100mm。4)每一主节点处必须设置一根横向水平杆,并采纳直角扣件扣紧在纵向水平杆上,该杆轴线偏离主节点的距离不应大于 150mm。5)操作层上非主...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

18一期外架施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
