热工专业#3 机组辅机分部试运措施热工工区二零零二年十二月二十五日项目名称: 总 工: 日期:工 程 科: 日期:安 监 科: 日期:工 区: 日期:编 写: 日期:编制部门: 热工专业#3 机组辅机分部试运措施热工专业做为#3 机辅机分部试运的主要部门之一,为了保证辅机分部试运这关键环节的顺利完成,在总结***#1、#2 机组辅机分部试运和整套启动的经验上,特编写能指导#3 机组辅机分部试运、整套启动的试运措施及安全防范措施,避开现场试运工作的失误和遗漏,使#3 机组顺利完成辅机分部试运、整套启动,确保机组试运行安全可靠

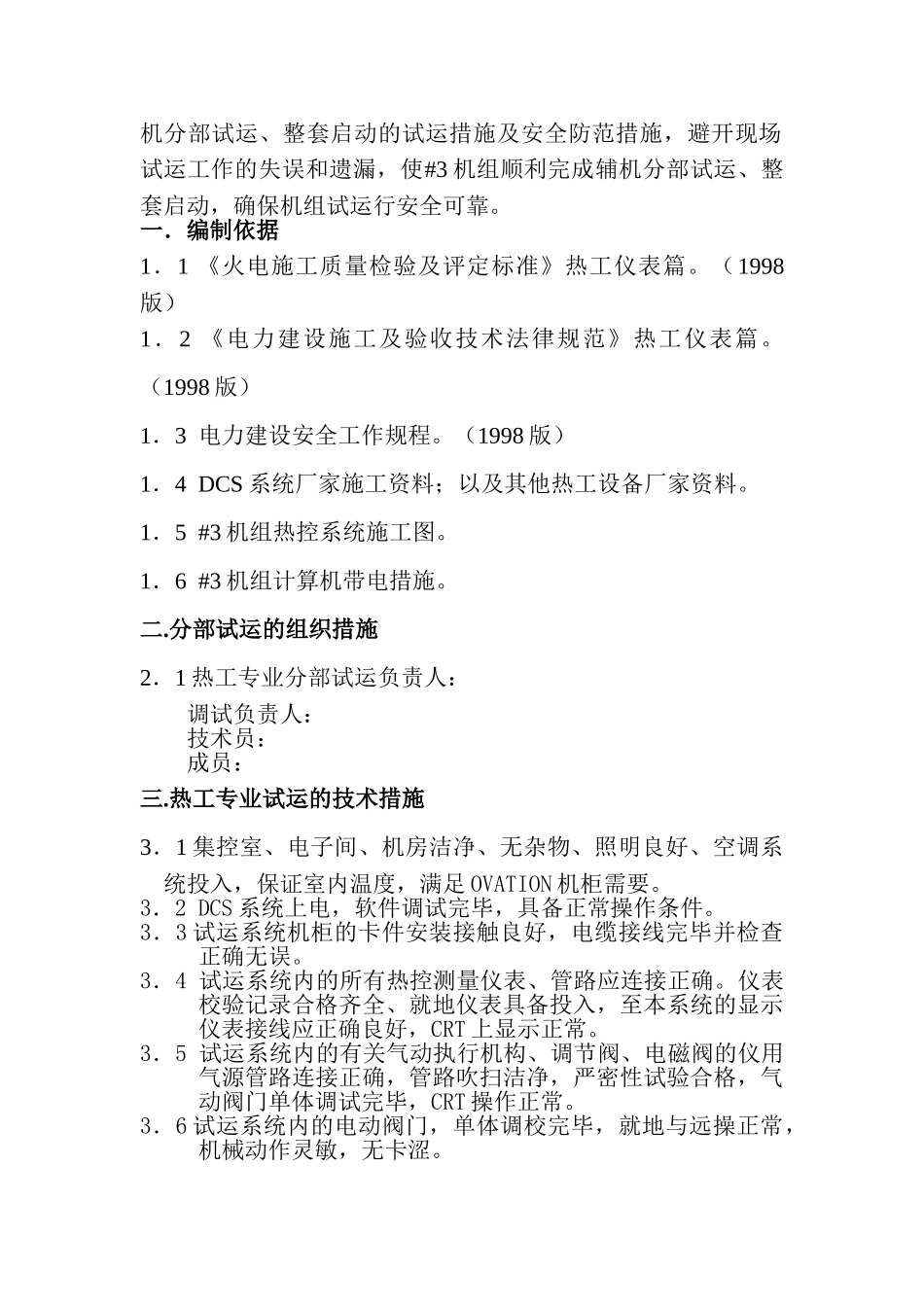

一.编制依据1.1 《火电施工质量检验及评定标准》热工仪表篇
(1998版)1.2 《电力建设施工及验收技术法律规范》热工仪表篇
(1998 版)1.3 电力建设安全工作规程
(1998 版)1.4 DCS 系统厂家施工资料;以及其他热工设备厂家资料
1.5 #3 机组热控系统施工图
1.6 #3 机组计算机带电措施
分部试运的组织措施2.1 热工专业分部试运负责人: 调试负责人:技术员:成员: 三
热工专业试运的技术措施3.1 集控室、电子间、机房洁净、无杂物、照明良好、空调系统投入,保证室内温度,满足 OVATION 机柜需要
3.2 DCS 系统上电,软件调试完毕,具备正常操作条件
3.3 试运系统机柜的卡件安装接触良好,电缆接线完毕并检查正确无误
3.4 试运系统内的所有热控测量仪表、管路应连接正确
仪表校验记录合格齐全、就地仪表具备投入,至本系统的显示仪表接线应正确良好,CRT 上显示正常
3.5 试运系统内的有关气动执行机构、调节阀、电磁阀的仪用气源管路连接正确,管路吹扫洁净,严密性试验合格,气动阀门单体调试完毕,CRT 操作正常
3.6 试运系统内的电动阀门,单体调校完毕,就地与远操正常,机械动作灵敏,无卡涩
3.7 高压辅机如:电动给
