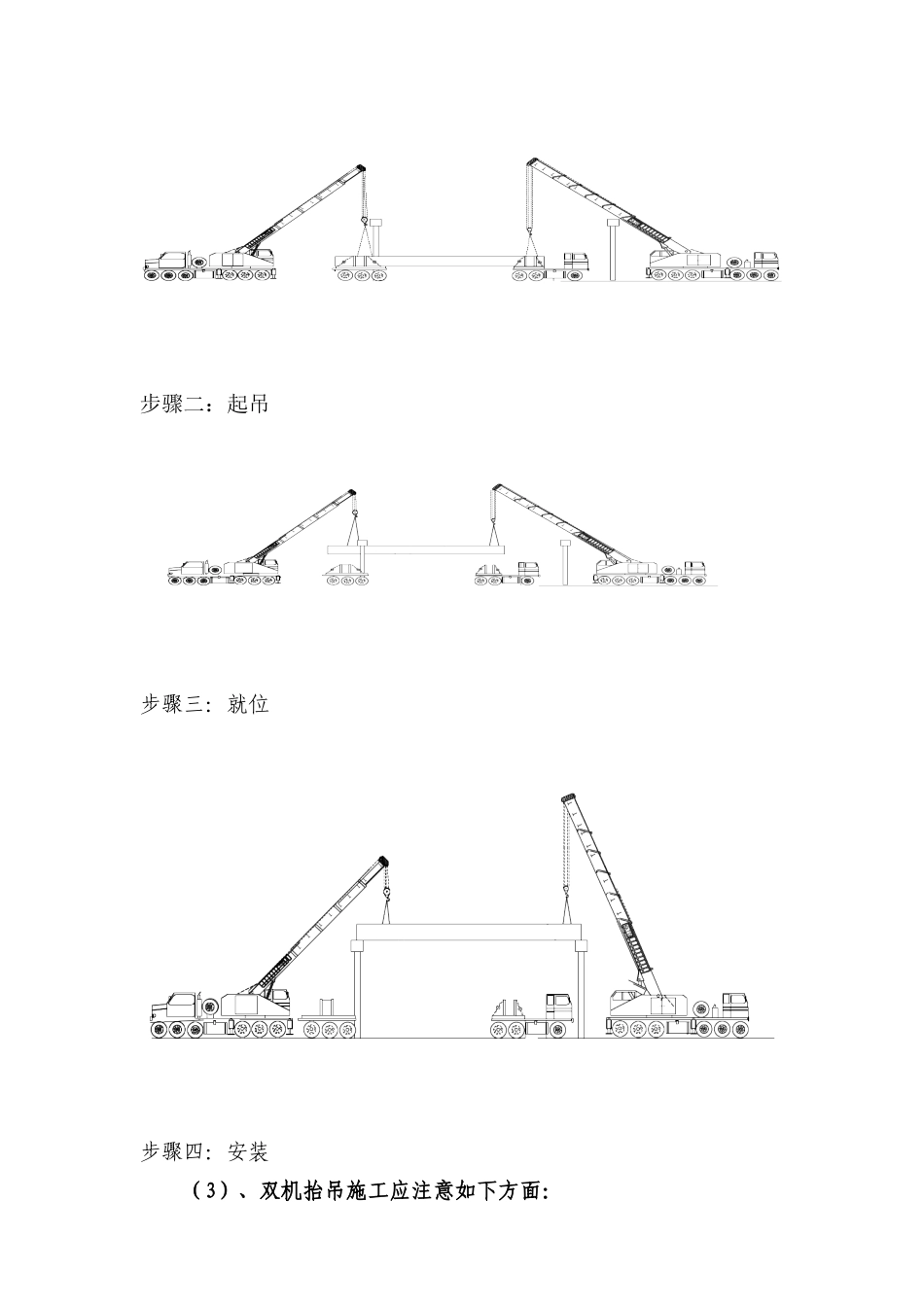

20 米箱梁安装方案一、工程概况:20 米预应力箱梁上部构造设计为预应力简支箱梁,在 0 号、5 号桥台设伸缩缝,全桥共计五跨 20 米,共有 20m 箱梁 45 片。为确保工程进度,我合同段计划进行 20 米梁板安装,为加强梁板安装的安全、质量管理,努力消除安全隐患,进一步提高安装施工工艺,现上报梁板安装方案。二、主要施工方法1、吊装平面示意图2、准备工作盖梁、箱梁板梁等构件经检查评定质量合格,支座的受力情况及安装位置符合设计要求,起吊时所有设备准备齐全,场地清理处理完成,请监理工程师批准后正式进行梁板安装施工。3、架设方法的选择根据桥位地形条件,梁板预制场地的位置及本部多次梁板安装的经验,基于现有准备,协调 A28 标预制梁场,决定由 A28标预制场龙门架起梁,把预制梁板装在炮车上从预制场拖运至大巴沟大桥桥位处。用双吊机起吊,缓慢移至放在盖梁上,逐片安装就位。三、总体施工计划及安排:1、计划 20 天安装 45 片 20m 预应力箱梁。梁板安装施工拟定于 2025 年 6 月 10 日~2025 年 6 月 30 日。2、根据本工程的特点及施工场地等因素,梁板安装顺序为:首先安装右幅第 3 跨、第 2 跨、第 1 跨,然后安装第 4 跨、第 5跨;每跨按梁板编号 9、8、7、6、5 逐块安装;左幅安装顺序同右幅。3、吊装方法:(1)、运梁方式:A28 标、A25 标预制场负责装车,并应派出 2 台大型运梁专用车运输预制梁,现场投入 2 台 70t 汽车吊车,在现场卸车并安装,跨间吊梁顺序一般由现场安排。跨内吊装全部从便道方向靠拢。(即现场道路两侧最远距离向最近方向架设)(2).预制梁吊装1、本工程实行 2 台 70t 吊车负责抬吊施工,把预制梁向规定的位置就位安装(见附图)。汽吊所需机具材料表(表 1-1)编号项 目型 号单位数量备注1吊车70t台2汽车吊2枕木1m╳0.2m╳022m条24支腿用3钢丝绳6x19(Φ46mm)条12吊索用双绳4手拉葫芦3t个8运梁车绑梁用汽吊作业人员职责表(表 1-2)1)吊装步骤:步骤 1.运输和卸车序号岗 位人数职 责1总指挥1全面指挥吊装作业工作,协调各工种,各岗位人员,工作解决突发事件及疑难问题。2副指挥2协助总指挥进行工作,并负责指挥 80t 吊台操作。3作业协调1负责发梁,协作总指挥、副总指挥落实各种措施。4绑扎组4梁体的绑扎及松绑。5起重工4负责指挥手势,哨音的实施,使梁正确移动。6安全监督员2检查绑扎质量。7测量对线2负责协助甲方吊梁的对线工作...
