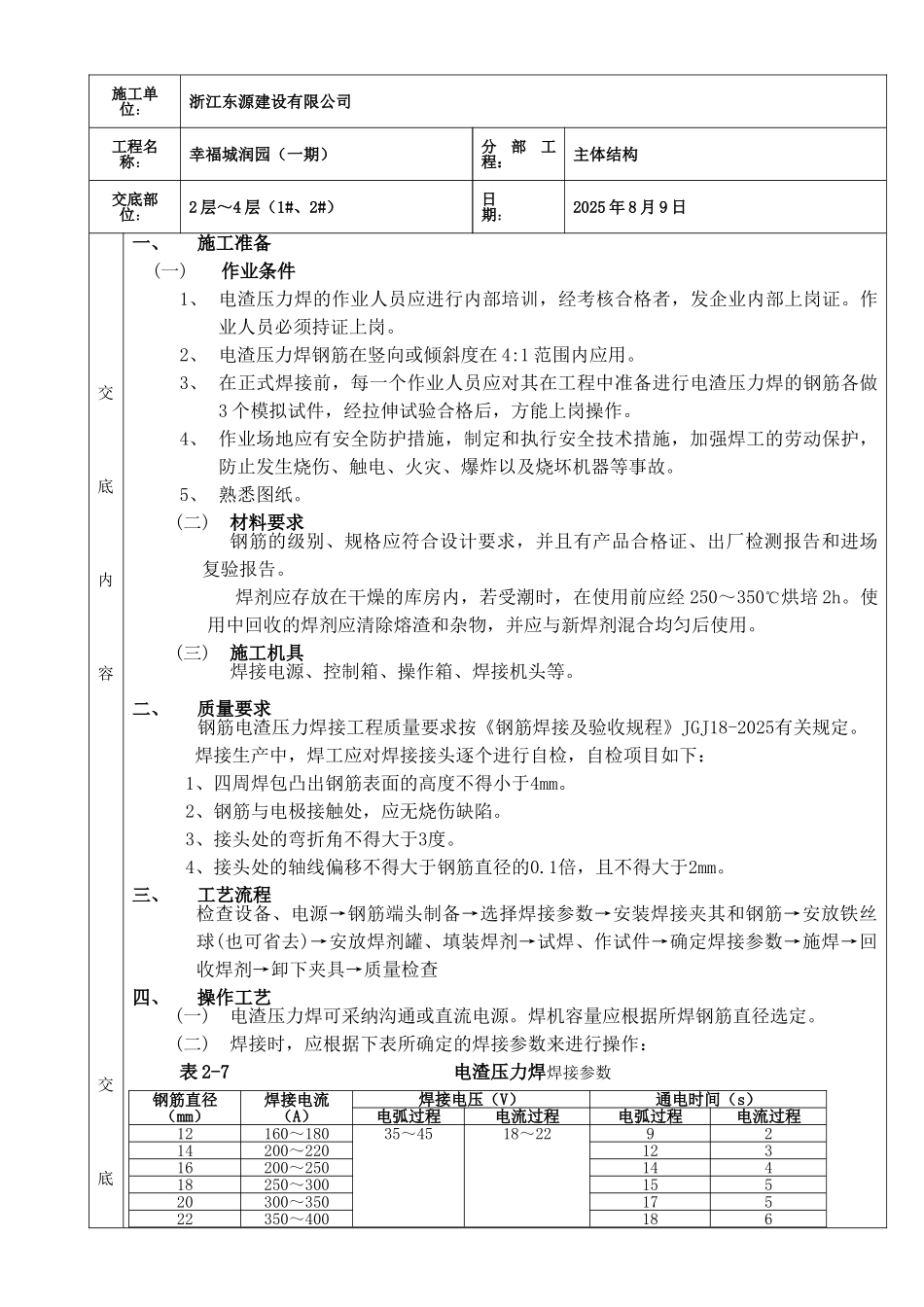

钢筋电渣压力焊连接工程 分项工程质量技术交底卡GD2301003 27施工单位:浙江东源建设有限公司工程名称:幸福城润园(一期)分部工程:主体结构交底部位:2 层~4 层(1#、2#)日 期:2025 年 8 月 9 日交底内容交底一、施工准备(一)作业条件1、 电渣压力焊的作业人员应进行内部培训,经考核合格者,发企业内部上岗证
作业人员必须持证上岗
2、 电渣压力焊钢筋在竖向或倾斜度在 4:1 范围内应用
3、 在正式焊接前,每一个作业人员应对其在工程中准备进行电渣压力焊的钢筋各做3 个模拟试件,经拉伸试验合格后,方能上岗操作
4、 作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故
5、 熟悉图纸
(二)材料要求钢筋的级别、规格应符合设计要求,并且有产品合格证、出厂检测报告和进场复验报告
焊剂应存放在干燥的库房内,若受潮时,在使用前应经 250~350℃烘培 2h
使用中回收的焊剂应清除熔渣和杂物,并应与新焊剂混合均匀后使用
(三)施工机具焊接电源、控制箱、操作箱、焊接机头等

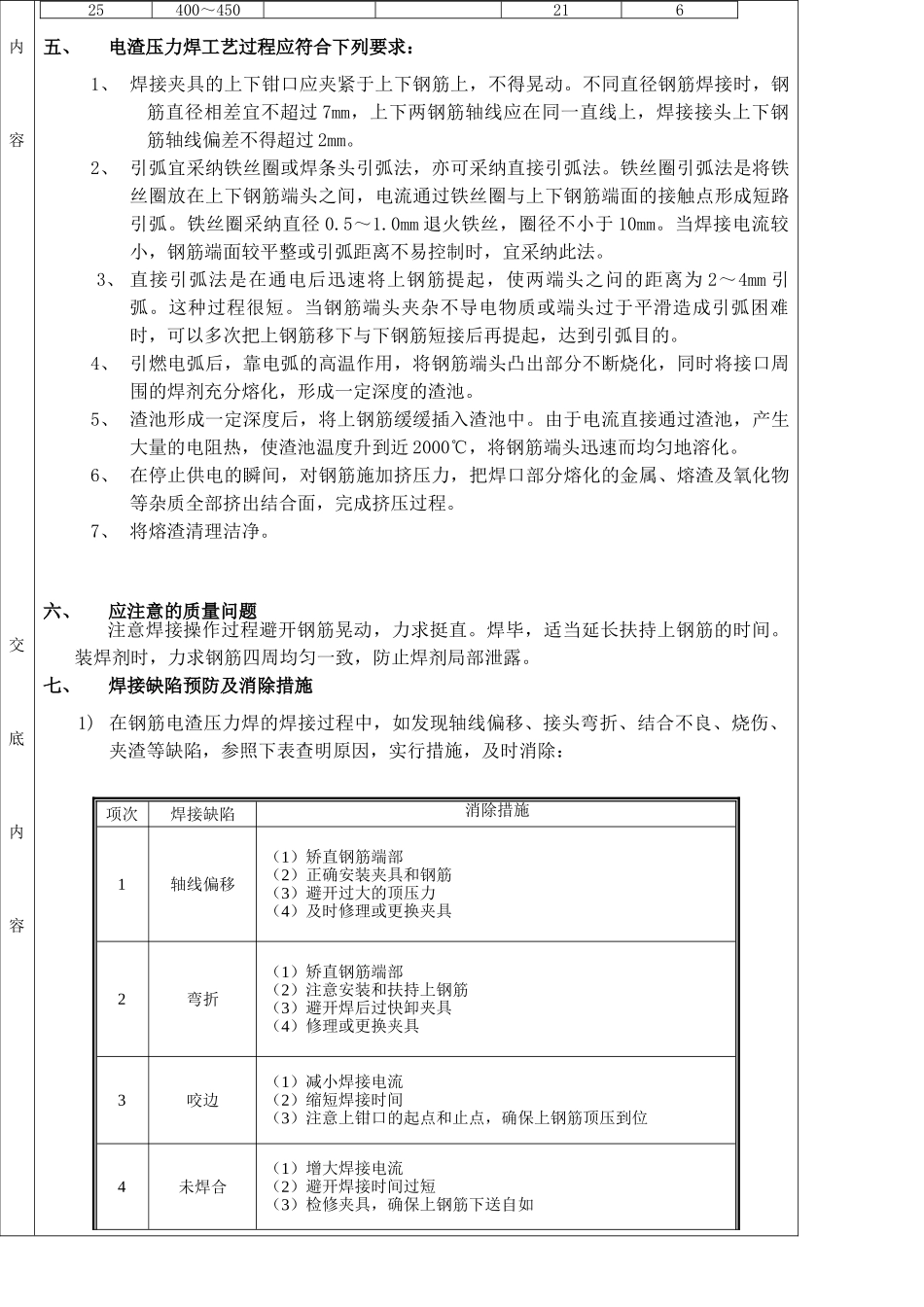

二、质量要求钢筋电渣压力焊接工程质量要求按《钢筋焊接及验收规程》JGJ18-2025有关规定
焊接生产中,焊工应对焊接接头逐个进行自检,自检项目如下:1、四周焊包凸出钢筋表面的高度不得小于4mm
2、钢筋与电极接触处,应无烧伤缺陷
3、接头处的弯折角不得大于3度
4、接头处的轴线偏移不得大于钢筋直径的0
1倍,且不得大于2mm
三、工艺流程检查设备、电源→钢筋端头制备→选择焊接参数→安装焊接夹其和钢筋→安放铁丝球(也可省去)→安放焊剂罐、填装焊剂→试焊、作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查四、操作工艺(一)电渣压力焊可采纳沟通或直流电源
焊机容量应根据所焊钢筋直径选定
(二)焊接时,应根据下表所确定的焊接参数来
