4 组装胎架的搭设4
1 脚手架工程概述4
1 根据大屋架工程工期紧与施工面积大等特点,在脚手架搭设形式上采纳满堂脚手架和移动式脚手架相结合的方式
2 本工程脚手管和脚手板使用量相当大,满堂脚手架搭设考虑按施工工艺的特点和顺序在允许的部位分片搭拆,周转重复使用
脚手架工程量见《脚手架需用量计划》
3 由于各区之间的施工顺序和施工工艺等因素的影响,将造成脚手架搭设的不连贯性,在施工组织和协调中注意加强各工序的衔接、工作面的创建与劳动力的合理安排,现场架子工进行动态调整,高峰期 80 人
2 脚手架搭设的基本方法4
1 考虑到搭拆周转快及公司自有架管类型等因素,脚手架搭设采纳 φ48 钢管和碗扣架相结合、以碗扣架为主的形式
桁架下必须采纳碗扣架搭设,其它区域根据可能调配到的各类管件结合搭设
2 中部脚手架的搭设顺序和方向按施工顺序进行,先搭设 1区满堂脚手架,待 1 区桁架与网架验收合格并进行第一次提升后,拆除此部分脚手架开始搭设 2-5 区的搭设,考虑到 1 区桁架与网架提升后工作的衔接,脚手架在 1 区满堂架搭设完毕后立即在 2、3 区搭设部分脚手架,以避开 1 区桁架与网架施工完毕后造成窝工
各区均按先搭设桁架脚手架再搭设网架脚手架的顺序进行
翼部脚手架按安装顺序进行搭设,参见翼部安装流程图
3 无论是满堂脚手架或者移动脚手架,立杆间距与网格尺寸相协调
在所有网架安装区下面的平台上(包括 5
8m 平台、21
7m平台和 22
4m 平台),均测设网架节点的水平投影并用油漆标注在砼板上,以此为依据来布设脚手架立杆

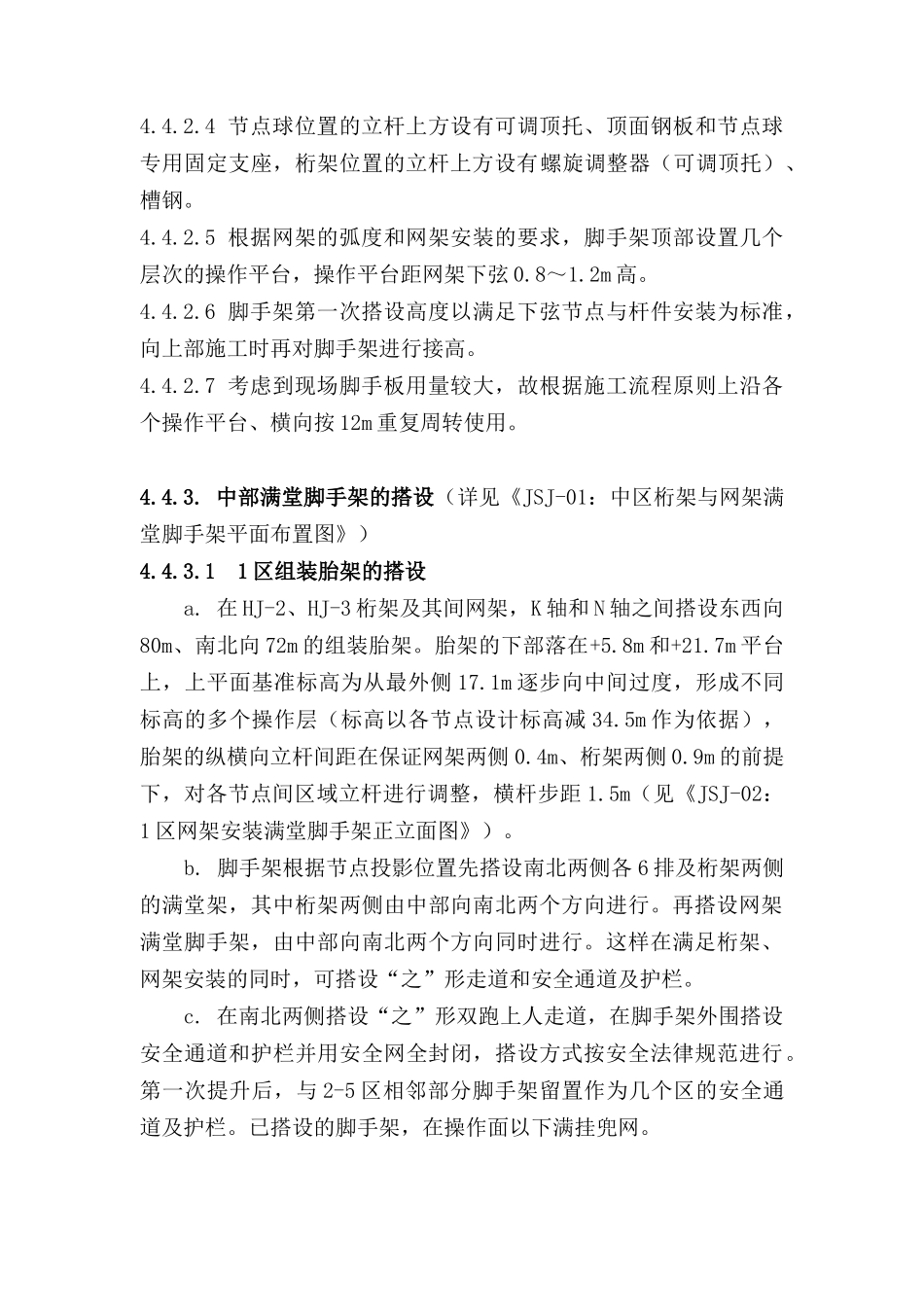

4 节点球位置的立杆上方设有可调顶托、顶面钢板和节点球专用固定支座,桁架位置的立杆上方设有螺旋调整器(可调顶托)、槽钢

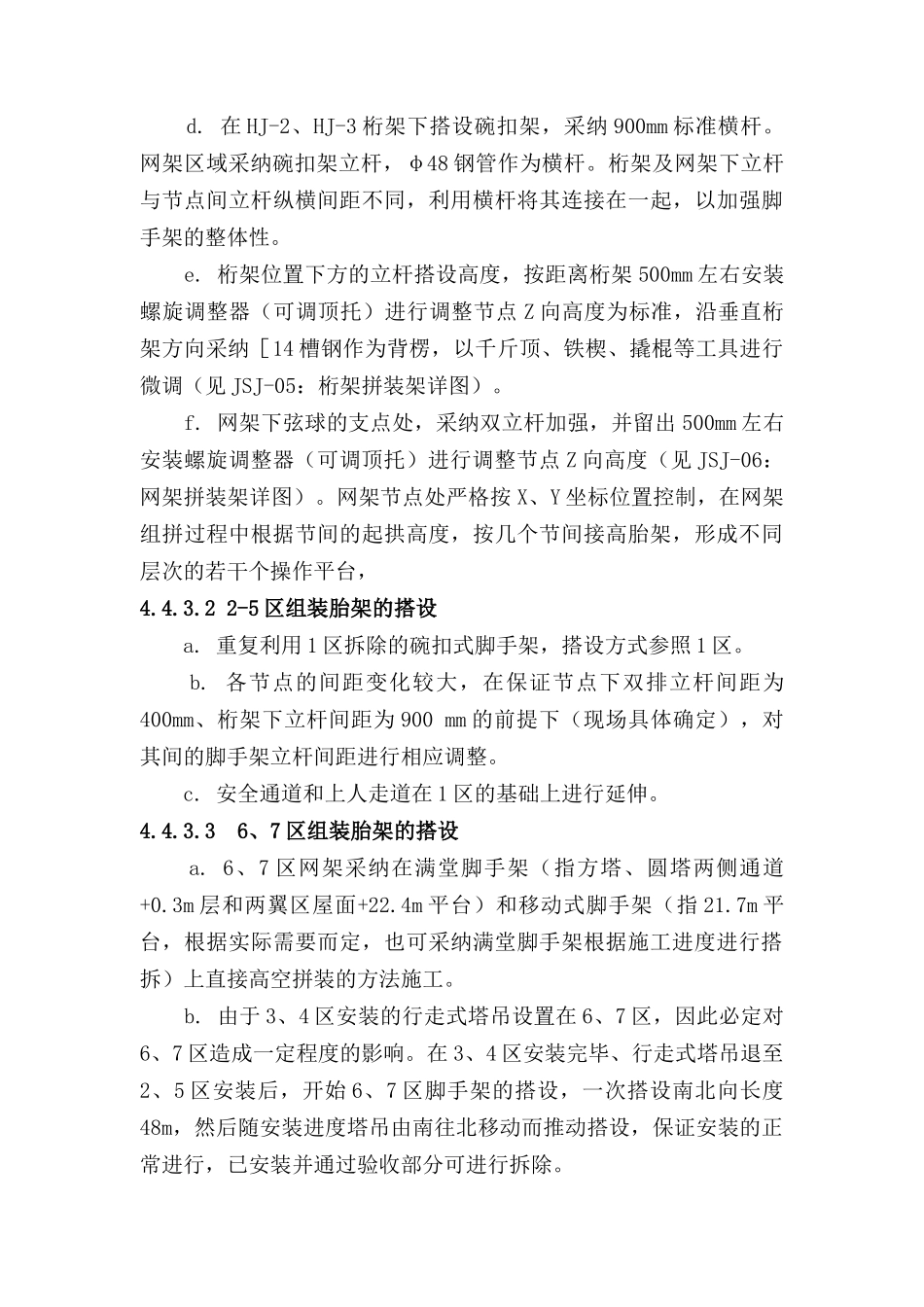

5 根据网架的弧度和网架安装的要求,脚
