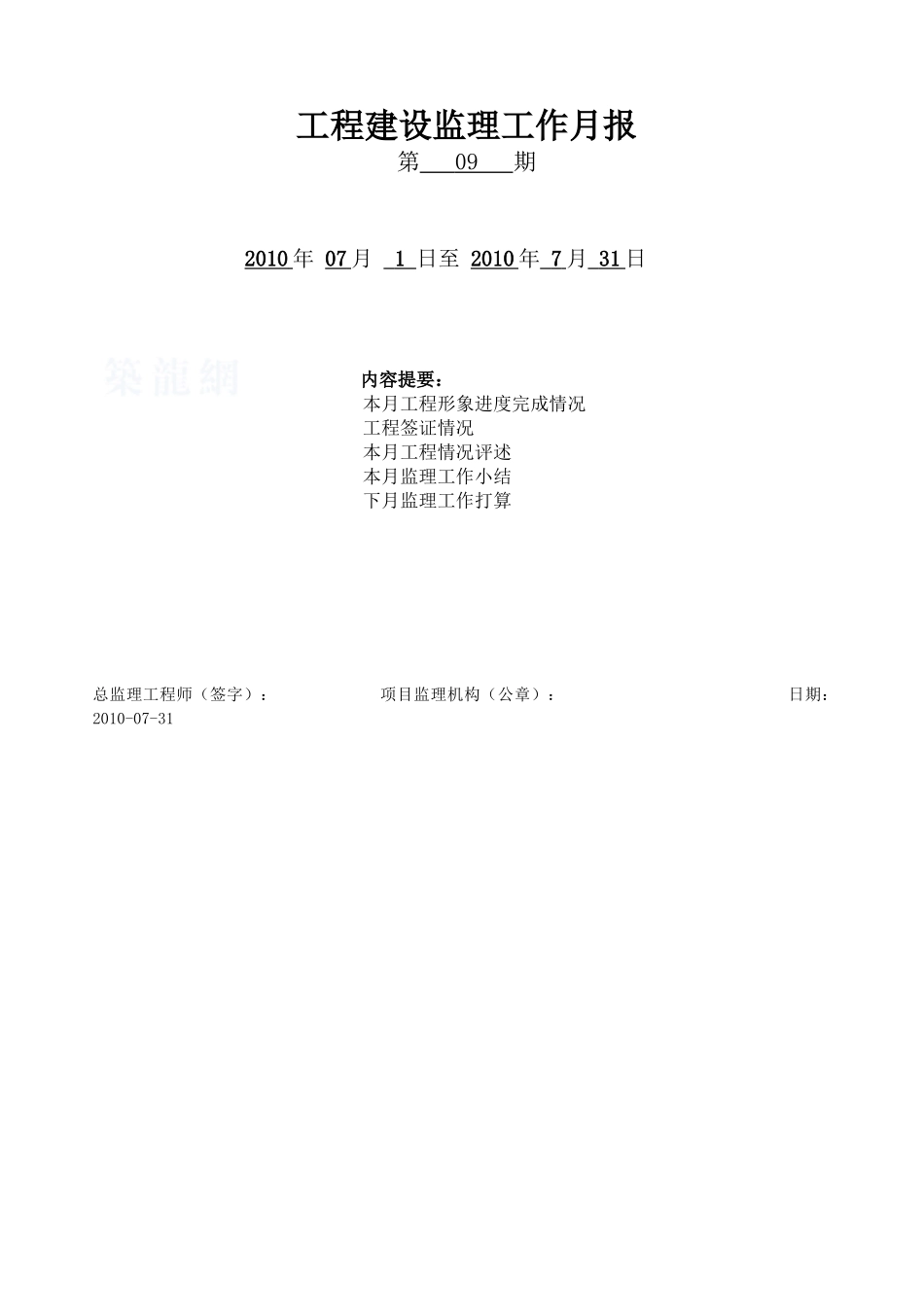

工程建设监理工作月报第 09 期2010 年 07 月 1 日至 2010 年 7 月 31 日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算总监理工程师(签字): 项目监理机构(公章): 日期:2010-07-31工程名称设计单位建设单位承包单位形象进度完成情况计划完成未提交更新的进度计划,于 2025 年 7 月 22 日已达到合同约定的竣工日期
实际完成1、 9#楼打桩完成 154 根;17#楼打桩完成 102 根;2、 土方开挖处于停工状态
3、 围墙装饰施工
原因分析本月天气雷阵雨较多,对工程进度造成一定影响;但施工单位组织不利,未实行有效措施和积极态度是工程进度缓慢及土方开挖停滞的主要原因
工程签订情况专题报告例会纪要2 份内容简要1、第十八次、十九次建筑师例会
工程质量签证8 份内容简要1、建筑材料报审签证 7 份
2、机械设备报审签证 1 份向承包单位发出的通知指示指 令7 份内容简要1、监理工作联系单:4 份2、监理工程师通知单:3 份承包单位提出的各种报告3 份内容简要1、关于 9#楼 126#桩位桩头破损的原因分析及处理意见
2、关于 10#楼监理未到场验收施打的 8 根桩的处理申请
3、关于 17#楼 276#桩位管桩桩头破损的情况描述及处理意见
工程付款签证1 份内容简要按合同规定对施工单位的付款申请进行核验

本月监理工作小结:一、工程进度方面:1、土方开挖处于停工状态;9#楼打桩完成 154 根;17#楼打桩完成 102 根;围墙装饰工程施工
2、督促各施工单位提前进行材料、设备的采购,避开停工待料造成工期延误;尽早组织劳动力,为大面积施工做好准备
二、工程质量方面:1、严格材料入场控制:按法律规范要求、合同约定对施工单位所进的原材料及时进行入场检查验收,并进行现场见证取样复检,监理人员及时建立相
