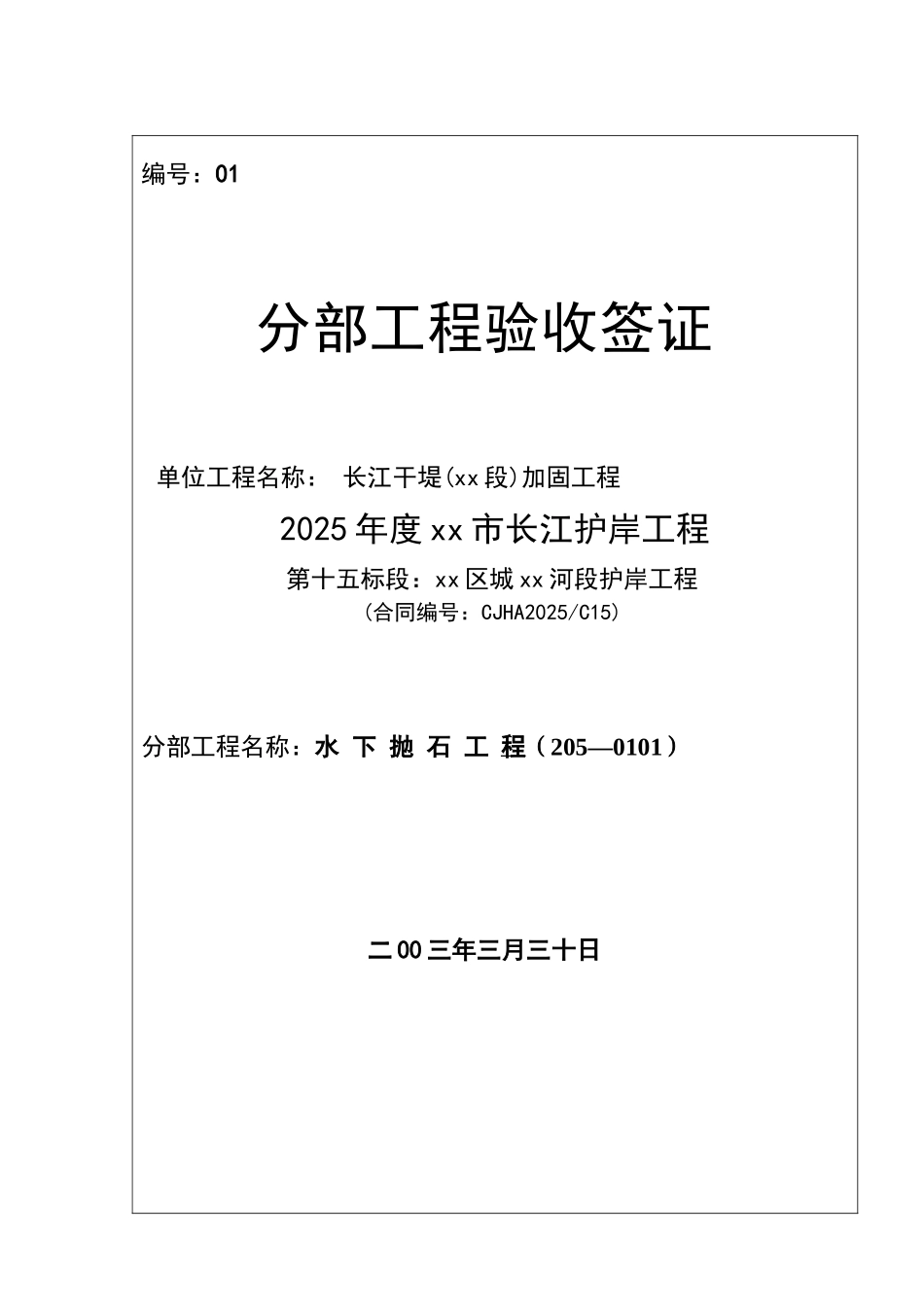

编号:01分部工程验收签证单位工程名称: 长江干堤(xx 段)加固工程2025 年度 xx 市长江护岸工程第十五标段:xx 区城 xx 河段护岸工程(合同编号:CJHA2025/C15)分部工程名称:水 下 抛 石 工 程(205—0101)二 00 三年三月三十日填表说明:1、根据国务院国发[2000]20 号文规定,分部工程验收由监理主持,《分部工程验收签证》由项目监理机构负责填写
2、本表所填内容为本分部工程数据
3、填写本表不得使用铅笔或圆珠笔,字迹应工整、清楚
开完工日期:开工日期:2002 年 4 月 28 日完工日期:2002 年 11 月 26 日主要工程量:设计工程量:20460m3实际完成工程量:20528m3监理工程师核定工程量:20528m3工程内容及施工经过:本分部工程为水下抛石护岸工程,位于 xx 省 xx 市 xx 区松杨湖农场,施工桩号为6+650~7+310,共计长 660 米,由 xx 省水利水电第一工程公司承建
2002 年 3 月 18 日,进行抛石前水下地形测量,绘制水下地形图
2002 年 4 月 28 日,进行抛石生产性试验,通过试验,掌握了抛石施工规律及施工工艺,确定了施工参数
2002 年 4 月 29 日正式进行水下抛石的施工,至 5 月 7 日完成 6+650~7+310 宽 31
5米的抛石护岸,完成抛石 12592
2002 年 11 月 22 日至 11 月 26 日进行了第二次水下抛石,此次抛石宽度为 18
5 米,共计抛石方量 7935
6m3,前后两次抛石总计20528m3
抛石顺序由上游至下游,由深泓至近岸,按施工网格分区段定量进行抛投
在施工过程中,施工单位在做好一切抛石前的施工准备后,先按设计进行了测量,定出了施工控制导线,安排 1 艘 200t 机动铁驳作定位船,顺流定位在施工断面上
