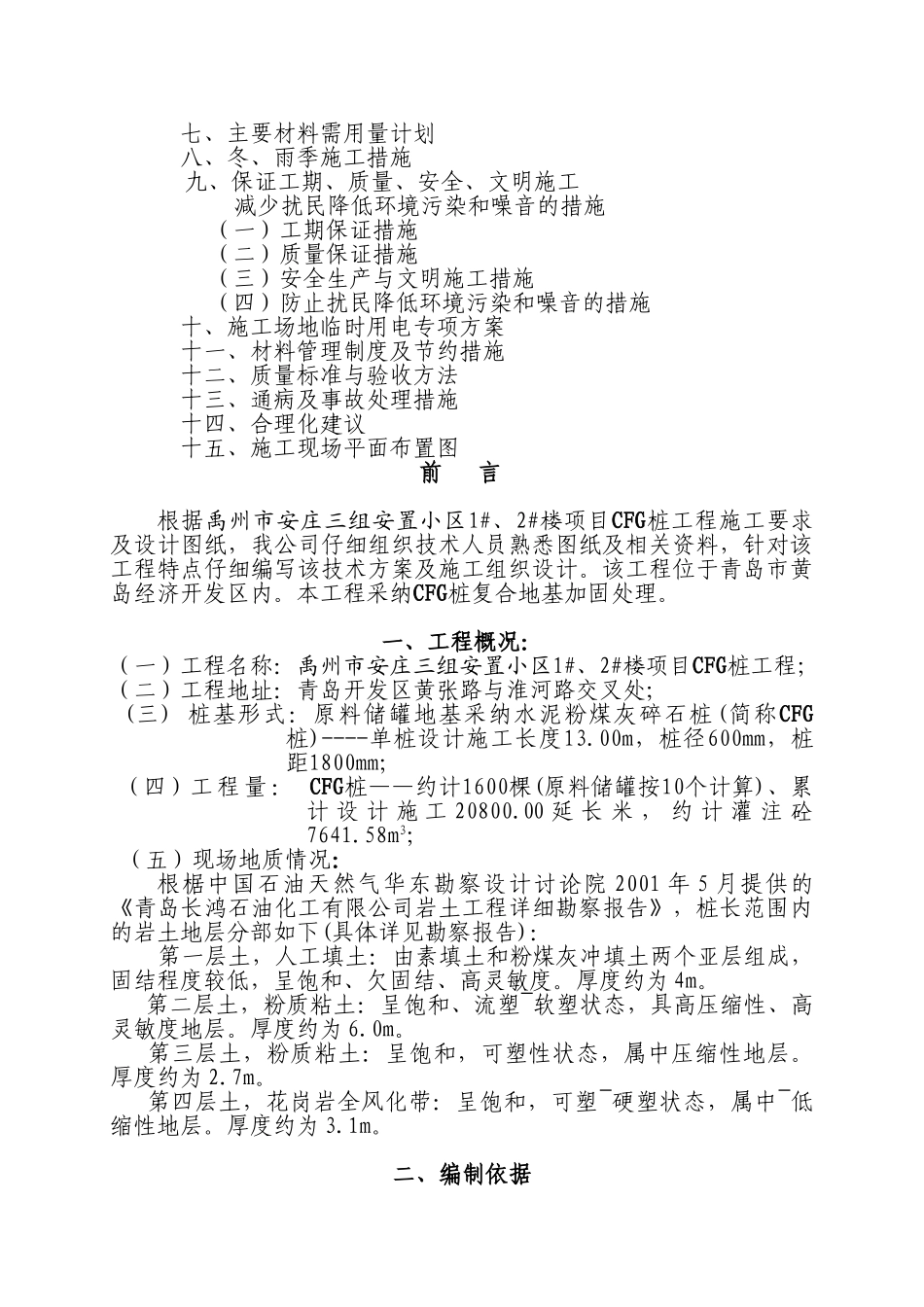

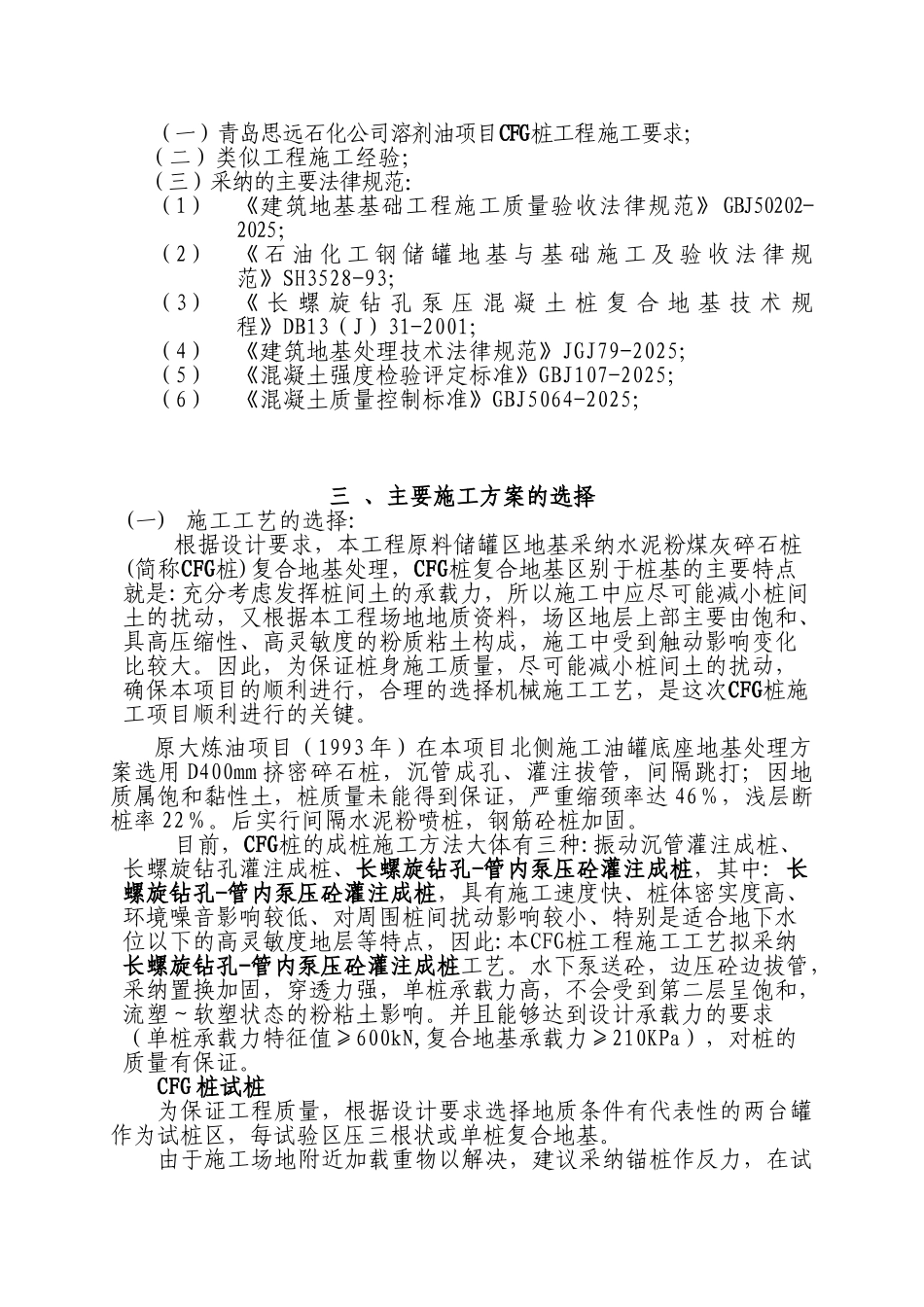

施工组织设计目 录一 、工程概况二 、编制依据三 、施工方案的选择四、施工工期、进度计划五、工程项目部主要管理人员及所用劳务人员安排计划六、主要施工机具安排计划七、主要材料需用量计划八、冬、雨季施工措施九、保证工期、质量、安全、文明施工减少扰民降低环境污染和噪音的措施(一)工期保证措施(二)质量保证措施(三)安全生产与文明施工措施(四)防止扰民降低环境污染和噪音的措施十、施工场地临时用电专项方案十一、材料管理制度及节约措施十二、质量标准与验收方法十三、通病及事故处理措施十四、合理化建议十五、施工现场平面布置图前 言根据禹州市安庄三组安置小区1#、2#楼项目CFG桩工程施工要求及设计图纸,我公司仔细组织技术人员熟悉图纸及相关资料,针对该工程特点仔细编写该技术方案及施工组织设计。该工程位于青岛市黄岛经济开发区内。本工程采纳CFG桩复合地基加固处理。一、工程概况:(一)工程名称:禹州市安庄三组安置小区1#、2#楼项目CFG桩工程;(二)工程地址:青岛开发区黄张路与淮河路交叉处;(三) 桩基形式:原料储罐地基采纳水泥粉煤灰碎石桩(简称CFG桩)----单桩设计施工长度13.00m,桩径600mm,桩距1800mm;(四)工 程 量 : CFG桩——约计1600棵(原料储罐按10个计算)、累计 设 计 施 工 20800.00 延 长 米 , 约 计 灌 注 砼7641.58m3;(五)现场地质情况:根椐中国石油天然气华东勘察设计讨论院 2001 年 5 月提供的《青岛长鸿石油化工有限公司岩土工程详细勘察报告》,桩长范围内的岩土地层分部如下(具体详见勘察报告): 第一层土,人工填土:由素填土和粉煤灰冲填土两个亚层组成,固结程度较低,呈饱和、欠固结、高灵敏度。厚度约为 4m。 第二层土,粉质粘土:呈饱和、流塑~软塑状态,具高压缩性、高灵敏度地层。厚度约为 6.0m。 第三层土,粉质粘土:呈饱和,可塑性状态,属中压缩性地层。厚度约为 2.7m。 第四层土,花岗岩全风化带:呈饱和,可塑~硬塑状态,属中~低缩性地层。厚度约为 3.1m。 二、编制依据(一)青岛思远石化公司溶剂油项目CFG桩工程施工要求;(二)类似工程施工经验;(三)采纳的主要法律规范:(1)《建筑地基基础工程施工质量验收法律规范》 GBJ50202-2025;(2)《 石 油 化 工 钢 储 罐 地 基 与 基 础 施 工 及 验 收 法 律 规范》SH3528-93;(3)《 长 螺 旋 钻 孔 泵 压 混 凝 土 桩 复 合 地 基...
