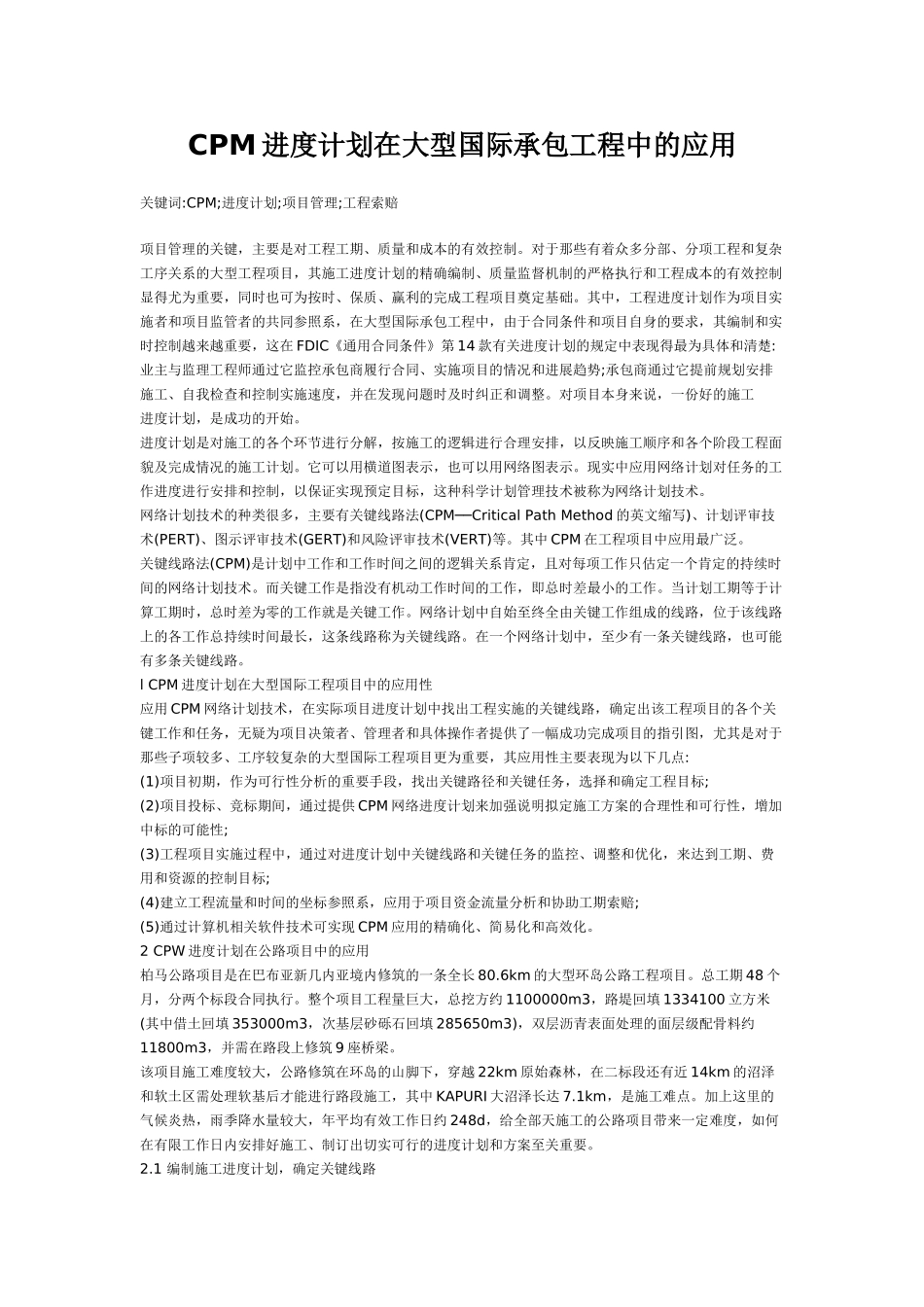

CPM 进度计划在大型国际承包工程中的应用关键词:CPM;进度计划;项目管理;工程索赔项目管理的关键,主要是对工程工期、质量和成本的有效控制
对于那些有着众多分部、分项工程和复杂工序关系的大型工程项目,其施工进度计划的精确编制、质量监督机制的严格执行和工程成本的有效控制显得尤为重要,同时也可为按时、保质、赢利的完成工程项目奠定基础
其中,工程进度计划作为项目实施者和项目监管者的共同参照系,在大型国际承包工程中,由于合同条件和项目自身的要求,其编制和实时控制越来越重要,这在 FDIC《通用合同条件》第 14 款有关进度计划的规定中表现得最为具体和清楚:业主与监理工程师通过它监控承包商履行合同、实施项目的情况和进展趋势;承包商通过它提前规划安排施工、自我检查和控制实施速度,并在发现问题时及时纠正和调整
对项目本身来说,一份好的施工进度计划,是成功的开始
进度计划是对施工的各个环节进行分解,按施工的逻辑进行合理安排,以反映施工顺序和各个阶段工程面貌及完成情况的施工计划
它可以用横道图表示,也可以用网络图表示
现实中应用网络计划对任务的工作进度进行安排和控制,以保证实现预定目标,这种科学计划管理技术被称为网络计划技术
网络计划技术的种类很多,主要有关键线路法(CPM──Critical Path Method 的英文缩写)、计划评审技术(PERT)、图示评审技术(GERT)和风险评审技术(VERT)等
其中 CPM 在工程项目中应用最广泛
关键线路法(CPM)是计划中工作和工作时间之间的逻辑关系肯定,且对每项工作只估定一个肯定的持续时间的网络计划技术
而关键工作是指没有机动工作时间的工作,即总时差最小的工作
当计划工期等于计算工期时,总时差为零的工作就是关键工作
网络计划中自始至终全由关键工作组成的线路,位于该线路上的各工作总持续时间最长,这条线路称为关键线路
在一个网络计划中,至
