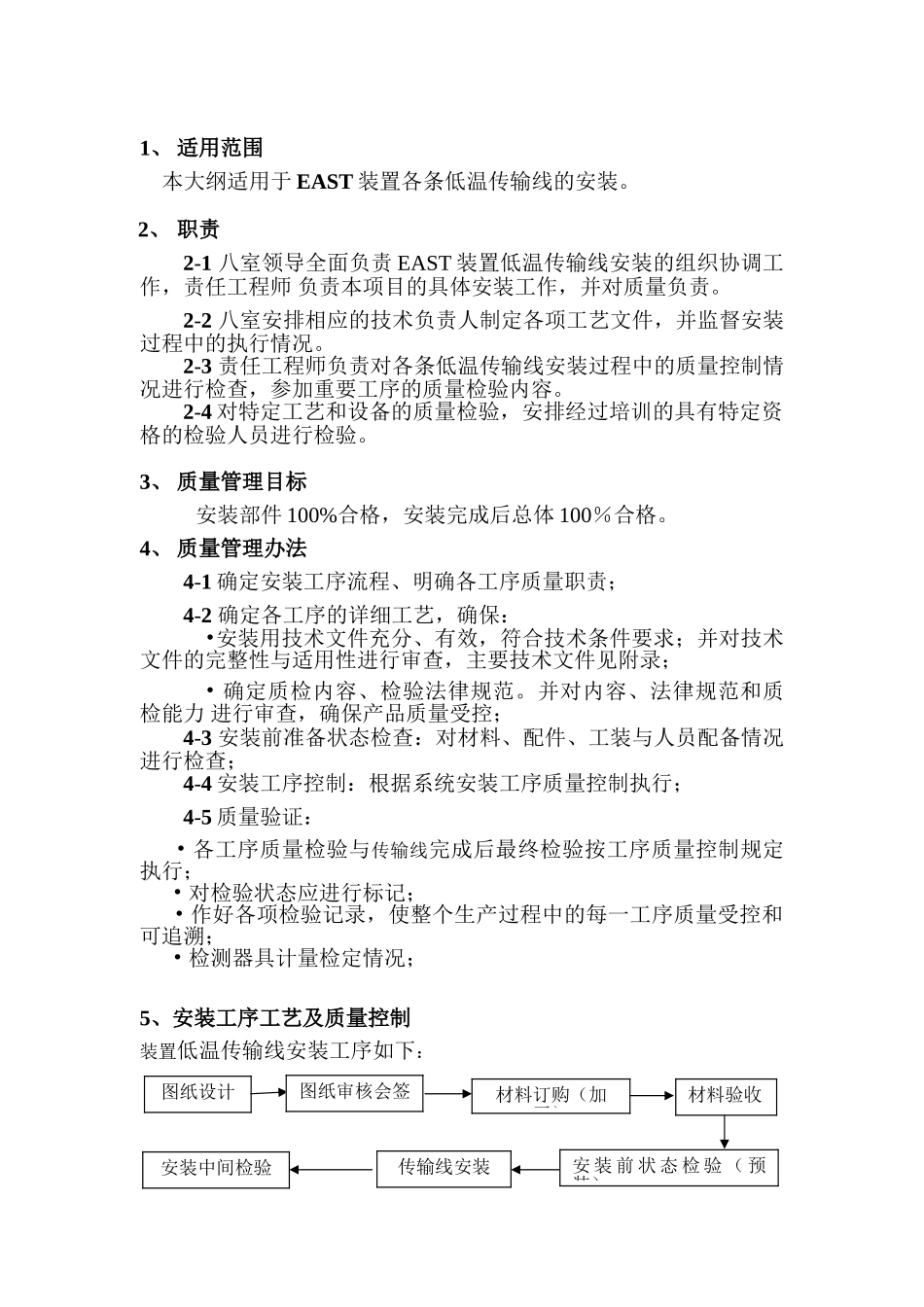

EAST 装置低温传输线安装工艺及质量计划(签署页见硬拷贝)编制:XXX审核: 批准: 中国科学院等离子体物理讨论所八室编制二〇〇四年十二月九日EAST 装置低温传输线安装工艺及质量计划 为确保 EAST 装置低温传输线的安装质量,本大纲根据« HT-7U 低温系统安装工艺及质量计划»编制,作为装置低温传输线安装过程中质量控制的指南,以保证低温传输线管道及管道元件的安装质量满足技术条件所规定的各项指标的要求
1、 适用范围本大纲适用于 EAST 装置各条低温传输线的安装
2、 职责2-1 八室领导全面负责 EAST 装置低温传输线安装的组织协调工作,责任工程师 负责本项目的具体安装工作,并对质量负责
2-2 八室安排相应的技术负责人制定各项工艺文件,并监督安装过程中的执行情况
2-3 责任工程师负责对各条低温传输线安装过程中的质量控制情况进行检查,参加重要工序的质量检验内容
2-4 对特定工艺和设备的质量检验,安排经过培训的具有特定资格的检验人员进行检验
3、 质量管理目标安装部件 100%合格,安装完成后总体 100%合格
4、 质量管理办法4-1 确定安装工序流程、明确各工序质量职责;4-2 确定各工序的详细工艺,确保:•安装用技术文件充分、有效,符合技术条件要求;并对技术文件的完整性与适用性进行审查,主要技术文件见附录;• 确定质检内容、检验法律规范

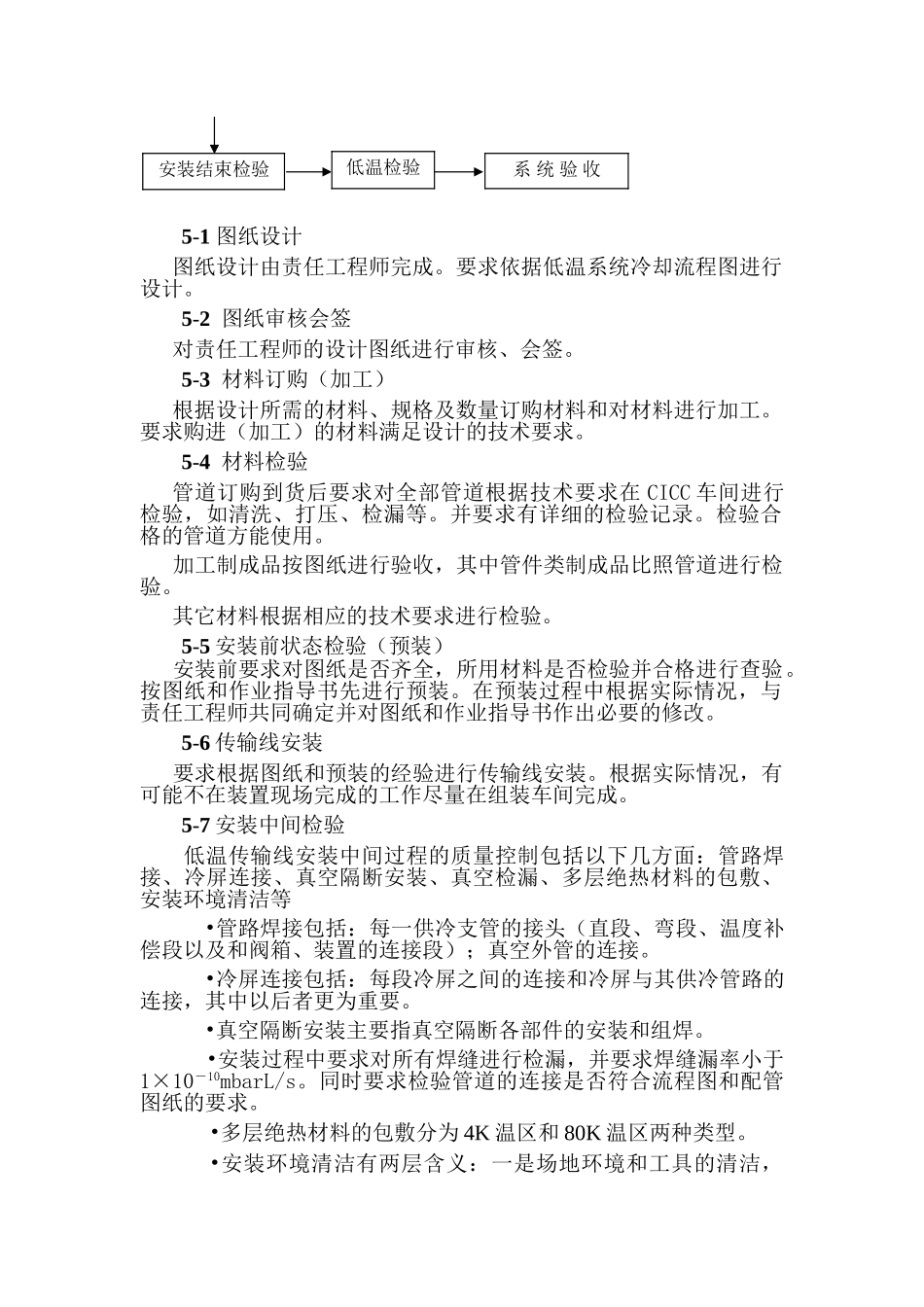

并对内容、法律规范和质检能力 进行审查,确保产品质量受控;4-3 安装前准备状态检查:对材料、配件、工装与人员配备情况进行检查;4-4 安装工序控制:根据系统安装工序质量控制执行;4-5 质量验证: • 各工序质量检验与传输线完成后最终检验按工序质量控制规定执行; • 对检验状态应进行标记; • 作好各项检验记录,使整个生产过程中的每一工序质量受控和可追溯; • 检测器具计量检定情况;5、安装工序工艺及质量控制装置低温传
