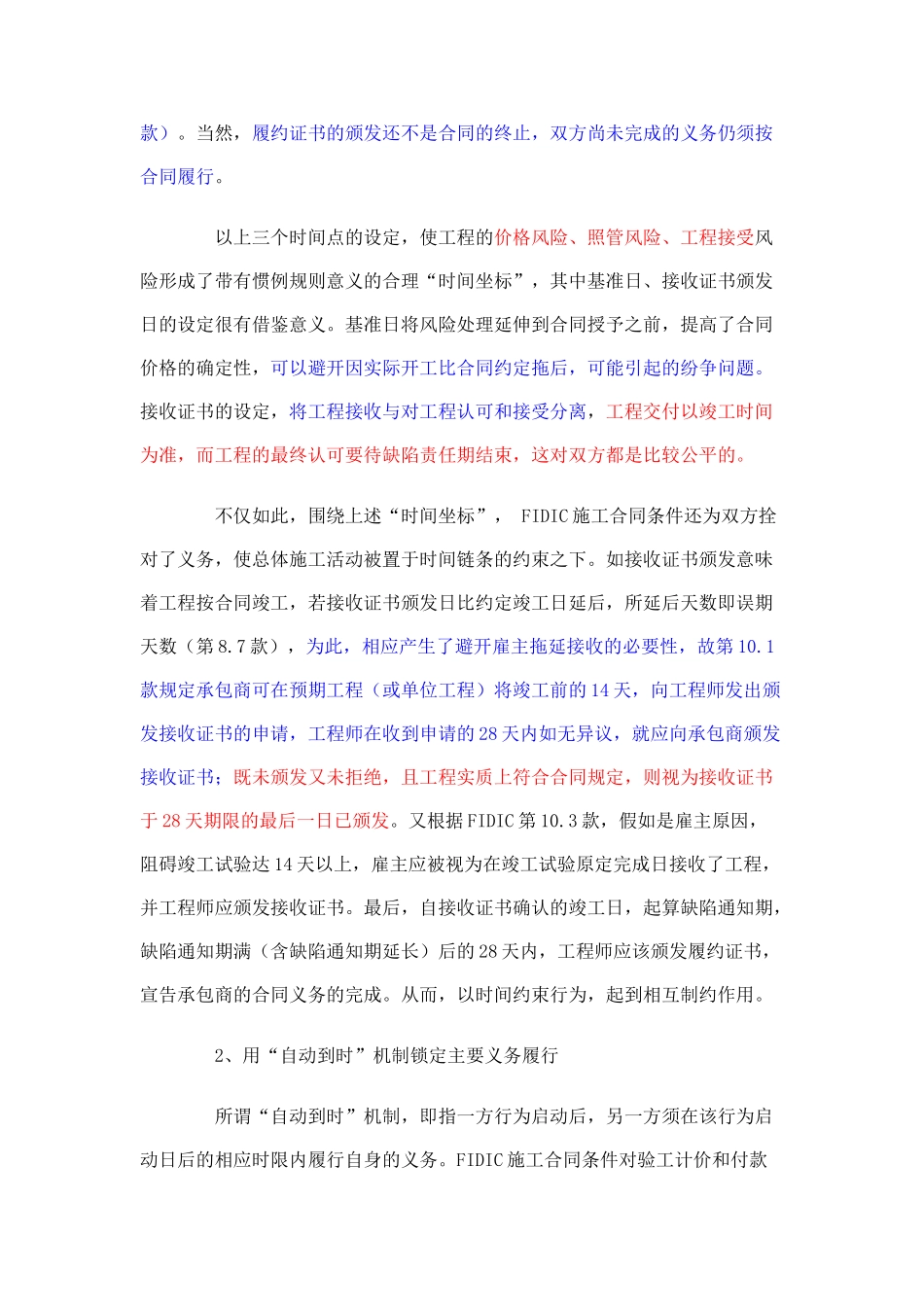

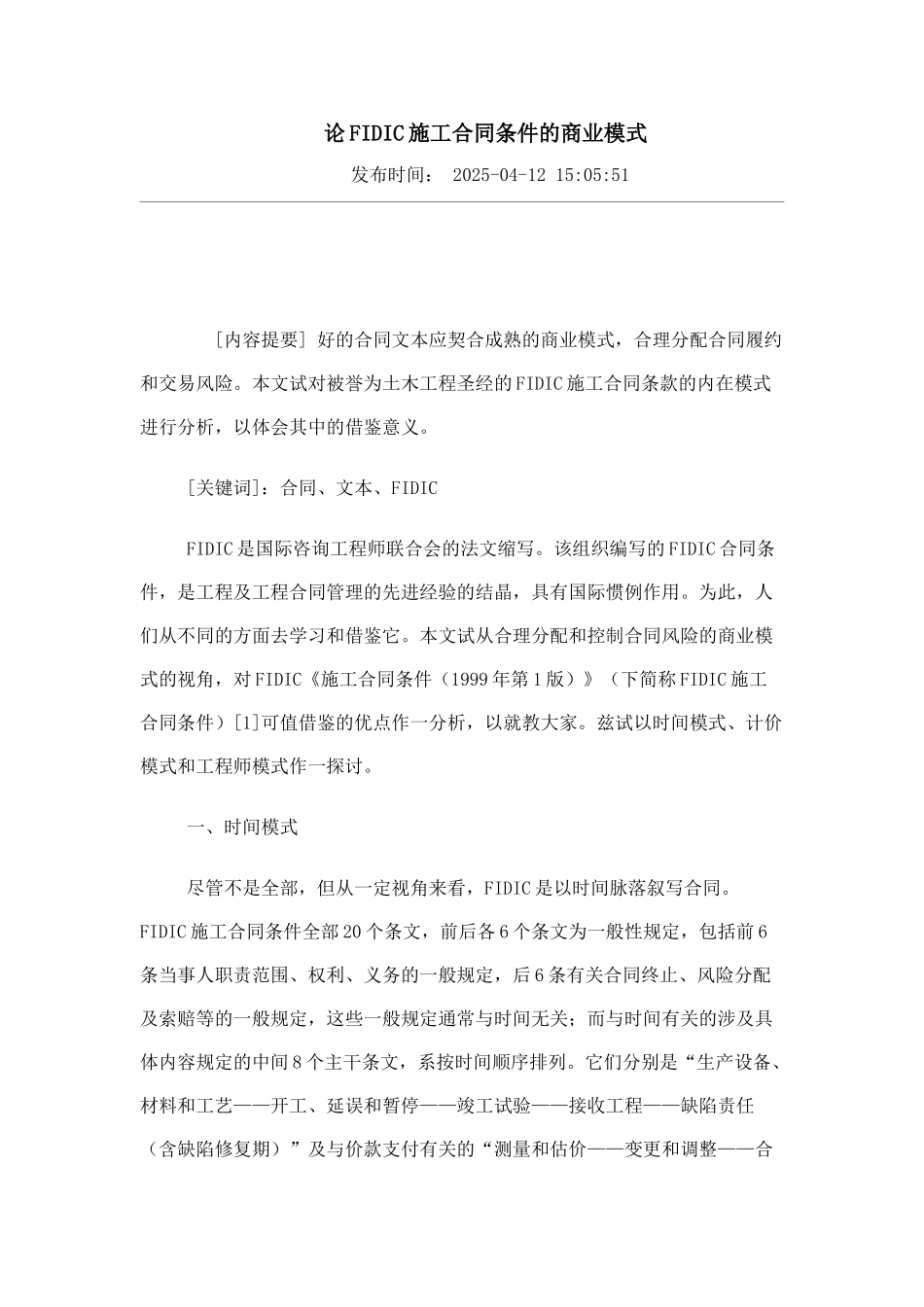

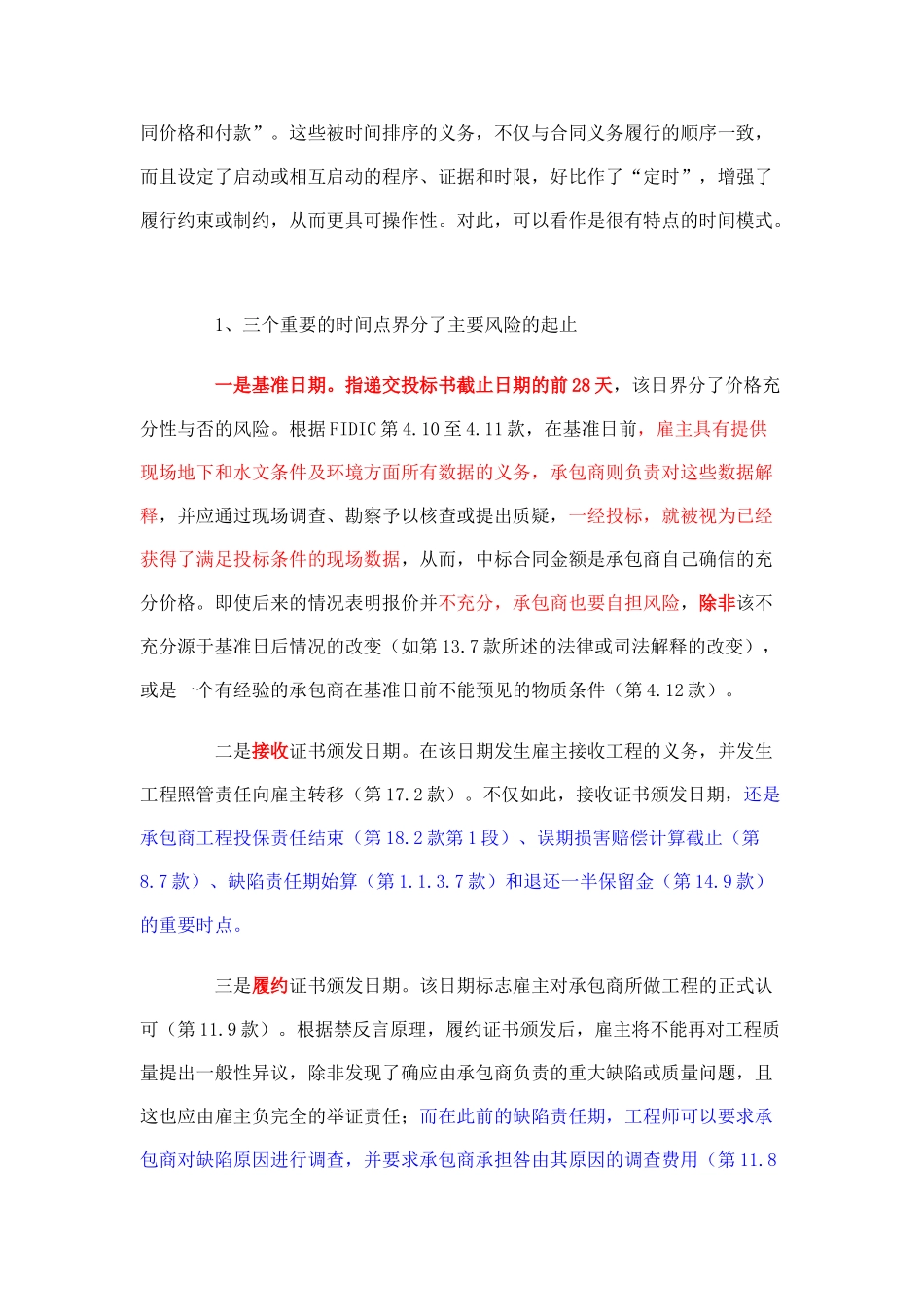

论 FIDIC 施工合同条件的商业模式 发布时间: 2025-04-12 15:05:51 [内容提要] 好的合同文本应契合成熟的商业模式,合理分配合同履约和交易风险。本文试对被誉为土木工程圣经的 FIDIC 施工合同条款的内在模式进行分析,以体会其中的借鉴意义。 [关键词]:合同、文本、FIDIC FIDIC 是国际咨询工程师联合会的法文缩写。该组织编写的 FIDIC 合同条件,是工程及工程合同管理的先进经验的结晶,具有国际惯例作用。为此,人们从不同的方面去学习和借鉴它。本文试从合理分配和控制合同风险的商业模式的视角,对 FIDIC《施工合同条件(1999 年第 1 版)》(下简称 FIDIC 施工合同条件)[1]可值借鉴的优点作一分析,以就教大家。兹试以时间模式、计价模式和工程师模式作一探讨。 一、时间模式 尽管不是全部,但从一定视角来看,FIDIC 是以时间脉落叙写合同。FIDIC 施工合同条件全部 20 个条文,前后各 6 个条文为一般性规定,包括前 6条当事人职责范围、权利、义务的一般规定,后 6 条有关合同终止、风险分配及索赔等的一般规定,这些一般规定通常与时间无关;而与时间有关的涉及具体内容规定的中间 8 个主干条文,系按时间顺序排列。它们分别是“生产设备、材料和工艺——开工、延误和暂停——竣工试验——接收工程——缺陷责任(含缺陷修复期)”及与价款支付有关的“测量和估价——变更和调整——合同价格和付款”。这些被时间排序的义务,不仅与合同义务履行的顺序一致,而且设定了启动或相互启动的程序、证据和时限,好比作了“定时”,增强了履行约束或制约,从而更具可操作性。对此,可以看作是很有特点的时间模式。 1、三个重要的时间点界分了主要风险的起止 一是基准日期。指递交投标书截止日期的前 28 天,该日界分了价格充分性与否的风险。根据 FIDIC 第 4.10 至 4.11 款,在基准日前,雇主具有提供现场地下和水文条件及环境方面所有数据的义务,承包商则负责对这些数据解释,并应通过现场调查、勘察予以核查或提出质疑,一经投标,就被视为已经获得了满足投标条件的现场数据,从而,中标合同金额是承包商自己确信的充分价格。即使后来的情况表明报价并不充分,承包商也要自担风险,除非该不充分源于基准日后情况的改变(如第 13.7 款所述的法律或司法解释的改变),或是一个有经验的承包商在基准日前不能预见的物质条件(第 4.12 款)。 二是接收证书颁发日期。在该日期发生雇主接收工程的义务...
