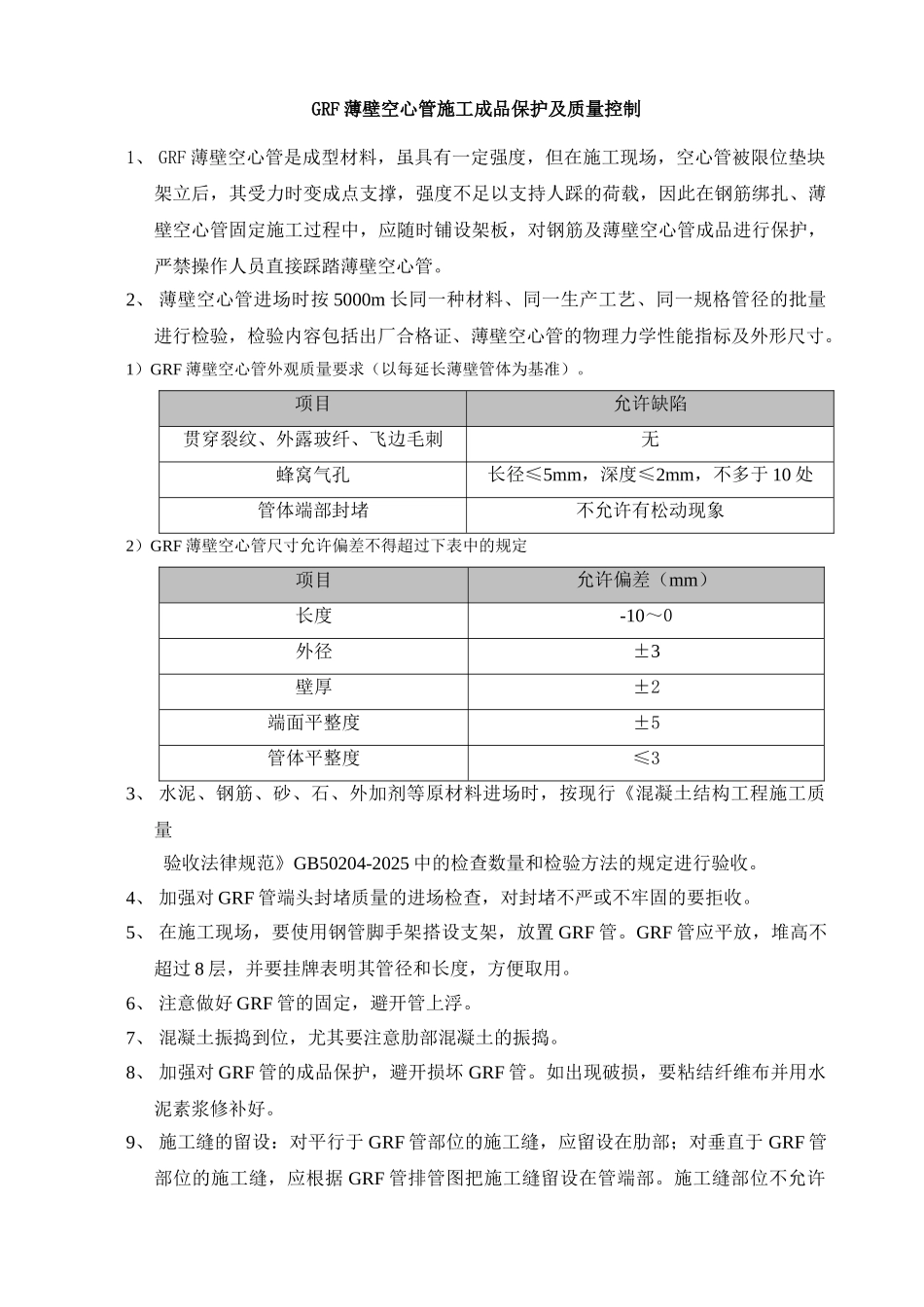

GRF 薄壁空心管施工成品保护及质量控制1、 GRF 薄壁空心管是成型材料,虽具有一定强度,但在施工现场,空心管被限位垫块架立后,其受力时变成点支撑,强度不足以支持人踩的荷载,因此在钢筋绑扎、薄壁空心管固定施工过程中,应随时铺设架板,对钢筋及薄壁空心管成品进行保护,严禁操作人员直接踩踏薄壁空心管。2、 薄壁空心管进场时按 5000m 长同一种材料、同一生产工艺、同一规格管径的批量进行检验,检验内容包括出厂合格证、薄壁空心管的物理力学性能指标及外形尺寸。1)GRF 薄壁空心管外观质量要求(以每延长薄壁管体为基准)。项目允许缺陷贯穿裂纹、外露玻纤、飞边毛刺无蜂窝气孔长径≤5mm,深度≤2mm,不多于 10 处管体端部封堵不允许有松动现象2)GRF 薄壁空心管尺寸允许偏差不得超过下表中的规定项目允许偏差(mm)长度-10~0外径±3壁厚±2端面平整度±5管体平整度≤33、 水泥、钢筋、砂、石、外加剂等原材料进场时,按现行《混凝土结构工程施工质量验收法律规范》GB50204-2025 中的检查数量和检验方法的规定进行验收。4、 加强对 GRF 管端头封堵质量的进场检查,对封堵不严或不牢固的要拒收。5、 在施工现场,要使用钢管脚手架搭设支架,放置 GRF 管。GRF 管应平放,堆高不超过 8 层,并要挂牌表明其管径和长度,方便取用。6、 注意做好 GRF 管的固定,避开管上浮。7、 混凝土振捣到位,尤其要注意肋部混凝土的振捣。8、 加强对 GRF 管的成品保护,避开损坏 GRF 管。如出现破损,要粘结纤维布并用水泥素浆修补好。9、 施工缝的留设:对平行于 GRF 管部位的施工缝,应留设在肋部;对垂直于 GRF 管部位的施工缝,应根据 GRF 管排管图把施工缝留设在管端部。施工缝部位不允许出现 GRF 管外露的现象,以避开 GRF 管被损坏,影响施工质量。
