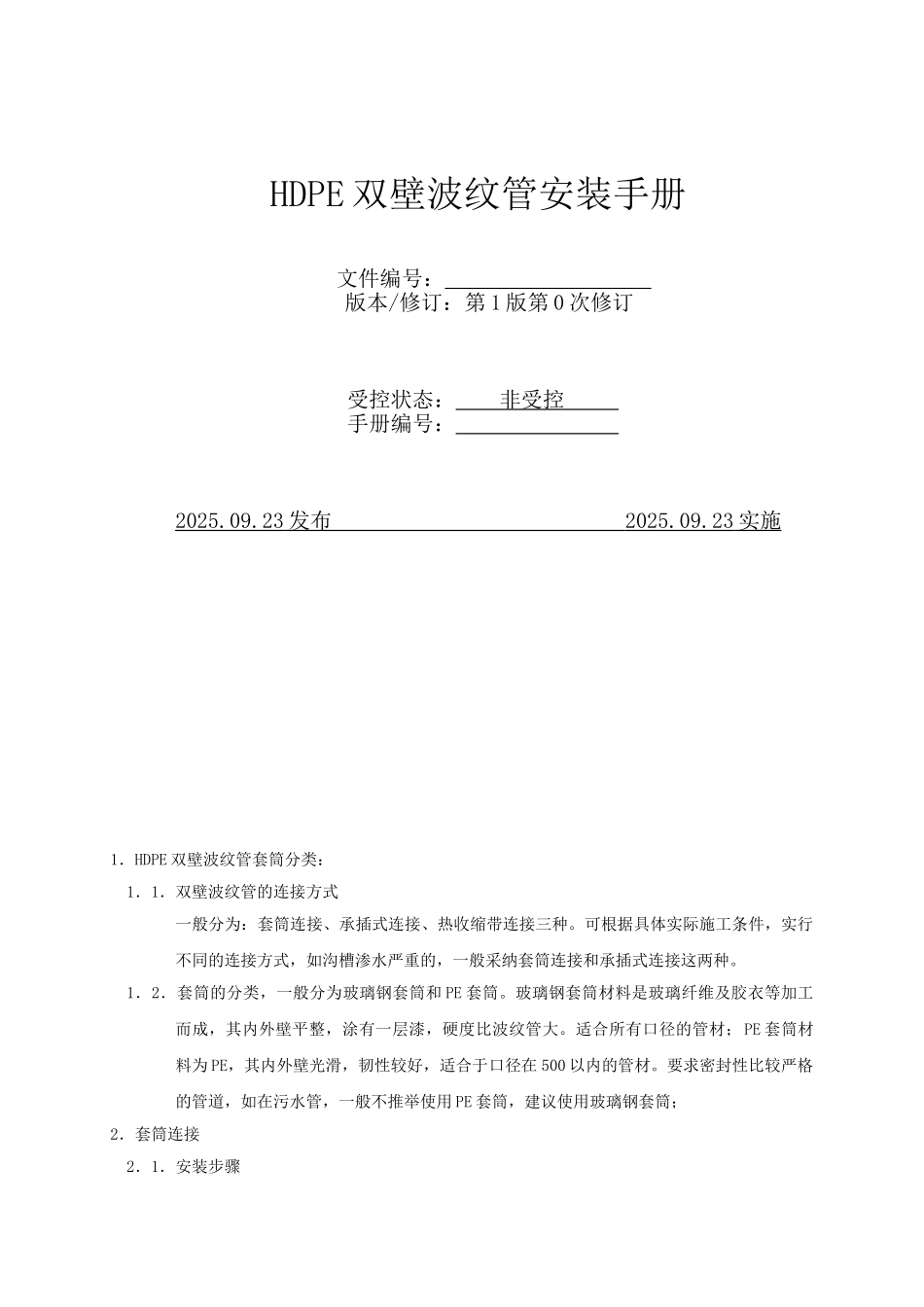

HDPE 双壁波纹管安装手册文件编号: 版本/修订:第 1 版第 0 次修订受控状态: 非受控 手册编号: 2025.09.23 发布 2025.09.23 实施 1.HDPE 双壁波纹管套筒分类:1.1.双壁波纹管的连接方式一般分为:套筒连接、承插式连接、热收缩带连接三种。可根据具体实际施工条件,实行不同的连接方式,如沟槽渗水严重的,一般采纳套筒连接和承插式连接这两种。1.2.套筒的分类,一般分为玻璃钢套筒和 PE 套筒。玻璃钢套筒材料是玻璃纤维及胶衣等加工而成,其内外壁平整,涂有一层漆,硬度比波纹管大。适合所有口径的管材; PE 套筒材料为 PE,其内外壁光滑,韧性较好,适合于口径在 500 以内的管材。要求密封性比较严格的管道,如在污水管,一般不推举使用 PE 套筒,建议使用玻璃钢套筒;2.套筒连接2.1.安装步骤检查——下管——清洁——安装密封圈——安装套筒——清洁润滑——连接管材——复检2.2.安装工具润滑剂(洗洁精加水或 2#润滑脂)、直尺(40CM)、撬棍、牵引钢绳 4 根(4M/根,两头用绳卡制成千斤头),手拉葫芦两只(ID600 以下管材用 1T、ID600 以上管材用 2T),木制档板 4 块(ID600 管材以下规格:800*200*15,ID600 以上规格:1500*200*20)2.3.安装过程2.3.1.检查:安装前必须按产品标准认真检查管材、套筒、橡胶密封圈的外观是否完好无损;管材套筒密封圈是否配套。不符合产品标准的严禁使用。2.3.2.下管:根据管径大小,沟槽和施工工具装备情况,确定用人工或机械将管材放入沟槽。下管应平稳,避开碰撞,严禁吊绳穿越管内吊管。2.3.3.清洁润滑:连接前应将管材连接部位、密封圈及套筒工作面清理洁净。然后将润滑剂依次在安装时均匀涂抹在密封圈、套筒的工作部位。2.3.4.安装密封圈:将密封圈从下向上,用撬棍撬住密封圈,往上套在待连接管材第一个波管内;用直尺测量管材插入套筒深度后标记在管处壁上。2.3.5.安装套筒:先将套筒用手套在已装密封圈管材口部,用力沿轴线向前推动,直至管材接触到套筒中间环位置即可。然后将两根牵引绳索拴在距管口 1.5m 左右的地方,管材左右中线位置各放一只手拉葫芦。将木制档板平放在套筒水平中线处,手拉葫芦一端勾往牵引麻绳,一端勾往木制档板,同时收紧,将套筒口部拉至管材标示插入深化处,就可以放松手拉葫芦取下木板,完成安装。2. 3.6.连接管材:将另两根牵引麻绳同样栓在另一根待连接管材上,用手拉葫芦勾住。保持管材与...
