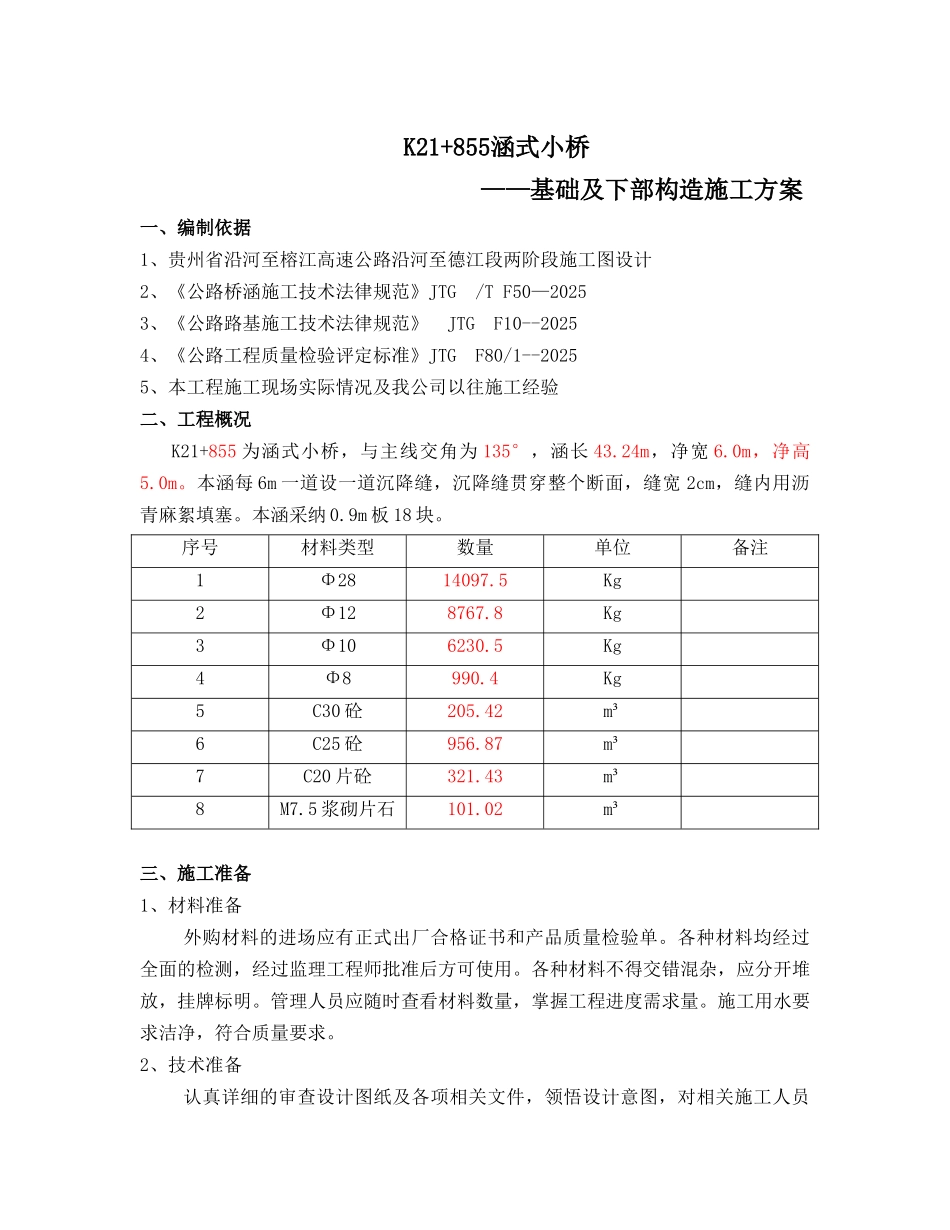

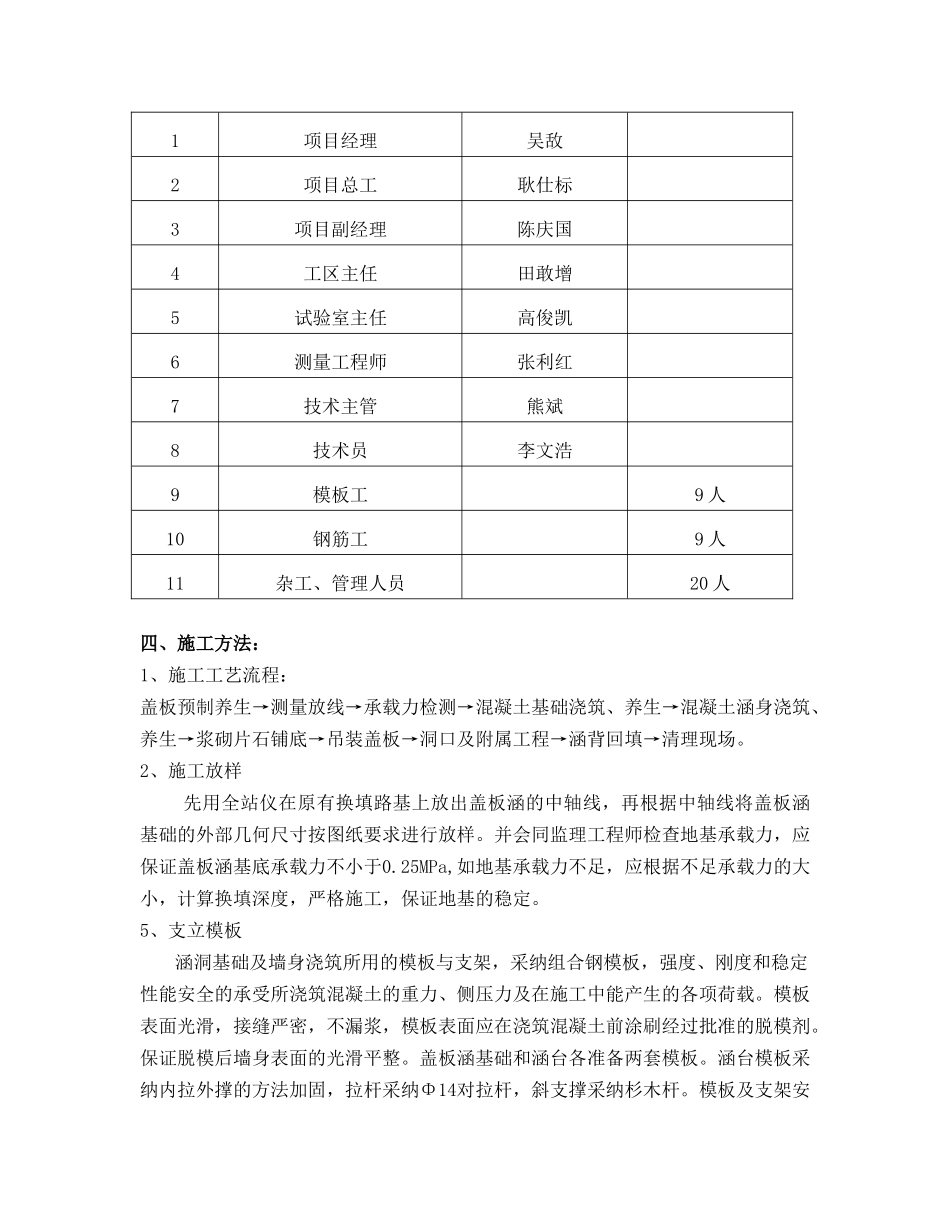

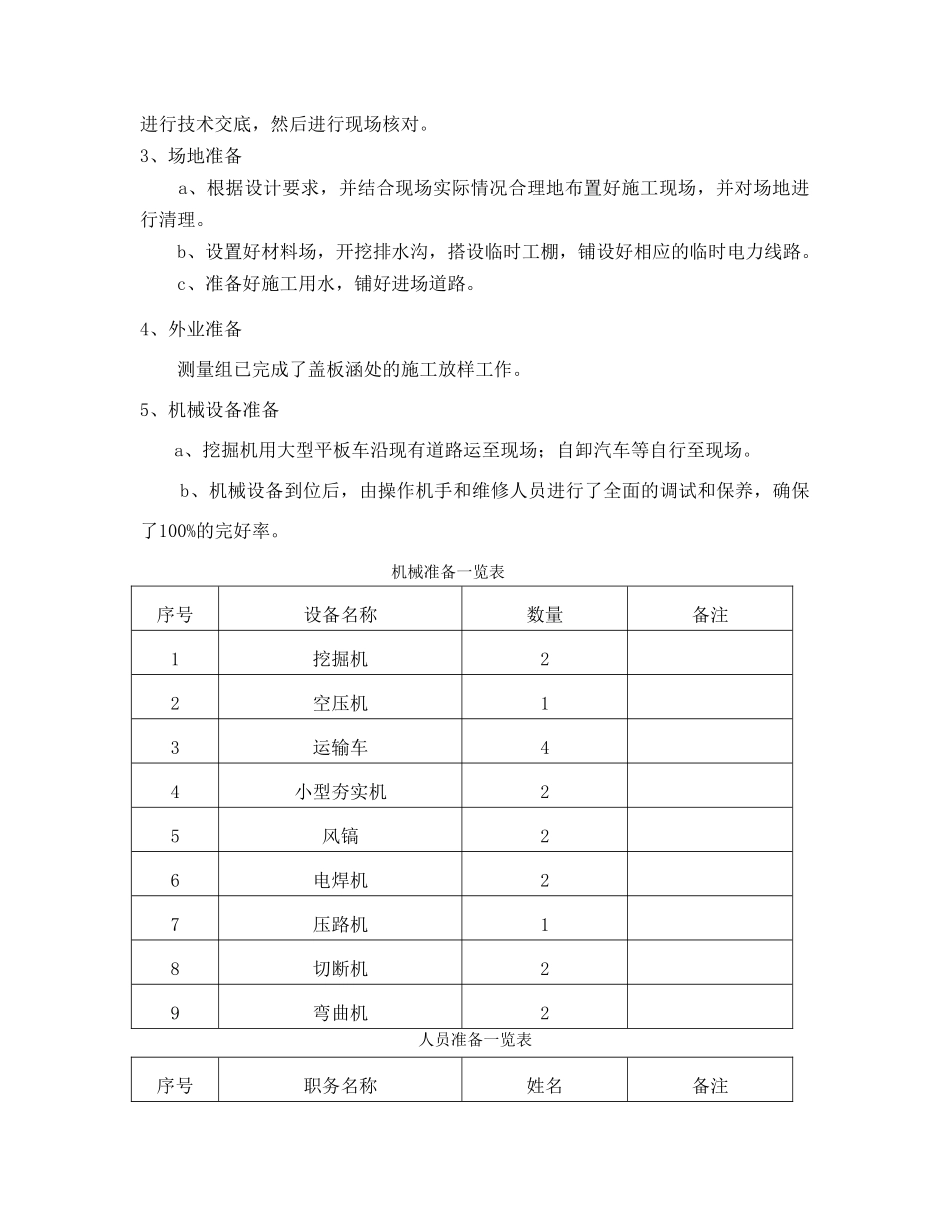

K21+855涵式小桥 ——基础及下部构造施工方案一、编制依据 1、贵州省沿河至榕江高速公路沿河至德江段两阶段施工图设计2、《公路桥涵施工技术法律规范》JTG /T F50—20253、《公路路基施工技术法律规范》 JTG F10--20254、《公路工程质量检验评定标准》JTG F80/1--20255、本工程施工现场实际情况及我公司以往施工经验二、工程概况 K21+855 为涵式小桥,与主线交角为 135°,涵长 43.24m,净宽 6.0m,净高5.0m。本涵每 6m 一道设一道沉降缝,沉降缝贯穿整个断面,缝宽 2cm,缝内用沥青麻絮填塞。本涵采纳 0.9m 板 18 块。序号材料类型数量单位备注1Φ2814097.5Kg2Φ128767.8Kg3Φ106230.5Kg4Φ8990.4Kg5C30 砼205.42m³6C25 砼956.87m³7C20 片砼321.43m³8M7.5 浆砌片石101.02m³三、施工准备1、材料准备外购材料的进场应有正式出厂合格证书和产品质量检验单。各种材料均经过全面的检测,经过监理工程师批准后方可使用。各种材料不得交错混杂,应分开堆放,挂牌标明。管理人员应随时查看材料数量,掌握工程进度需求量。施工用水要求洁净,符合质量要求。2、技术准备认真详细的审查设计图纸及各项相关文件,领悟设计意图,对相关施工人员进行技术交底,然后进行现场核对。3、场地准备 a、根据设计要求,并结合现场实际情况合理地布置好施工现场,并对场地进行清理。 b、设置好材料场,开挖排水沟,搭设临时工棚,铺设好相应的临时电力线路。 c、准备好施工用水,铺好进场道路。4、外业准备 测量组已完成了盖板涵处的施工放样工作。5、机械设备准备 a、挖掘机用大型平板车沿现有道路运至现场;自卸汽车等自行至现场。 b、机械设备到位后,由操作机手和维修人员进行了全面的调试和保养,确保了100%的完好率。机械准备一览表序号设备名称数量备注1挖掘机22空压机13运输车44小型夯实机25风镐26电焊机27压路机18切断机29弯曲机2人员准备一览表序号职务名称姓名备注1项目经理吴敌2项目总工耿仕标3项目副经理陈庆国4工区主任田敢增5试验室主任高俊凯6测量工程师张利红7技术主管熊斌8技术员李文浩9模板工9 人10钢筋工9 人11杂工、管理人员20 人四、施工方法:1、施工工艺流程:盖板预制养生→测量放线→承载力检测→混凝土基础浇筑、养生→混凝土涵身浇筑、养生→浆砌片石铺底→吊装盖板→洞口及附属工程→涵背回填→清理现场。2、施工放样 先用全站仪在原有换填路基上放出盖板涵的中轴线,再根据中轴线将盖板涵基础的外部...
