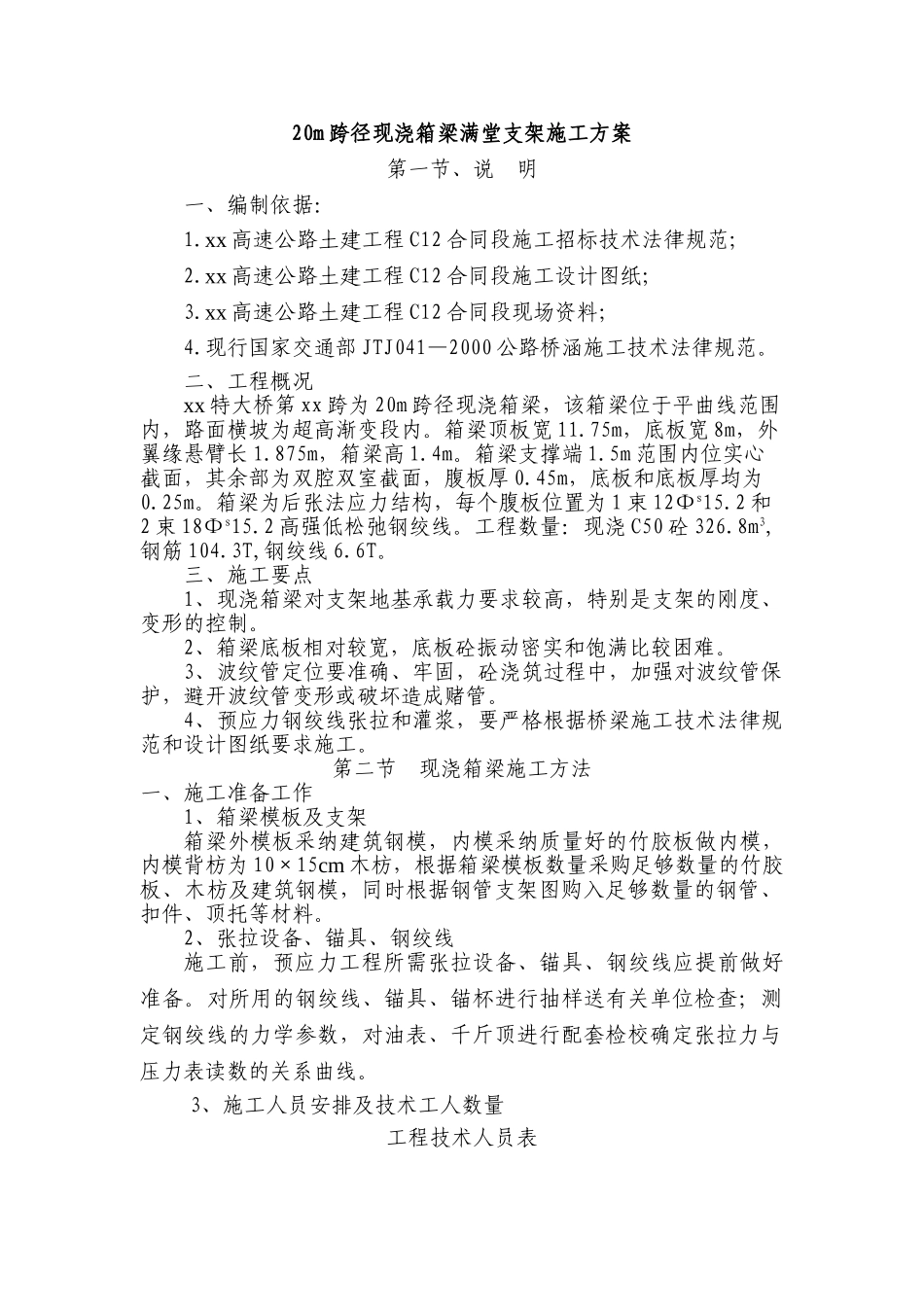

20m 跨径现浇箱梁满堂支架施工方案第一节、说 明一、编制依据:1
xx 高速公路土建工程 C12 合同段施工招标技术法律规范;2
xx 高速公路土建工程 C12 合同段施工设计图纸;3
xx 高速公路土建工程 C12 合同段现场资料;4
现行国家交通部 JTJ041—2000 公路桥涵施工技术法律规范
二、工程概况xx 特大桥第 xx 跨为 20m 跨径现浇箱梁,该箱梁位于平曲线范围内,路面横坡为超高渐变段内
箱梁顶板宽 11
75m,底板宽 8m,外翼缘悬臂长 1
875m,箱梁高 1
箱梁支撑端 1
5m 范围内位实心截面,其余部为双腔双室截面,腹板厚 0
45m,底板和底板厚均为0
箱梁为后张法应力结构,每个腹板位置为 1 束 12Φs15
2 和2 束 18Φs15
2 高强低松弛钢绞线
工程数量:现浇 C50 砼 326
8m3,钢筋 104
3T,钢绞线 6
三、施工要点1、现浇箱梁对支架地基承载力要求较高,特别是支架的刚度、变形的控制
2、箱梁底板相对较宽,底板砼振动密实和饱满比较困难
3、波纹管定位要准确、牢固,砼浇筑过程中,加强对波纹管保护,避开波纹管变形或破坏造成赌管
4、预应力钢绞线张拉和灌浆,要严格根据桥梁施工技术法律规范和设计图纸要求施工
第二节 现浇箱梁施工方法一、施工准备工作1、箱梁模板及支架箱梁外模板采纳建筑钢模,内模采纳质量好的竹胶板做内模,内模背枋为 10×15cm 木枋,根据箱梁模板数量采购足够数量的竹胶板、木枋及建筑钢模,同时根据钢管支架图购入足够数量的钢管、扣件、顶托等材料
2、张拉设备、锚具、钢绞线施工前,预应力工程所需张拉设备、锚具、钢绞线应提前做好准备
对所用的钢绞线、锚具、锚杯进行抽样送有关单位检查;测定钢绞线的力学参数,对油表、千斤顶进行配套检校确定张拉力与压力表读数的关系曲线

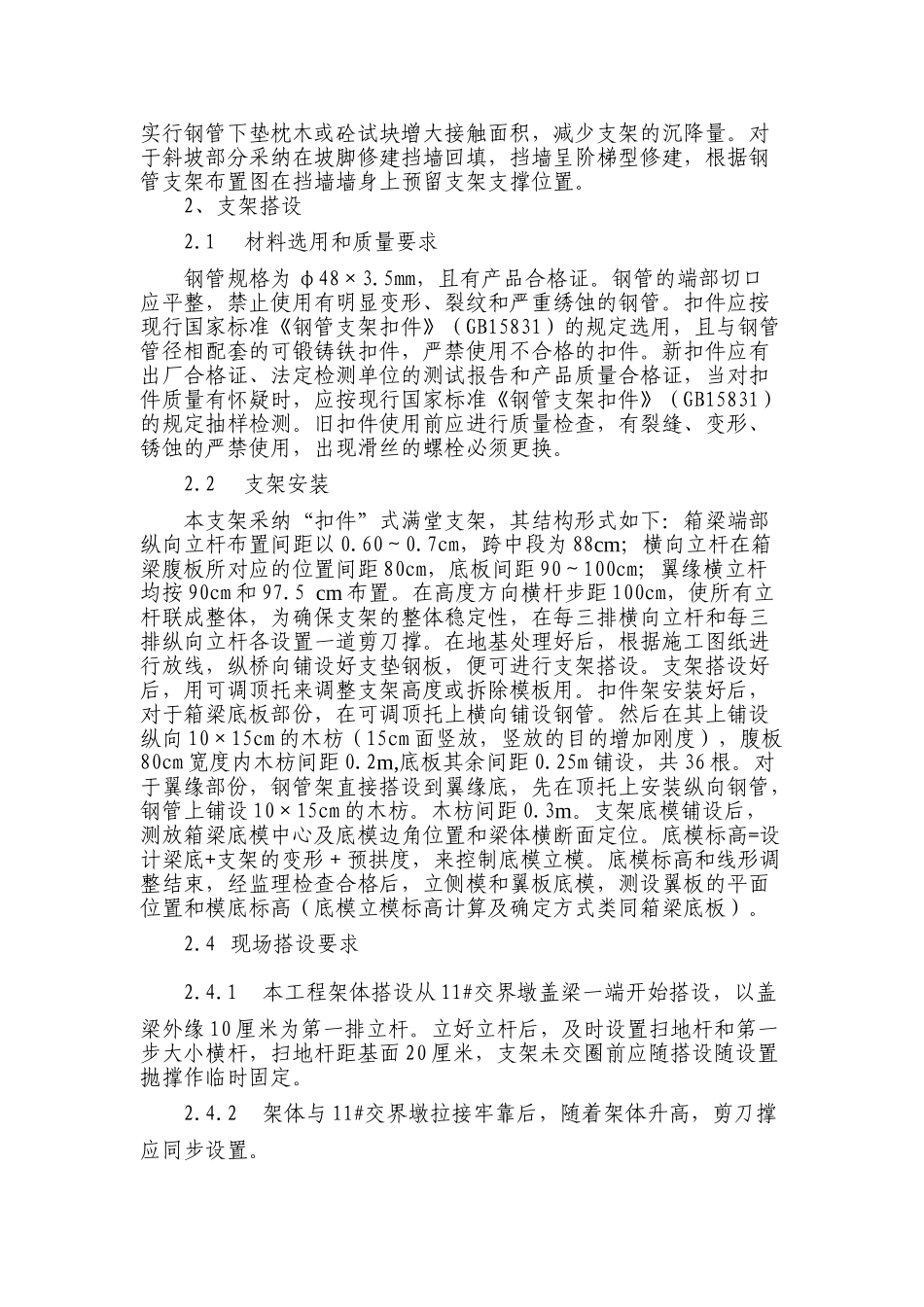

3、施工人员安排及技术
