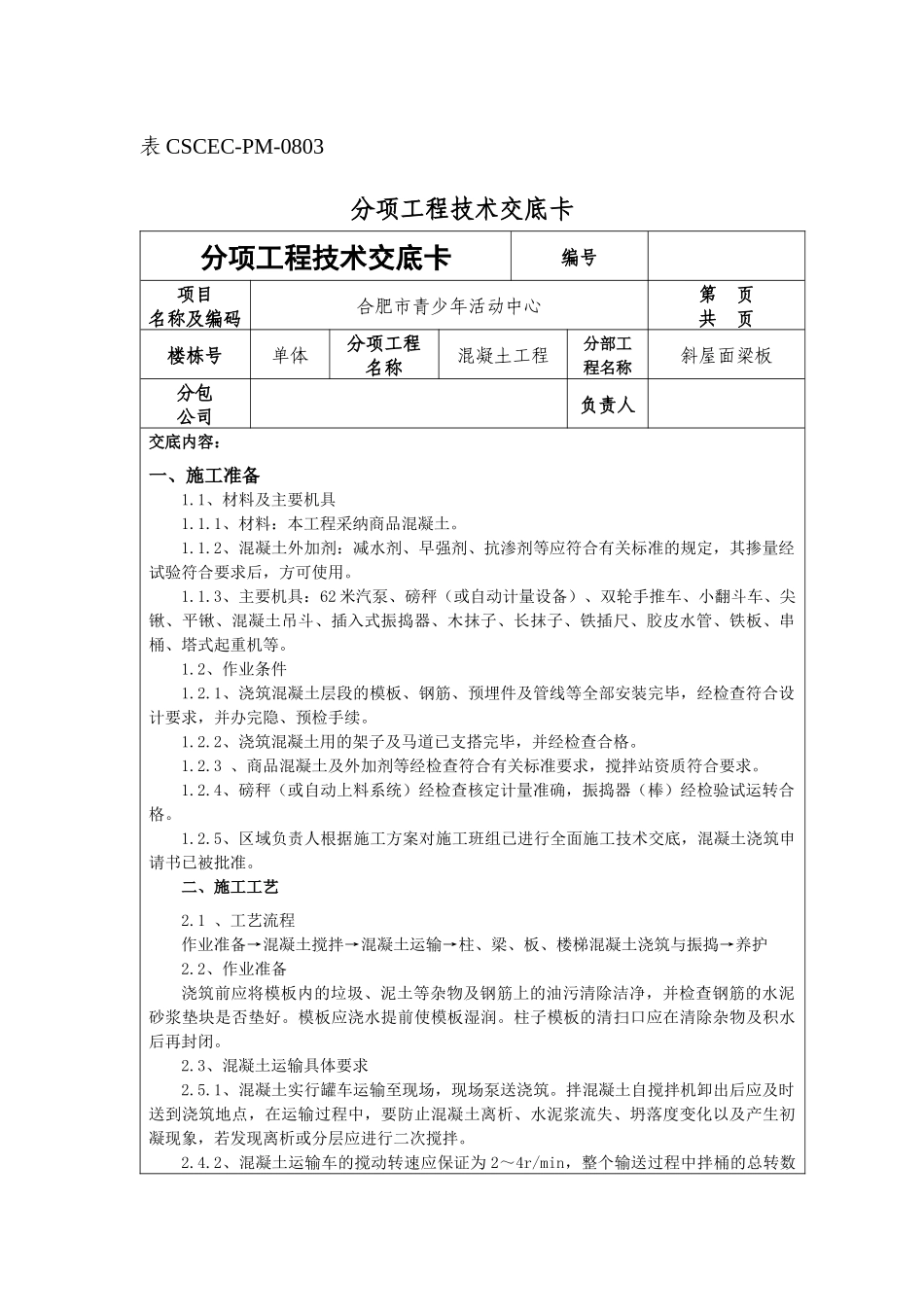

表 CSCEC-PM-0803 分项工程技术交底卡分项工程技术交底卡编号项目名称及编码合肥市青少年活动中心第 页共 页楼栋号单体分项工程名称混凝土工程分部工程名称斜屋面梁板分包公司负责人交底内容:一、施工准备1
1、材料及主要机具1
1、材料:本工程采纳商品混凝土
2、混凝土外加剂:减水剂、早强剂、抗渗剂等应符合有关标准的规定,其掺量经试验符合要求后,方可使用
3、主要机具:62 米汽泵、磅秤(或自动计量设备)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机等
2、作业条件1
1、浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
2、浇筑混凝土用的架子及马道已支搭完毕,并经检查合格
3 、商品混凝土及外加剂等经检查符合有关标准要求,搅拌站资质符合要求
4、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格
5、区域负责人根据施工方案对施工班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
二、施工工艺2
1 、工艺流程作业准备→混凝土搅拌→混凝土运输→柱、梁、板、楼梯混凝土浇筑与振捣→养护2
2、作业准备浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是否垫好
模板应浇水提前使模板湿润
柱子模板的清扫口应在清除杂物及积水后再封闭
3、混凝土运输具体要求2
1、混凝土实行罐车运输至现场,现场泵送浇筑
拌混凝土自搅拌机卸出后应及时送到浇筑地点,在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝现象,若发现离析或分层应进行二次搅拌
2、混凝土运输车的搅动转速应保证为 2~4r/min,整个输送过程中拌桶的总转数控制在 3
