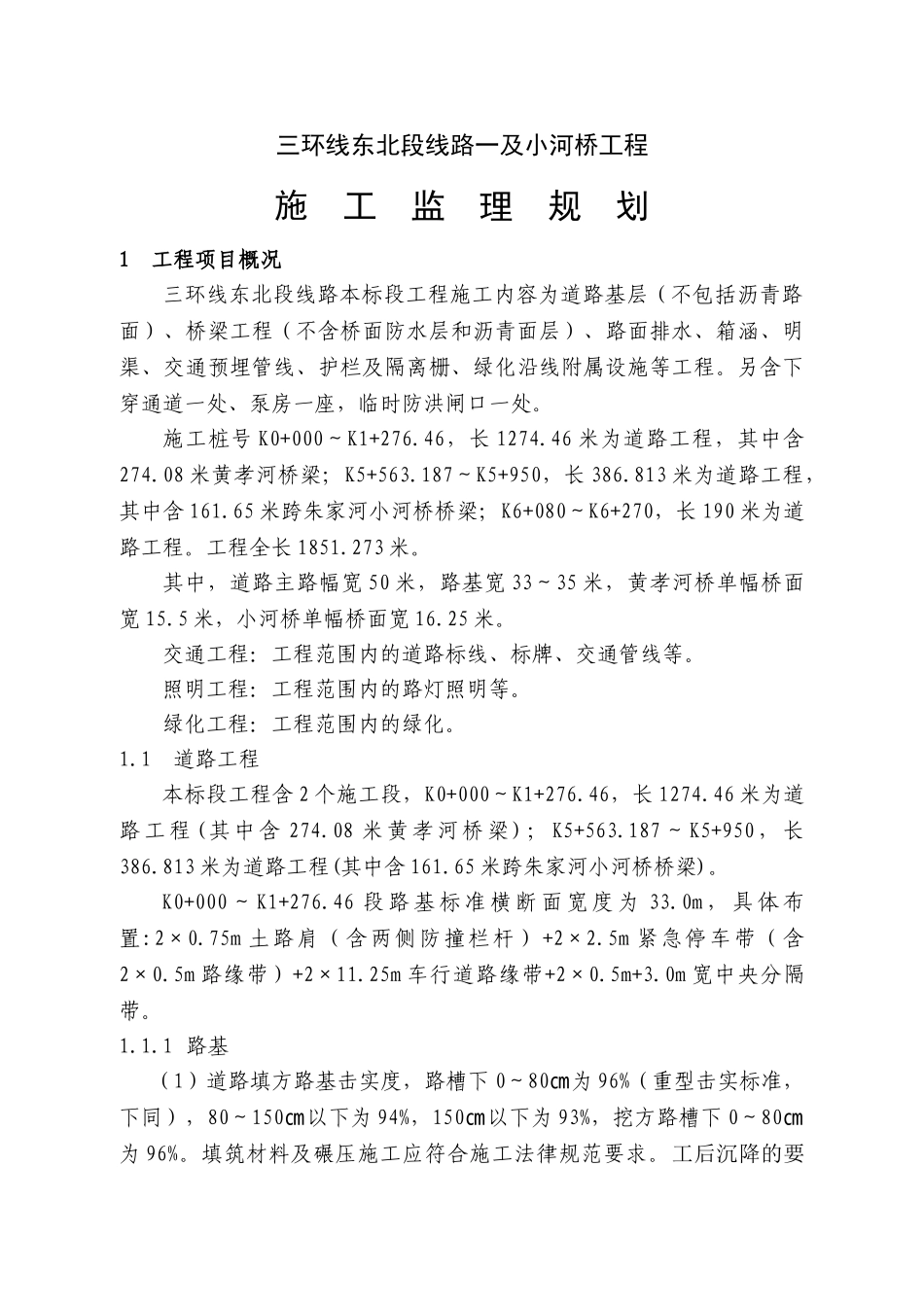

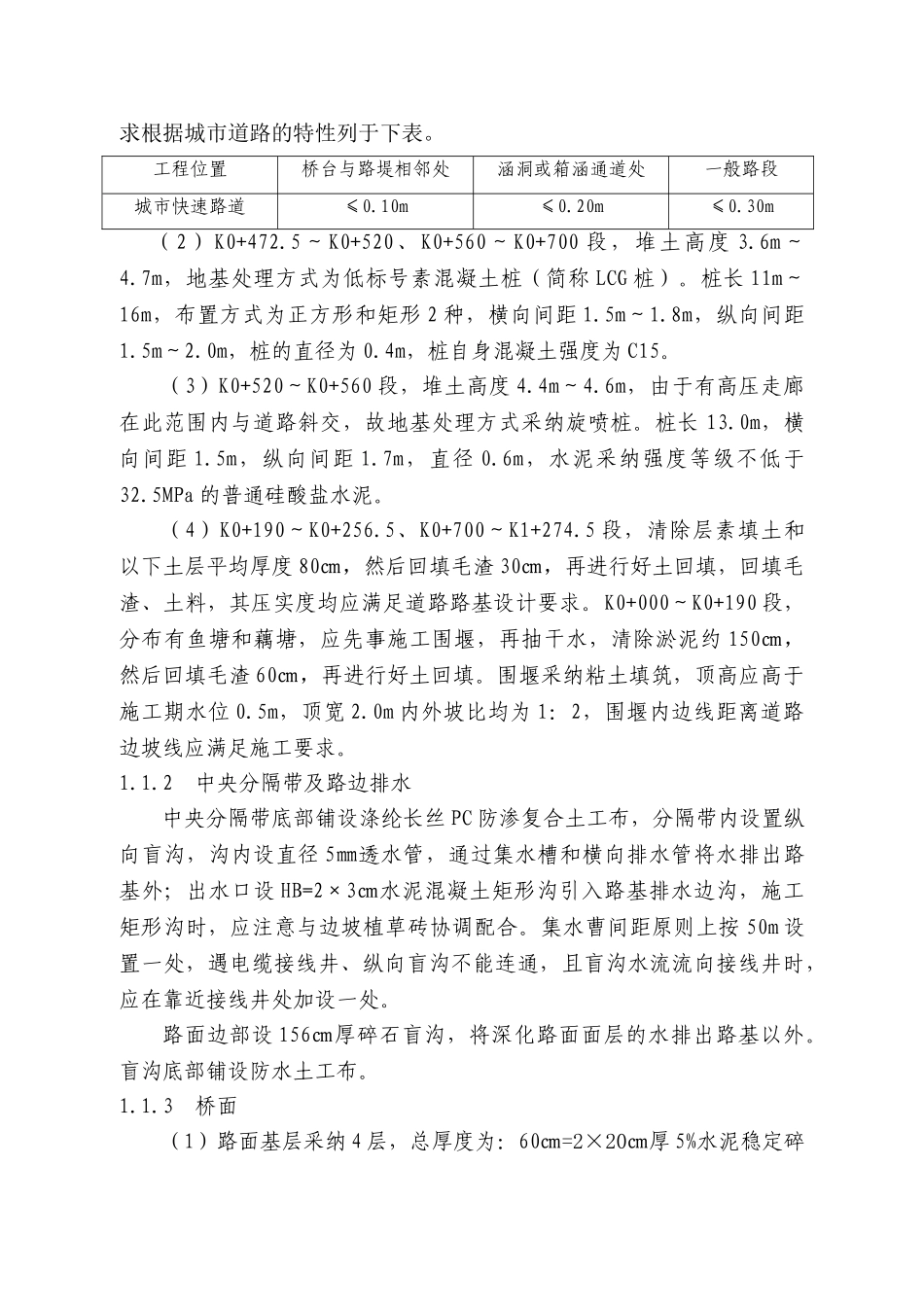

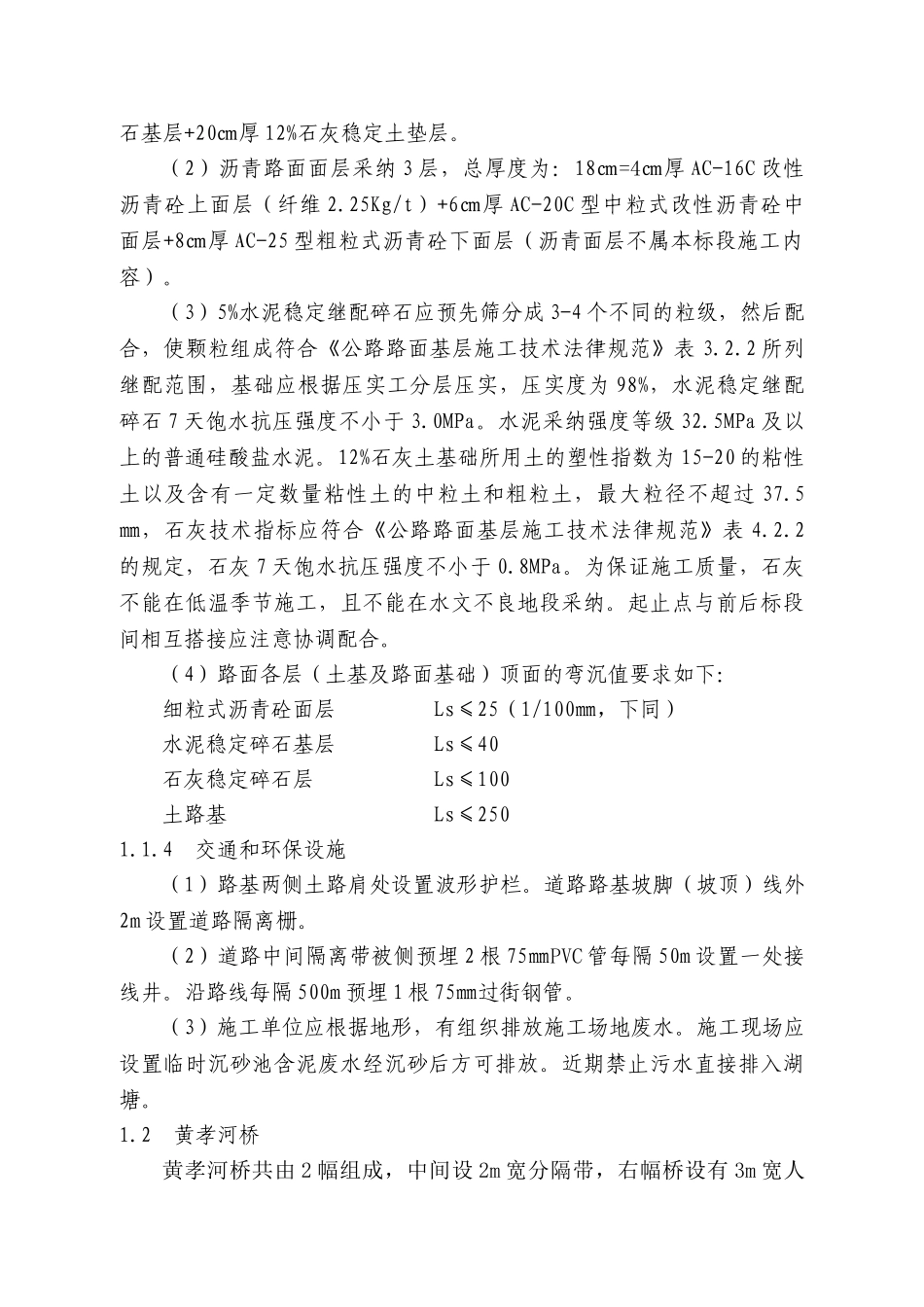

三环线东北段线路一及小河桥工程施 工 监 理 规 划1 工程项目概况三环线东北段线路本标段工程施工内容为道路基层(不包括沥青路面)、桥梁工程(不含桥面防水层和沥青面层)、路面排水、箱涵、明渠、交通预埋管线、护栏及隔离栅、绿化沿线附属设施等工程。另含下穿通道一处、泵房一座,临时防洪闸口一处。施工桩号 K0+000~K1+276.46,长 1274.46 米为道路工程,其中含274.08 米黄孝河桥梁;K5+563.187~K5+950,长 386.813 米为道路工程,其中含 161.65 米跨朱家河小河桥桥梁;K6+080~K6+270,长 190 米为道路工程。工程全长 1851.273 米。其中,道路主路幅宽 50 米,路基宽 33~35 米,黄孝河桥单幅桥面宽 15.5 米,小河桥单幅桥面宽 16.25 米。交通工程:工程范围内的道路标线、标牌、交通管线等。照明工程:工程范围内的路灯照明等。绿化工程:工程范围内的绿化。1.1 道路工程本标段工程含 2 个施工段,K0+000~K1+276.46,长 1274.46 米为道路 工 程 ( 其 中 含 274.08 米 黄 孝 河 桥 梁 ) ; K5+563.187 ~ K5+950 , 长386.813 米为道路工程(其中含 161.65 米跨朱家河小河桥桥梁)。K0+000 ~ K1+276.46 段 路 基 标 准 横 断 面 宽 度 为 33.0m , 具 体 布置:2×0.75m 土路肩(含两侧防撞栏杆) +2×2.5m 紧急停车带(含2×0.5m 路缘带)+2×11.25m 车行道路缘带+2×0.5m+3.0m 宽中央分隔带。1.1.1 路基(1)道路填方路基击实度,路槽下 0~80为㎝96%(重型击实标准,下同),80~150以下为㎝94%,150以下为㎝93%,挖方路槽下 0~80㎝为 96%。填筑材料及碾压施工应符合施工法律规范要求。工后沉降的要求根据城市道路的特性列于下表。工程位置桥台与路堤相邻处涵洞或箱涵通道处一般路段城市快速路道≤0.10m≤0.20m≤0.30m(2)K0+472.5~K0+520、K0+560~K0+700 段,堆土高度 3.6m~4.7m,地基处理方式为低标号素混凝土桩(简称 LCG 桩)。桩长 11m~16m,布置方式为正方形和矩形 2 种,横向间距 1.5m~1.8m,纵向间距1.5m~2.0m,桩的直径为 0.4m,桩自身混凝土强度为 C15。(3)K0+520~K0+560 段,堆土高度 4.4m~4.6m,由于有高压走廊在此范围内与道路斜交,故地基处理方式采纳旋喷桩。桩长 13.0m,横向间距 1.5m,纵向间距 1.7m,直径 0.6m,水泥采纳强度等级不低于32.5MPa 的普通硅酸盐水泥。(4)K0+190~K0+256.5、K0+700~...
