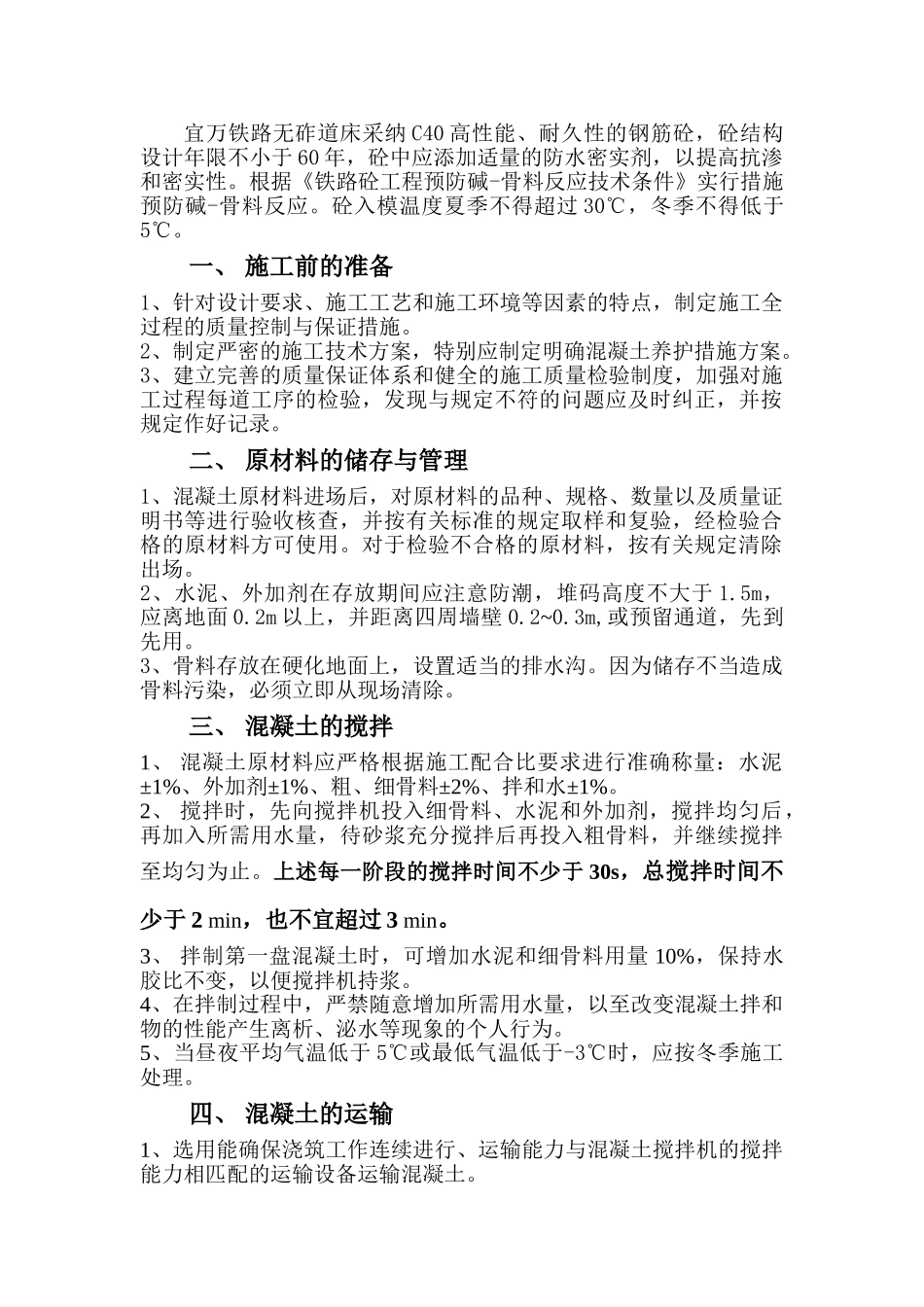

宜昌至万州新建铁路无砟道床砼施工作业指导书编制: 审核:二○○八年八月三十日宜万铁路无砟道床采纳 C40 高性能、耐久性的钢筋砼,砼结构设计年限不小于 60 年,砼中应添加适量的防水密实剂,以提高抗渗和密实性
根据《铁路砼工程预防碱-骨料反应技术条件》实行措施预防碱-骨料反应
砼入模温度夏季不得超过 30℃,冬季不得低于5℃
一、 施工前的准备1、针对设计要求、施工工艺和施工环境等因素的特点,制定施工全过程的质量控制与保证措施
2、制定严密的施工技术方案,特别应制定明确混凝土养护措施方案
3、建立完善的质量保证体系和健全的施工质量检验制度,加强对施工过程每道工序的检验,发现与规定不符的问题应及时纠正,并按规定作好记录
二、 原材料的储存与管理1、混凝土原材料进场后,对原材料的品种、规格、数量以及质量证明书等进行验收核查,并按有关标准的规定取样和复验,经检验合格的原材料方可使用
对于检验不合格的原材料,按有关规定清除出场
2、水泥、外加剂在存放期间应注意防潮,堆码高度不大于 1
5m,应离地面 0
2m 以上,并距离四周墙壁 0
3m,或预留通道,先到先用
3、骨料存放在硬化地面上,设置适当的排水沟
因为储存不当造成骨料污染,必须立即从现场清除
三、 混凝土的搅拌1、 混凝土原材料应严格根据施工配合比要求进行准确称量:水泥±1%、外加剂±1%、粗、细骨料±2%、拌和水±1%
2、 搅拌时,先向搅拌机投入细骨料、水泥和外加剂,搅拌均匀后,再加入所需用水量,待砂浆充分搅拌后再投入粗骨料,并继续搅拌至均匀为止
上述每一阶段的搅拌时间不少于 30s,总搅拌时间不少于 2 min,也不宜超过 3 min
3、 拌制第一盘混凝土时,可增加水泥和细骨料用量 10%,保持水胶比不变,以便搅拌机持浆

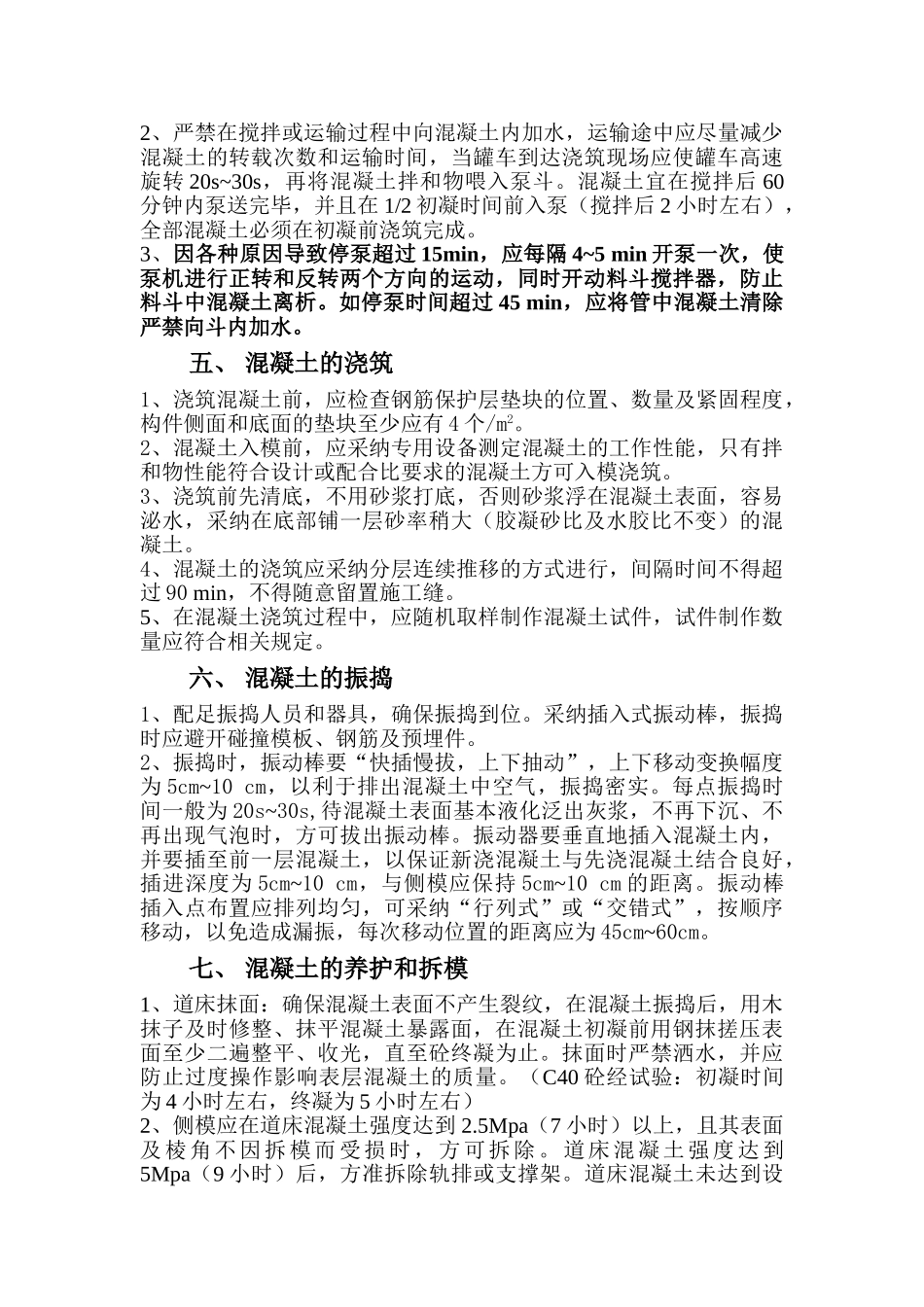

4、在拌制过程中,严禁随意增加所需用水量,以至改变混凝土拌和物的性能产生离析、泌水等现
