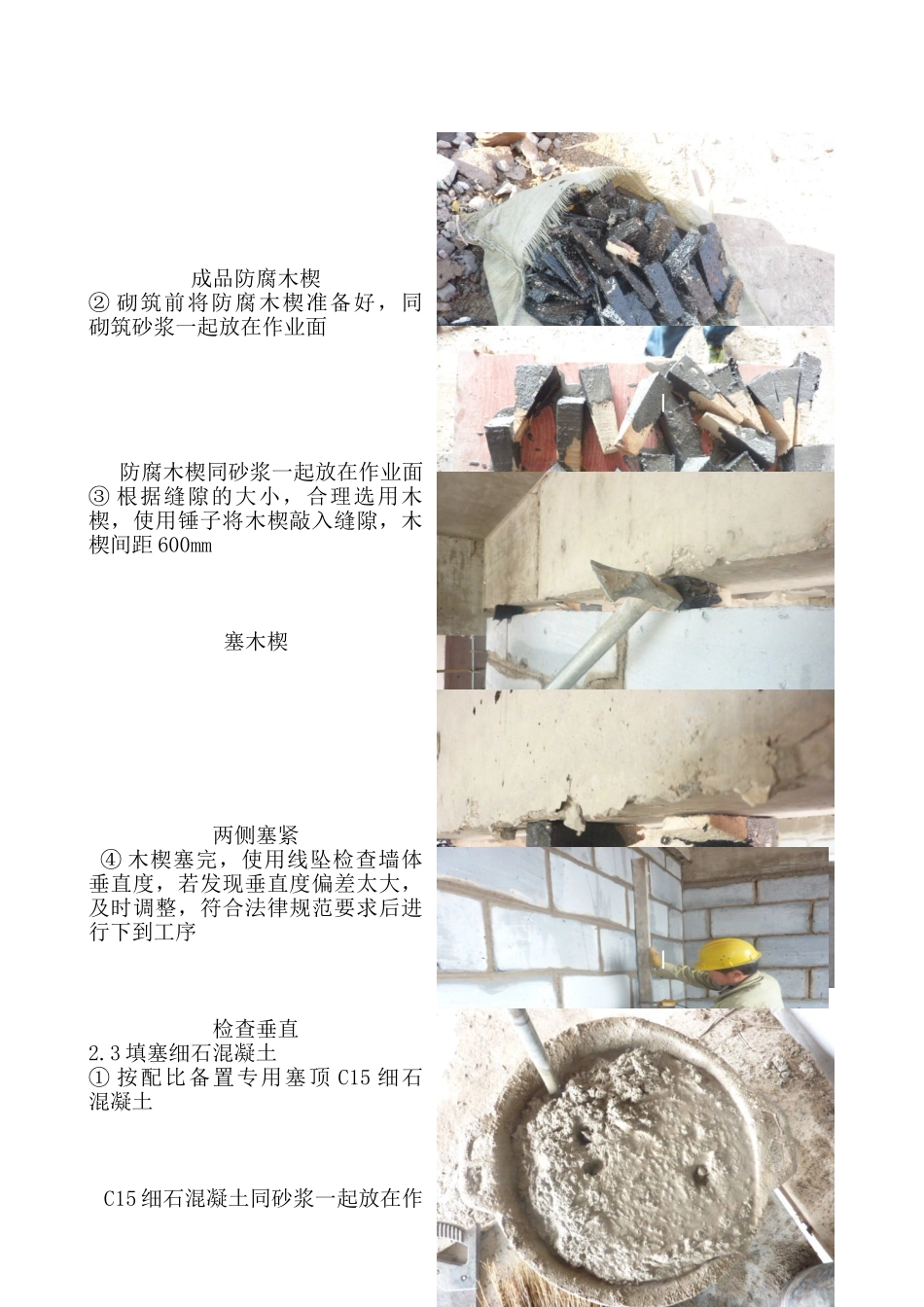

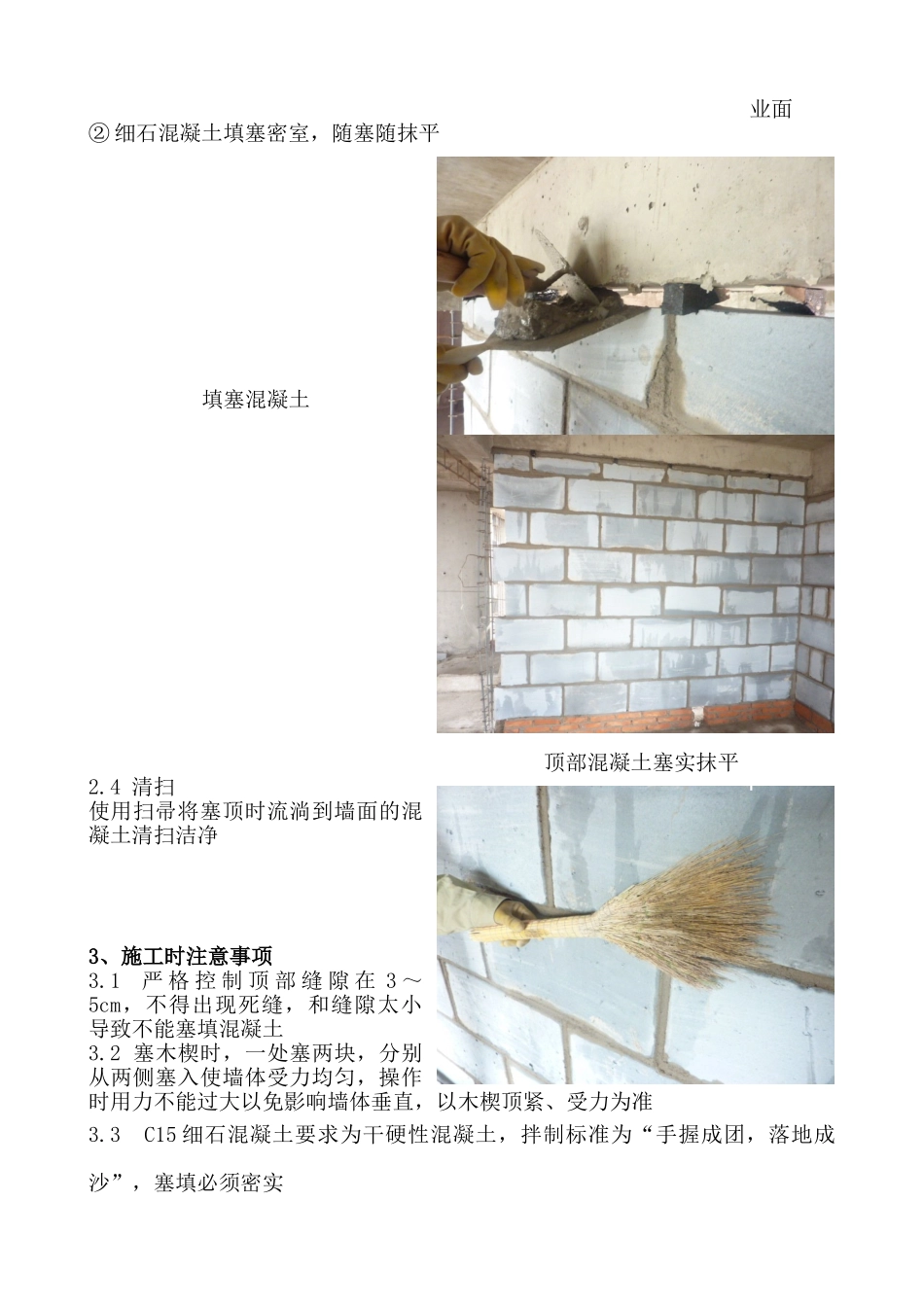

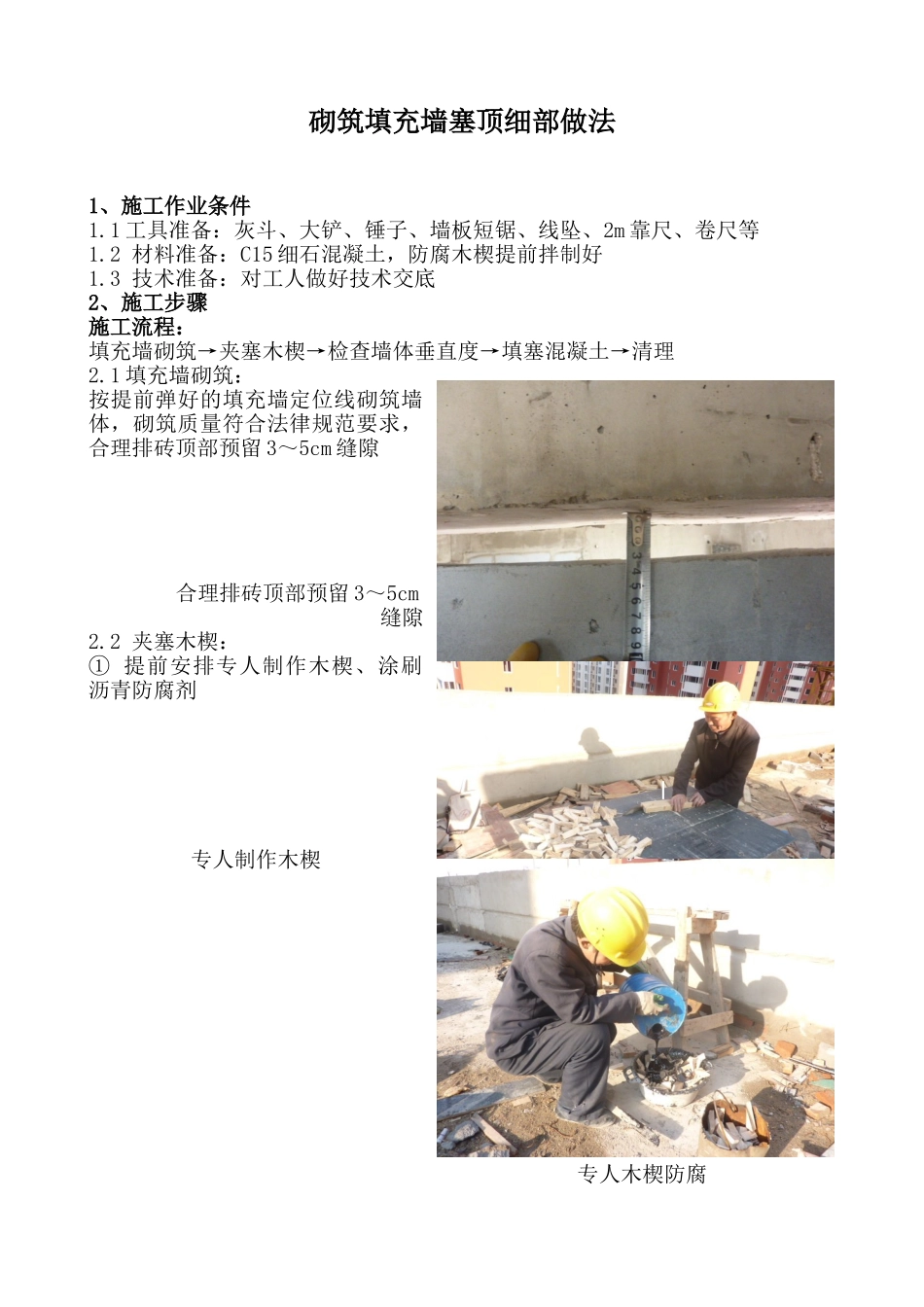

砌筑填充墙塞顶细部做法1、施工作业条件1.1 工具准备:灰斗、大铲、锤子、墙板短锯、线坠、2m 靠尺、卷尺等1.2 材料准备:C15 细石混凝土,防腐木楔提前拌制好1.3 技术准备:对工人做好技术交底2、施工步骤施工流程:填充墙砌筑→夹塞木楔→检查墙体垂直度→填塞混凝土→清理2.1 填充墙砌筑:按提前弹好的填充墙定位线砌筑墙体,砌筑质量符合法律规范要求,合理排砖顶部预留 3~5cm 缝隙 合理排砖顶部预留 3~5cm缝隙2.2 夹塞木楔:① 提前安排专人制作木楔、涂刷沥青防腐剂 专人制作木楔专人木楔防腐成品防腐木楔② 砌筑前将防腐木楔准备好,同砌筑砂浆一起放在作业面防腐木楔同砂浆一起放在作业面③ 根据缝隙的大小,合理选用木楔,使用锤子将木楔敲入缝隙,木楔间距 600mm塞木楔两侧塞紧 ④ 木楔塞完,使用线坠检查墙体垂直度,若发现垂直度偏差太大,及时调整,符合法律规范要求后进行下到工序检查垂直2.3 填塞细石混凝土① 按配比备置专用塞顶 C15 细石混凝土C15 细石混凝土同砂浆一起放在作业面② 细石混凝土填塞密室,随塞随抹平填塞混凝土 顶部混凝土塞实抹平2.4 清扫使用扫帚将塞顶时流淌到墙面的混凝土清扫洁净3、施工时注意事项3.1 严 格 控 制 顶 部 缝 隙 在 3 ~5cm,不得出现死缝,和缝隙太小导致不能塞填混凝土3.2 塞木楔时,一处塞两块,分别从两侧塞入使墙体受力均匀,操作时用力不能过大以免影响墙体垂直,以木楔顶紧、受力为准3.3 C15 细石混凝土要求为干硬性混凝土,拌制标准为“手握成团,落地成沙”,塞填必须密实4、顶部裂缝预防及处理措施4.1 预防措施:① 交底到位,严格按细部做法要求操作② 在结构验收前,必须经过监理、甲方、项目部统一验收,验收合格后才能大面抹灰4.2 裂缝处理措施:因为砌块沉降、混凝土塞填不密实、混凝土收缩等原因,墙体后期可能产生顶部裂缝,针对出现的裂缝实行以下处理措施:① 将顶部 1~2cm 混凝土凿除② 采纳 1:3 干硬性水泥砂浆掺膨胀剂二次塞缝,塞填密实5、成品保护:4.1 及时浇水养护4.2 支模板、专业开槽等后续工序注意成品保护
