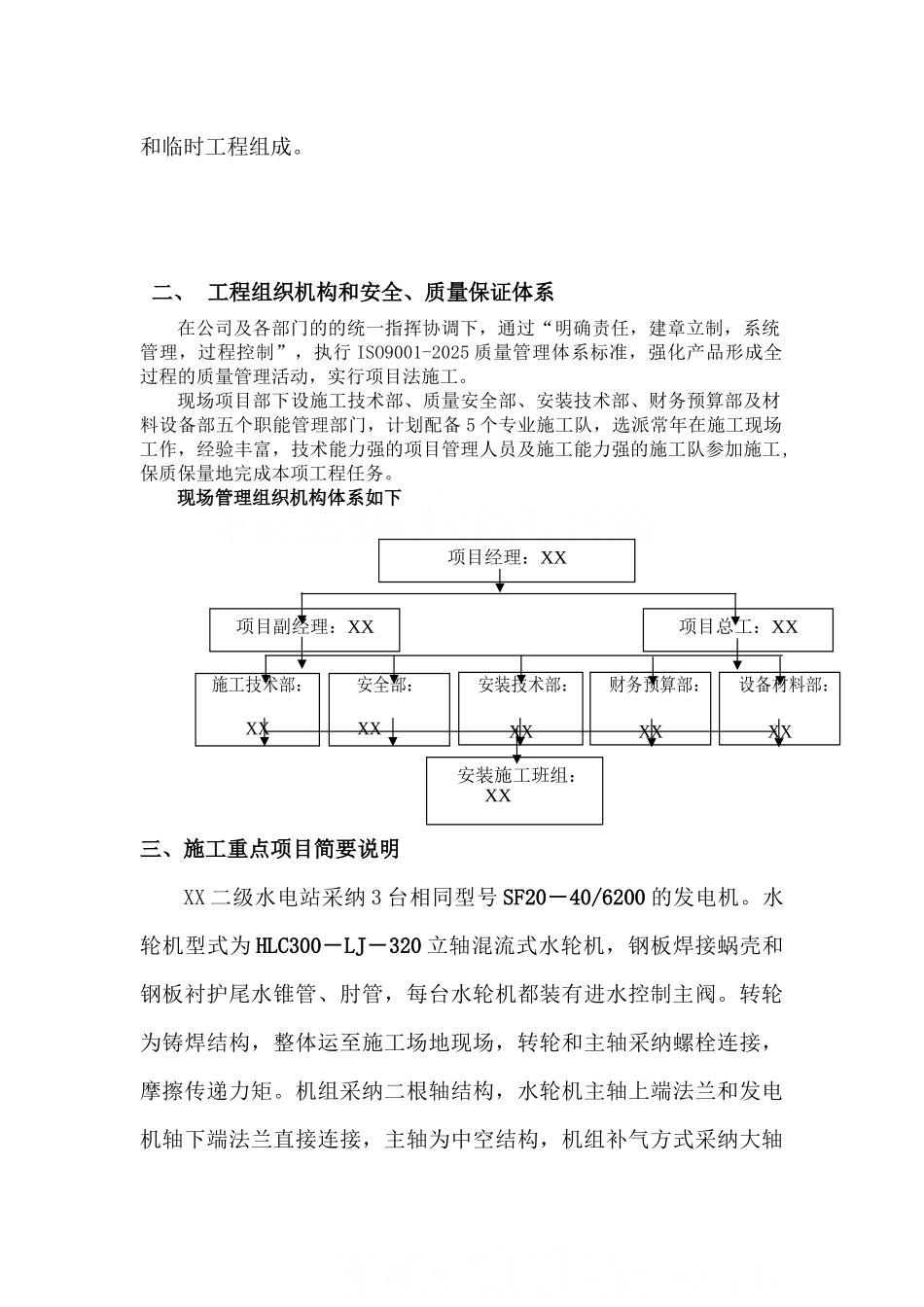

XX 二级水电站 2025 年冬季安装施工方案一、 工程概况1、工程简介拟建 XX 二级水电站是 XX 河规划梯级开发中的第 9 级,电站建成后将在系统中担任基荷作用。工程位于 XX 自治州 XX 县静内,工程区东距 XX 县 88km,南距 XX130km,可用 XX 水电站管理区对外交通桥荷道路,交通十分便利。电站型式为引水式电站,电站装机容量为 3×20MW,年利用小时数为 4803h,多年平均发电量 2.38 亿 kw·h,保证出力 10.4MW,电站引水系统采纳一管三机供水方式。电站接入电力系统方式为 110kv出线,共 2 回出线接入系统;电站 1 回 110kv 线路至 XX 水电站,1回 110kv 线路至哈尔莫墩水电站。我单位所承建工程为新能 XX 二级水电站第三合同段,工程总投资为 99568202 元,主要工程项目包括压力钢管段土建工程及相关金属结构的安装;厂房土建工程及相关金属结构和机组的安装; 尾水渠土建工程。主要工作内容:履盖层清除、石方开挖、土方开挖与回填、土工膜铺设、砼防渗墙、锚杆制安及喷砼、砼预制及安装、砼现浇、砌石、闸门及启闭机安装、钢筋制安、金属结构制作与安装、厂房砌筑及装修、机电设备和电气安装以及相应的场外道路、输电线路和临时工程组成。二、 工程组织机构和安全、质量保证体系在公司及各部门的的统一指挥协调下,通过“明确责任,建章立制,系统管理,过程控制”,执行 ISO9001-2025 质量管理体系标准,强化产品形成全过程的质量管理活动,实行项目法施工。现场项目部下设施工技术部、质量安全部、安装技术部、财务预算部及材料设备部五个职能管理部门,计划配备 5 个专业施工队,选派常年在施工现场工作,经验丰富,技术能力强的项目管理人员及施工能力强的施工队参加施工,保质保量地完成本项工程任务。 现场管理组织机构体系如下三、施工重点项目简要说明XX 二级水电站采纳 3 台相同型号 SF20-40/6200 的发电机。水轮机型式为 HLC300-LJ-320 立轴混流式水轮机,钢板焊接蜗壳和钢板衬护尾水锥管、肘管,每台水轮机都装有进水控制主阀。转轮为铸焊结构,整体运至施工场地现场,转轮和主轴采纳螺栓连接,摩擦传递力矩。机组采纳二根轴结构,水轮机主轴上端法兰和发电机轴下端法兰直接连接,主轴为中空结构,机组补气方式采纳大轴项目经理:XX项目总工:XX项目副经理:XX 施工技术部:XX安全部:XX安装技术部:XX财务预算部:XX设备材料部:XX安装施工班组:XX中心孔补气。水轮机导轴承采...
