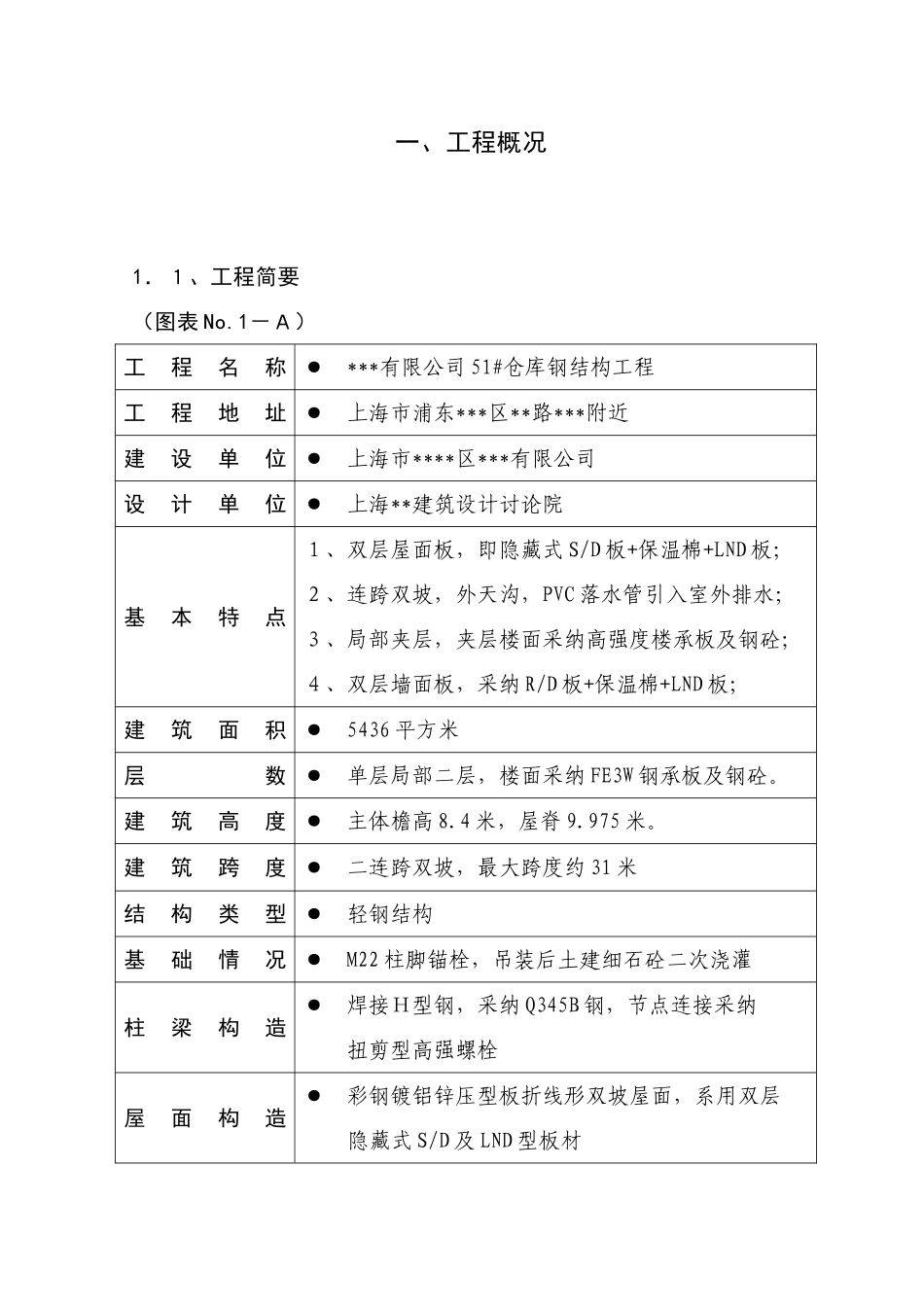

一、工程概况1.1、工程简要(图表 No
1-A)工程名称 ● ***有限公司 51#仓库钢结构工程工程地址 ● 上海市浦东***区**路***附近建设单位 ● 上海市****区***有限公司设计单位 ● 上海**建筑设计讨论院基本特点1、双层屋面板,即隐藏式 S/D 板+保温棉+LND 板;2、连跨双坡,外天沟,PVC 落水管引入室外排水;3、局部夹层,夹层楼面采纳高强度楼承板及钢砼;4、双层墙面板,采纳 R/D 板+保温棉+LND 板;建筑面积 ● 5436 平方米层数 ● 单层局部二层,楼面采纳 FE3W 钢承板及钢砼
建筑高度 ● 主体檐高 8
4 米,屋脊 9
建筑跨度 ● 二连跨双坡,最大跨度约 31 米结构类型 ● 轻钢结构基础情况 ● M22 柱脚锚栓,吊装后土建细石砼二次浇灌柱梁构造● 焊接H型钢,采纳 Q345B 钢,节点连接采纳 扭剪型高强螺栓屋面构造● 彩钢镀铝锌压型板折线形双坡屋面,系用双层隐藏式 S/D 及 LND 型板材涂装要求● 钢材表面采纳喷丸处理达 Sa2
5 级,二道红丹底 漆以及防火涂料(专业公司施工)

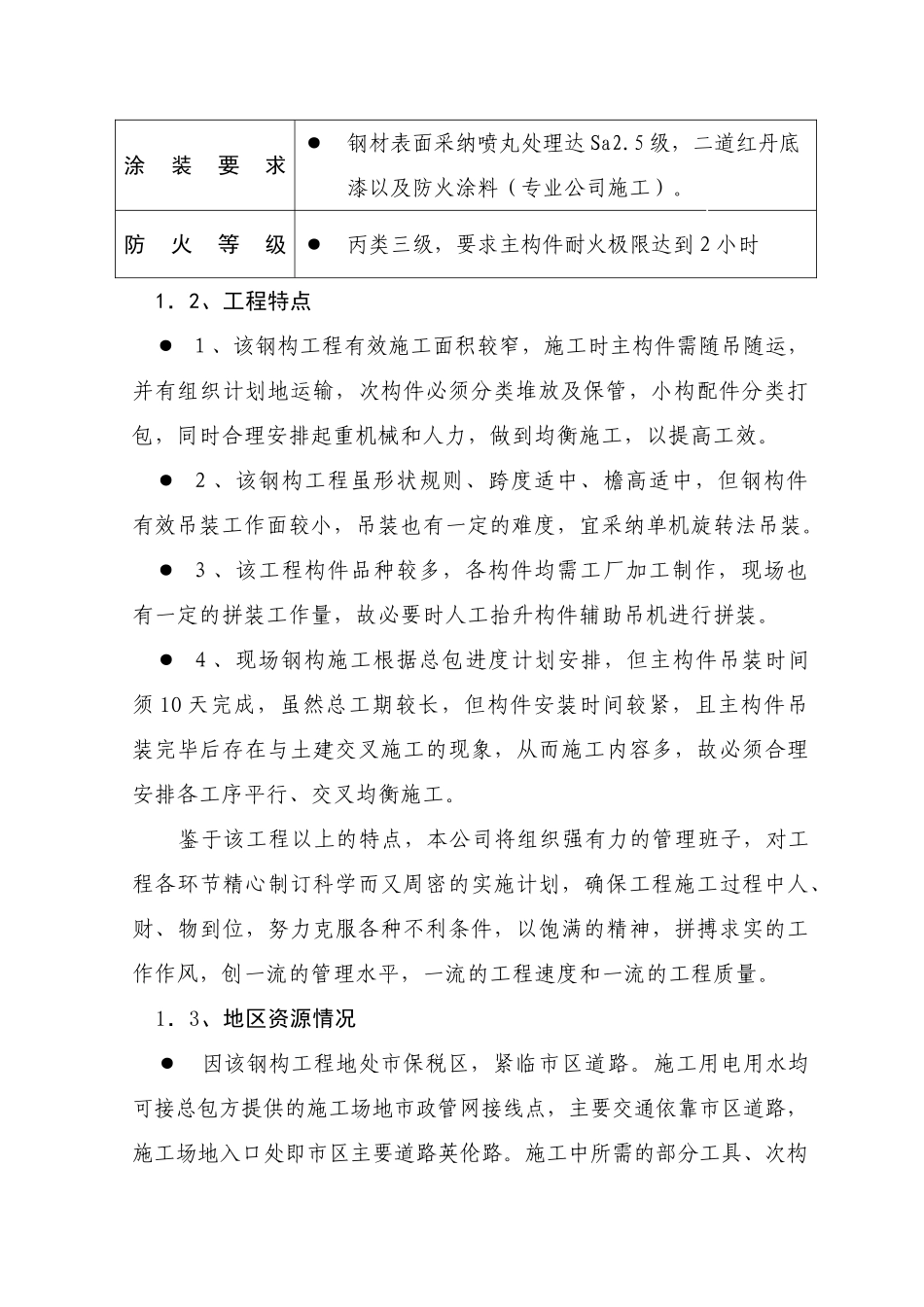

防火等级 ● 丙类三级,要求主构件耐火极限达到2小时 1.2、工程特点 ● 1、该钢构工程有效施工面积较窄,施工时主构件需随吊随运,并有组织计划地运输,次构件必须分类堆放及保管,小构配件分类打包,同时合理安排起重机械和人力,做到均衡施工,以提高工效
● 2、该钢构工程虽形状规则、跨度适中、檐高适中,但钢构件有效吊装工作面较小,吊装也有一定的难度,宜采纳单机旋转法吊装
● 3、该工程构件品种较多,各构件均需工厂加工制作,现场也有一定的拼装工作量,故必要时人工抬升构件辅助吊机进行拼装

● 4、现场钢构施工根据总包进度计划安排,但主构件吊装时间须 10 天完成,虽然总工期较长,但构件安装时间较紧,且主构件吊装完毕后存在与土
