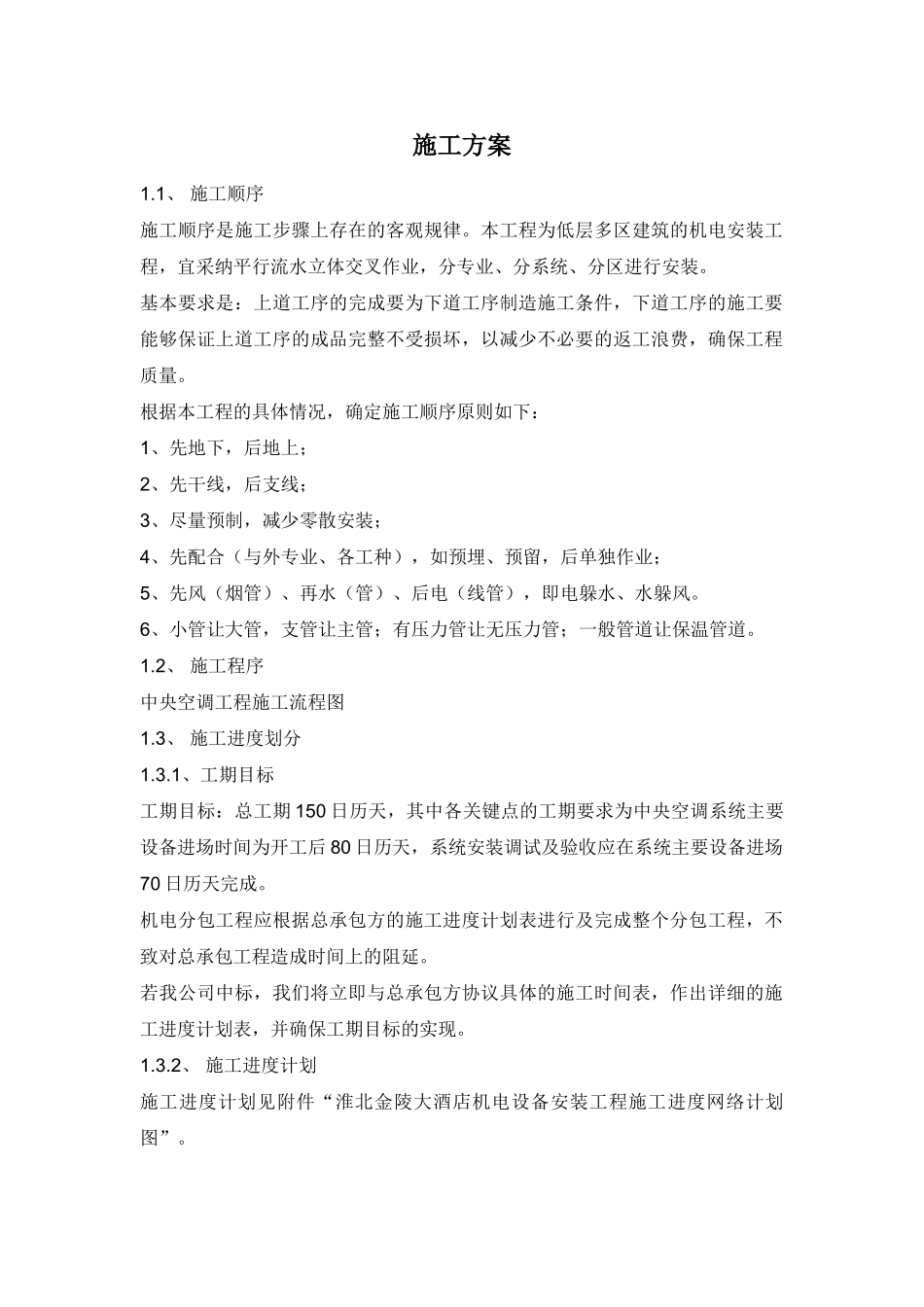

施工方案1.1、 施工顺序施工顺序是施工步骤上存在的客观规律。本工程为低层多区建筑的机电安装工程,宜采纳平行流水立体交叉作业,分专业、分系统、分区进行安装。基本要求是:上道工序的完成要为下道工序制造施工条件,下道工序的施工要能够保证上道工序的成品完整不受损坏,以减少不必要的返工浪费,确保工程质量。根据本工程的具体情况,确定施工顺序原则如下:1、先地下,后地上;2、先干线,后支线;3、尽量预制,减少零散安装;4、先配合(与外专业、各工种),如预埋、预留,后单独作业;5、先风(烟管)、再水(管)、后电(线管),即电躲水、水躲风。6、小管让大管,支管让主管;有压力管让无压力管;一般管道让保温管道。1.2、 施工程序中央空调工程施工流程图1.3、 施工进度划分1.3.1、工期目标工期目标:总工期 150 日历天,其中各关键点的工期要求为中央空调系统主要设备进场时间为开工后 80 日历天,系统安装调试及验收应在系统主要设备进场70 日历天完成。机电分包工程应根据总承包方的施工进度计划表进行及完成整个分包工程,不致对总承包工程造成时间上的阻延。若我公司中标,我们将立即与总承包方协议具体的施工时间表,作出详细的施工进度计划表,并确保工期目标的实现。1.3.2、 施工进度计划施工进度计划见附件“淮北金陵大酒店机电设备安装工程施工进度网络计划图”。1.3.3、 保证工期的措施本工程应在保证工程质量和安全的基础上,确保施工进度。施工中以总进度网络计划为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各分项管理、技术措施为保护手段,进行施工全过程的动态控制。(一)、进度控制的方法1、按施工阶段分解,突出控制节点。以关键线路和次关键线路为线索,以计划中起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则,达到保证控制节点的实现。2、按专业工种分解,确定交接时间。在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误。通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。3、按总进度网络计划的时间要求,将施工总进度计划分解为年度、季度、月度和旬期进度计划。(二)、实行施工进度计划的动态控制施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的...
