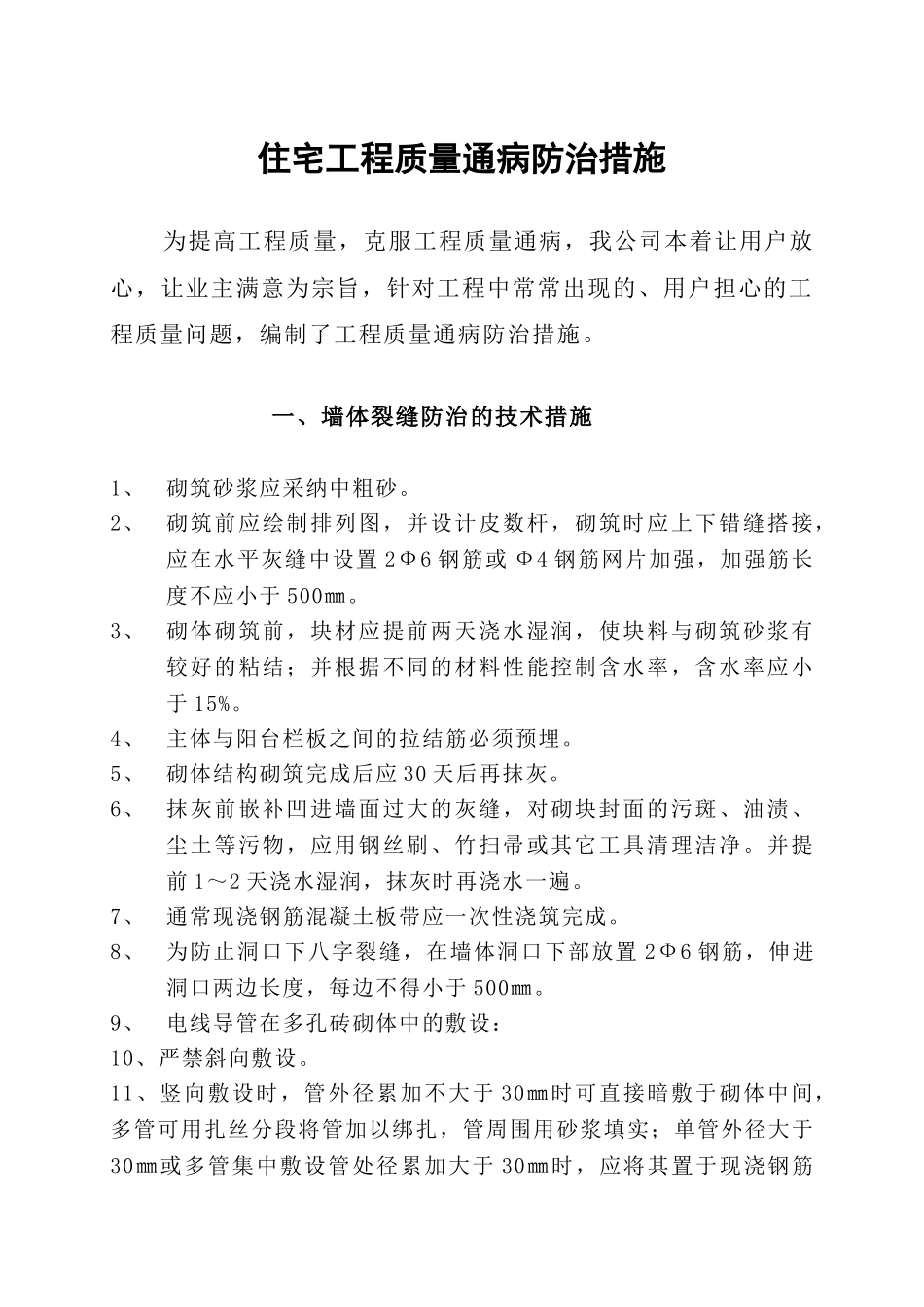

住宅工程质量通病防治措施为提高工程质量,克服工程质量通病,我公司本着让用户放心,让业主满意为宗旨,针对工程中常常出现的、用户担心的工程质量问题,编制了工程质量通病防治措施
一、墙体裂缝防治的技术措施1、砌筑砂浆应采纳中粗砂
2、砌筑前应绘制排列图,并设计皮数杆,砌筑时应上下错缝搭接,应在水平灰缝中设置 2Ф6 钢筋或 Ф4 钢筋网片加强,加强筋长度不应小于 500㎜
3、砌体砌筑前,块材应提前两天浇水湿润,使块料与砌筑砂浆有较好的粘结;并根据不同的材料性能控制含水率,含水率应小于 15%
4、主体与阳台栏板之间的拉结筋必须预埋
5、砌体结构砌筑完成后应 30 天后再抹灰
6、抹灰前嵌补凹进墙面过大的灰缝,对砌块封面的污斑、油渍、尘土等污物,应用钢丝刷、竹扫帚或其它工具清理洁净

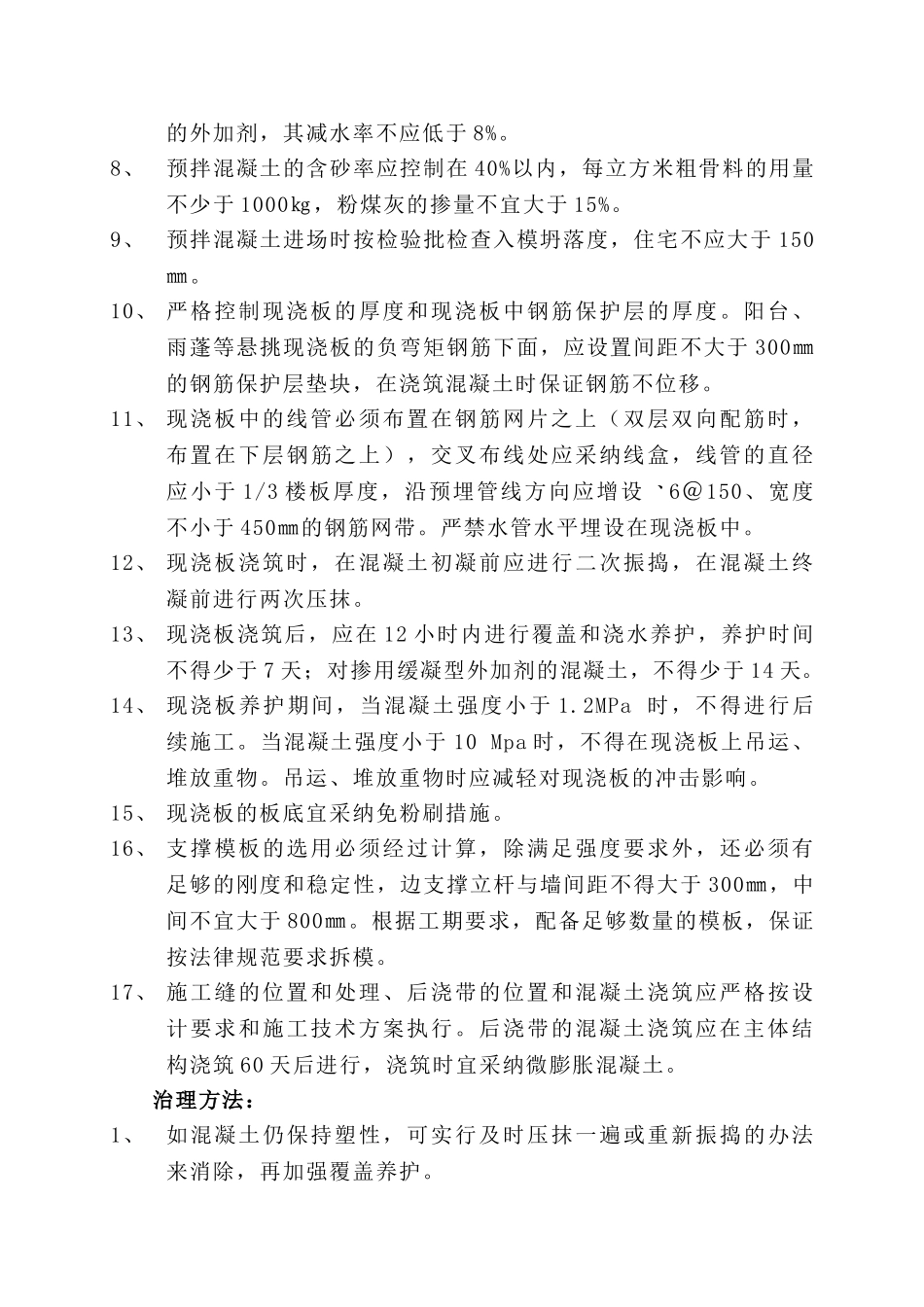

并提前 1~2 天浇水湿润,抹灰时再浇水一遍
7、通常现浇钢筋混凝土板带应一次性浇筑完成
8、为防止洞口下八字裂缝,在墙体洞口下部放置 2Ф6 钢筋,伸进洞口两边长度,每边不得小于 500㎜

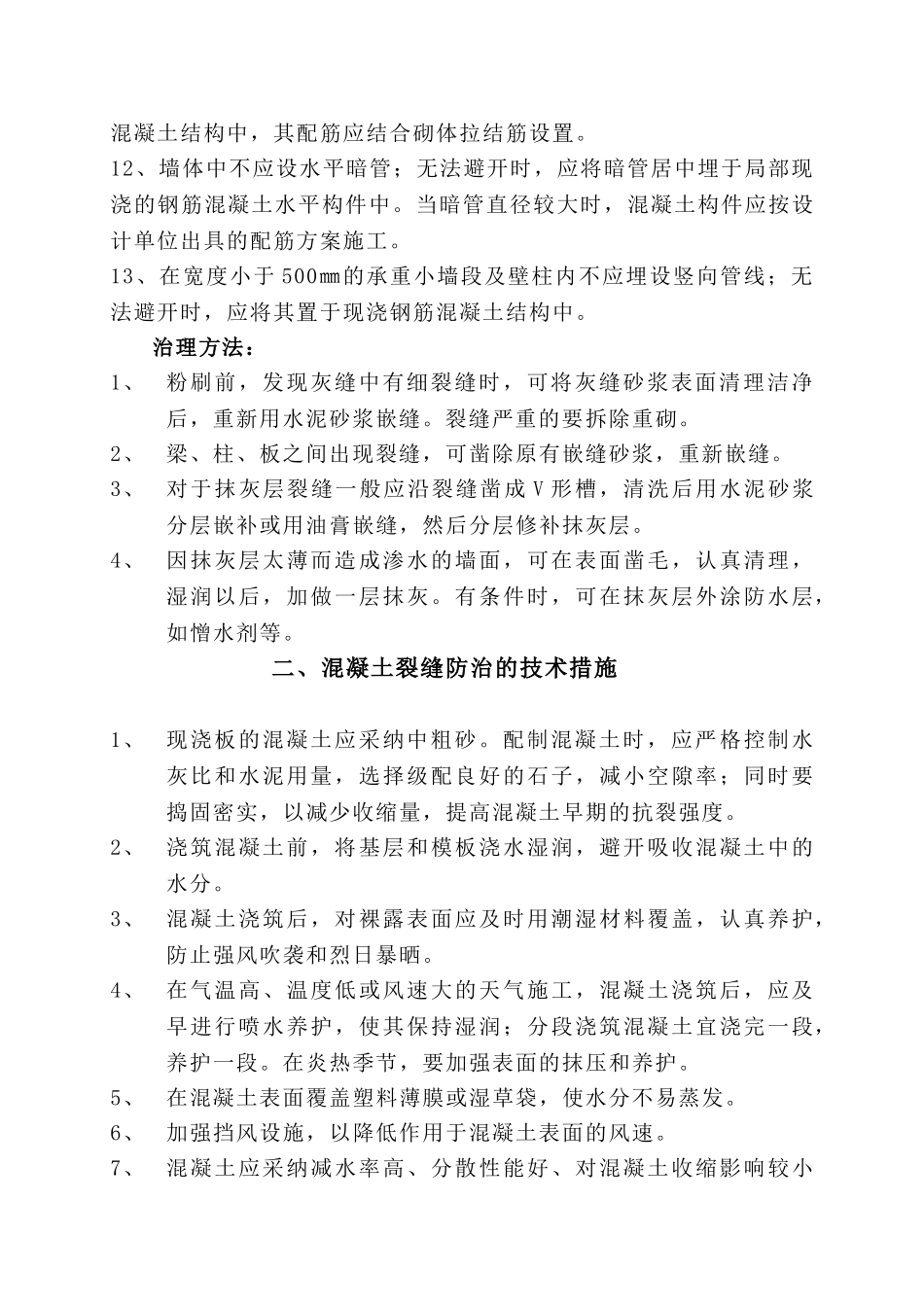

9、电线导管在多孔砖砌体中的敷设:10、严禁斜向敷设
11、竖向敷设时,管外径累加不大于 30㎜时可直接暗敷于砌体中间,多管可用扎丝分段将管加以绑扎,管周围用砂浆填实;单管外径大于30㎜或多管集中敷设管处径累加大于 30㎜时,应将其置于现浇钢筋混凝土结构中,其配筋应结合砌体拉结筋设置
12、墙体中不应设水平暗管;无法避开时,应将暗管居中埋于局部现浇的钢筋混凝土水平构件中
当暗管直径较大时,混凝土构件应按设计单位出具的配筋方案施工
13、在宽度小于 500㎜的承重小墙段及壁柱内不应埋设竖向管线;无法避开时,应将其置于现浇钢筋混凝土结构中
治理方法:1、粉刷前,发现灰缝中有细裂缝时,可将灰缝砂浆表面清理洁净后,重新用水泥砂浆嵌缝
裂缝严重的要拆除重砌
2、梁、柱、板之间出现裂缝,可凿除原有嵌缝砂浆,重新嵌缝
