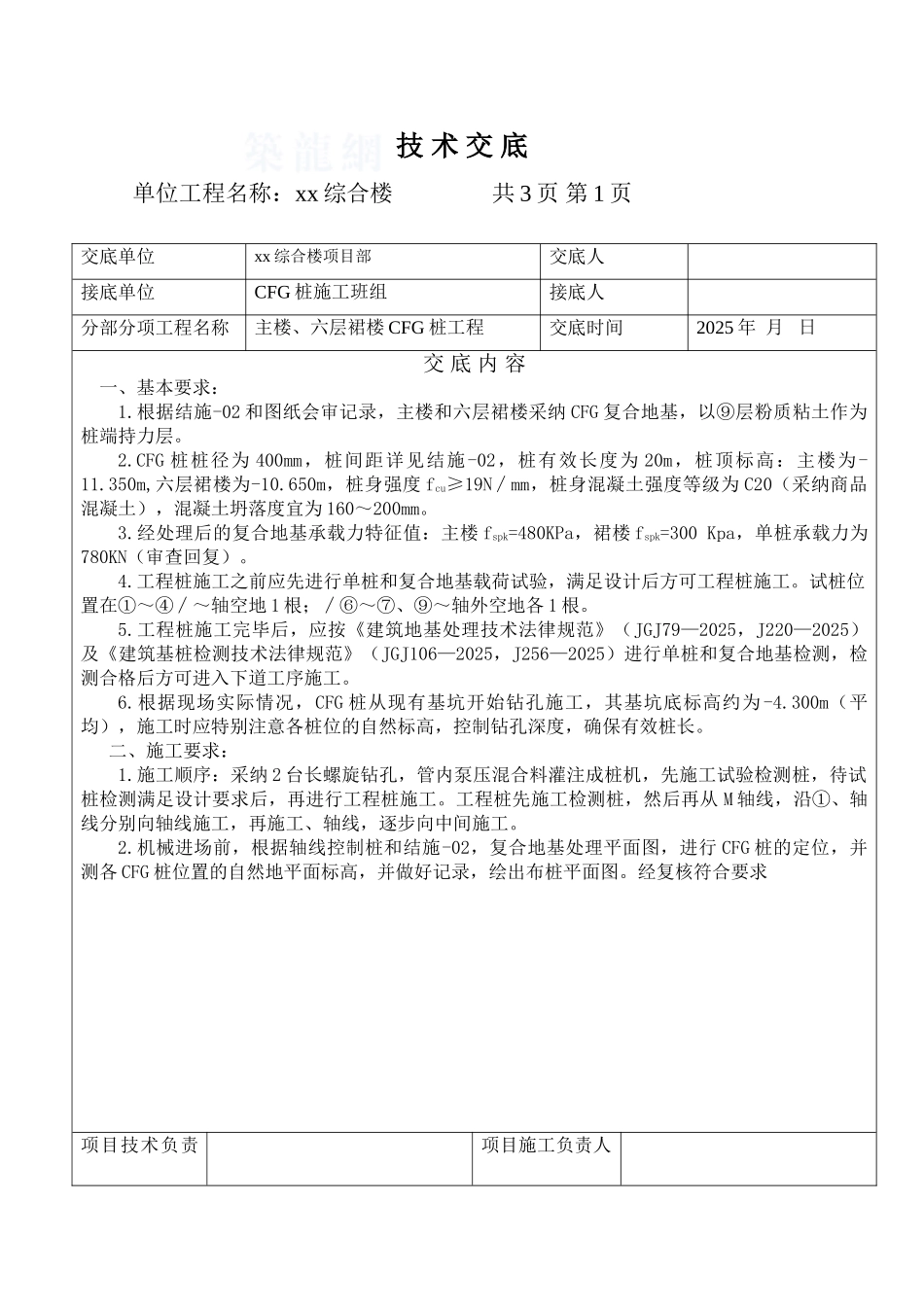

技 术 交 底单位工程名称:xx 综合楼 共 3 页 第 1 页交底单位xx 综合楼项目部交底人 接底单位CFG 桩施工班组接底人分部分项工程名称主楼、六层裙楼 CFG 桩工程交底时间2025 年 月 日 交 底 内 容一、基本要求:1
根据结施-02 和图纸会审记录,主楼和六层裙楼采纳 CFG 复合地基,以⑨层粉质粘土作为桩端持力层
CFG 桩桩径为 400mm,桩间距详见结施-02,桩有效长度为 20m,桩顶标高:主楼为-11
350m,六层裙楼为-10
650m,桩身强度 fcu≥19N∕mm,桩身混凝土强度等级为 C20(采纳商品混凝土),混凝土坍落度宜为 160~200mm
经处理后的复合地基承载力特征值:主楼 fspk=480KPa,裙楼 fspk=300 Kpa,单桩承载力为780KN(审查回复)
工程桩施工之前应先进行单桩和复合地基载荷试验,满足设计后方可工程桩施工
试桩位置在①~④∕~轴空地 1 根;∕⑥~⑦、⑨~轴外空地各 1 根
工程桩施工完毕后,应按《建筑地基处理技术法律规范》(JGJ79—2025,J220—2025)及《建筑基桩检测技术法律规范》(JGJ106—2025,J256—2025)进行单桩和复合地基检测,检测合格后方可进入下道工序施工
根据现场实际情况,CFG 桩从现有基坑开始钻孔施工,其基坑底标高约为 -4
300m(平均),施工时应特别注意各桩位的自然标高,控制钻孔深度,确保有效桩长
二、施工要求:1
施工顺序:采纳 2 台长螺旋钻孔,管内泵压混合料灌注成桩机,先施工试验检测桩,待试桩检测满足设计要求后,再进行工程桩施工
工程桩先施工检测桩,然后再从 M 轴线,沿①、轴线分别向轴线施工,再施工、轴线,逐步向中间施工
机械进场前,根据轴线控制桩和结施-02,复合地基处理平面图,进行 CFG 桩的定位,并测各 C
