电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

住宅水暖施工技术交底

住宅水暖施工技术交底_第1页
1/3
住宅水暖施工技术交底_第2页
2/3
住宅水暖施工技术交底_第3页
3/3

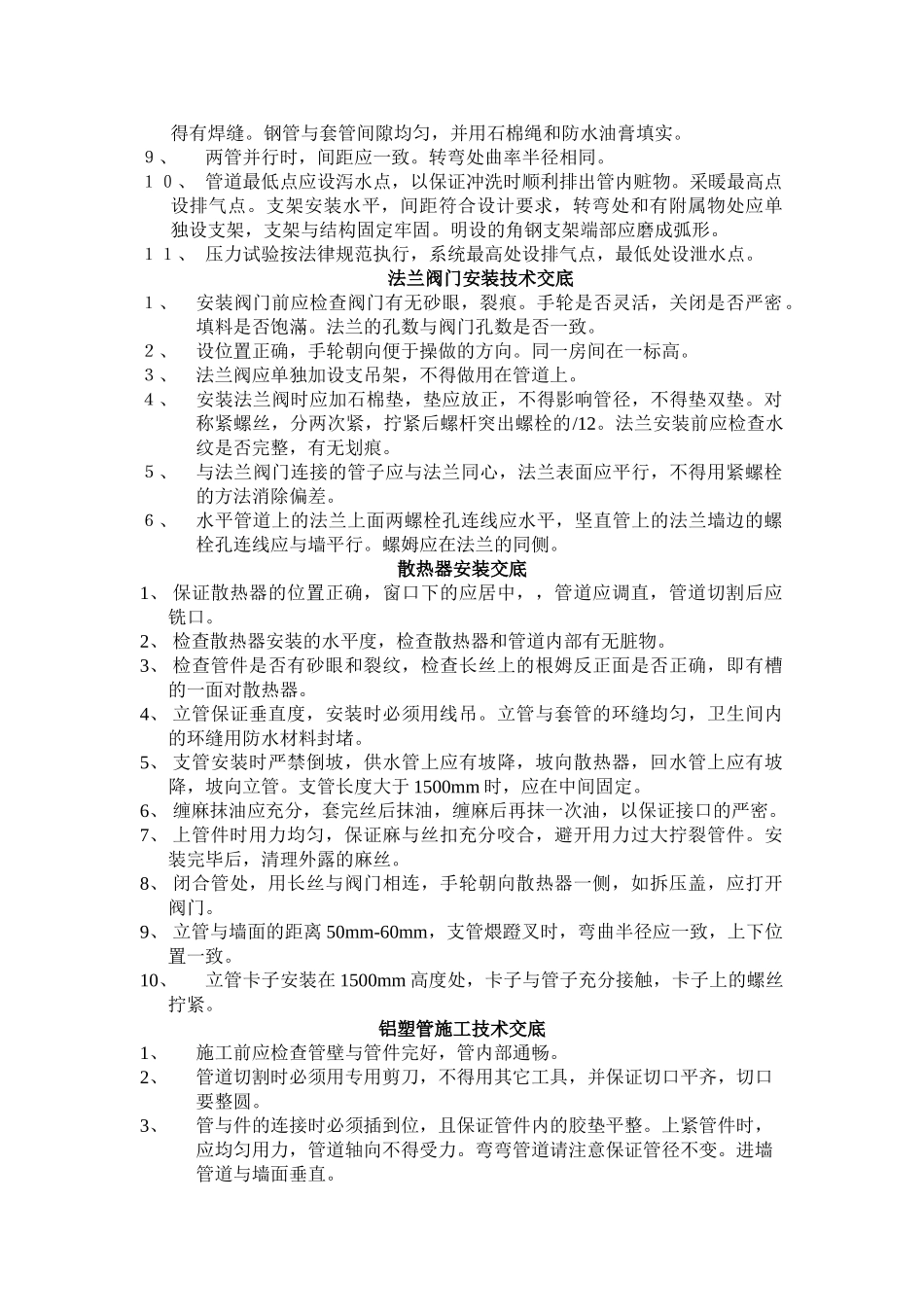

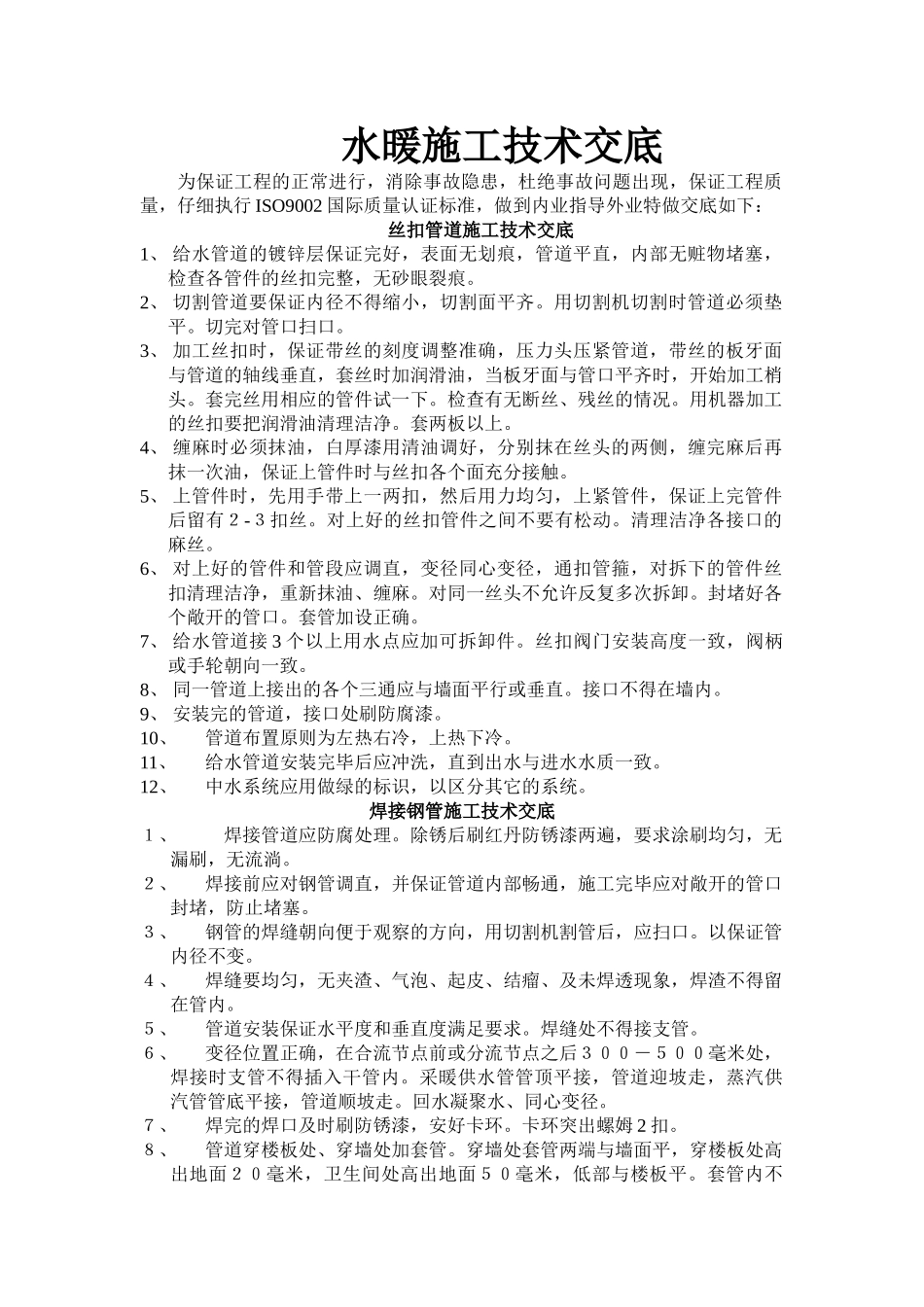

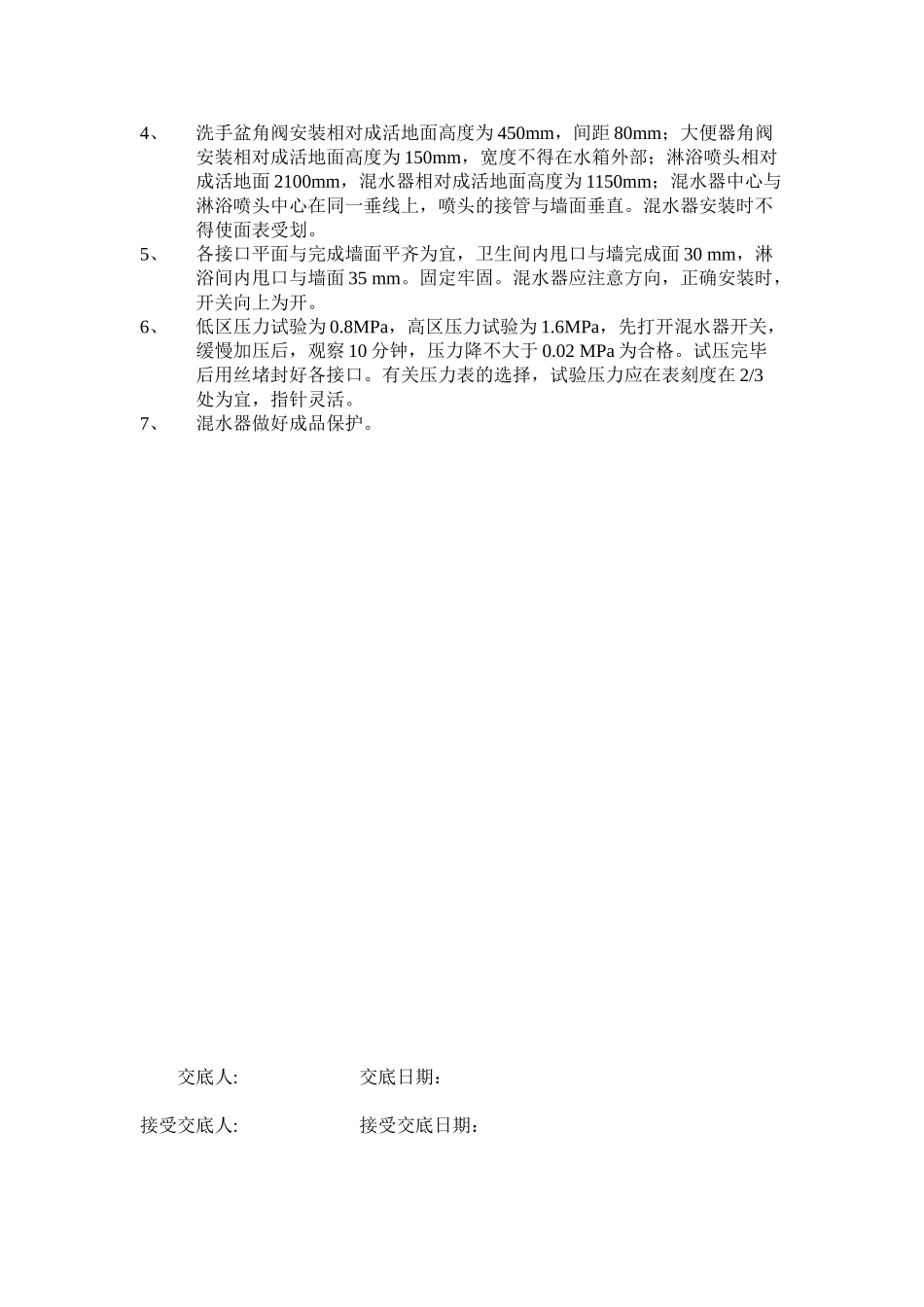

水暖施工技术交底为保证工程的正常进行,消除事故隐患,杜绝事故问题出现,保证工程质量,仔细执行 ISO9002 国际质量认证标准,做到内业指导外业特做交底如下:丝扣管道施工技术交底1、 给水管道的镀锌层保证完好,表面无划痕,管道平直,内部无赃物堵塞,检查各管件的丝扣完整,无砂眼裂痕。2、 切割管道要保证内径不得缩小,切割面平齐。用切割机切割时管道必须垫平。切完对管口扫口。3、 加工丝扣时,保证带丝的刻度调整准确,压力头压紧管道,带丝的板牙面与管道的轴线垂直,套丝时加润滑油,当板牙面与管口平齐时,开始加工梢头。套完丝用相应的管件试一下。检查有无断丝、残丝的情况。用机器加工的丝扣要把润滑油清理洁净。套两板以上。4、 缠麻时必须抹油,白厚漆用清油调好,分别抹在丝头的两侧,缠完麻后再抹一次油,保证上管件时与丝扣各个面充分接触。5、 上管件时,先用手带上一两扣,然后用力均匀,上紧管件,保证上完管件后留有2-3扣丝。对上好的丝扣管件之间不要有松动。清理洁净各接口的麻丝。6、 对上好的管件和管段应调直,变径同心变径,通扣管箍,对拆下的管件丝扣清理洁净,重新抹油、缠麻。对同一丝头不允许反复多次拆卸。封堵好各个敞开的管口。套管加设正确。7、 给水管道接 3 个以上用水点应加可拆卸件。丝扣阀门安装高度一致,阀柄或手轮朝向一致。8、 同一管道上接出的各个三通应与墙面平行或垂直。接口不得在墙内。9、 安装完的管道,接口处刷防腐漆。10、管道布置原则为左热右冷,上热下冷。11、给水管道安装完毕后应冲洗,直到出水与进水水质一致。12、中水系统应用做绿的标识,以区分其它的系统。焊接钢管施工技术交底1、 焊接管道应防腐处理。除锈后刷红丹防锈漆两遍,要求涂刷均匀,无漏刷,无流淌。2、焊接前应对钢管调直,并保证管道内部畅通,施工完毕应对敞开的管口封堵,防止堵塞。3、钢管的焊缝朝向便于观察的方向,用切割机割管后,应扫口。以保证管内径不变。4、焊缝要均匀,无夹渣、气泡、起皮、结瘤、及未焊透现象,焊渣不得留在管内。5、管道安装保证水平度和垂直度满足要求。焊缝处不得接支管。6、变径位置正确,在合流节点前或分流节点之后300-500毫米处,焊接时支管不得插入干管内。采暖供水管管顶平接,管道迎坡走,蒸汽供汽管管底平接,管道顺坡走。回水凝聚水、同心变径。7、焊完的焊口及时刷防锈漆,安好卡环。卡环突出螺姆 2 扣。8、管道穿楼板处、穿墙处加...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

住宅水暖施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
