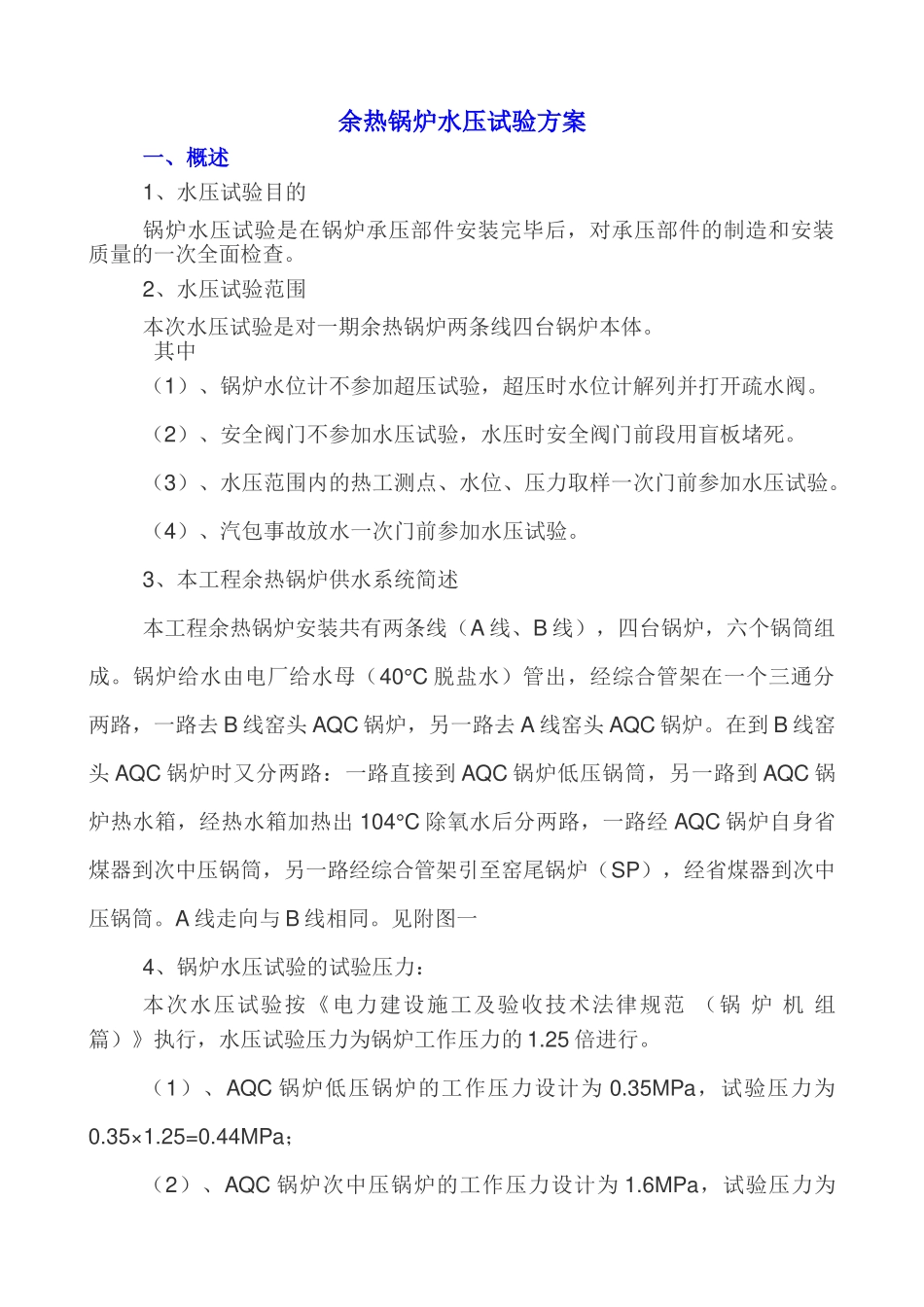

编制: 审核: 余热锅炉水压试验方案一、概述1、水压试验目的锅炉水压试验是在锅炉承压部件安装完毕后,对承压部件的制造和安装质量的一次全面检查
2、水压试验范围本次水压试验是对一期余热锅炉两条线四台锅炉本体
其中(1)、锅炉水位计不参加超压试验,超压时水位计解列并打开疏水阀
(2)、安全阀门不参加水压试验,水压时安全阀门前段用盲板堵死
(3)、水压范围内的热工测点、水位、压力取样一次门前参加水压试验
(4)、汽包事故放水一次门前参加水压试验
3、本工程余热锅炉供水系统简述本工程余热锅炉安装共有两条线(A 线、B 线),四台锅炉,六个锅筒组成
锅炉给水由电厂给水母(40°C 脱盐水)管出,经综合管架在一个三通分两路,一路去 B 线窑头 AQC 锅炉,另一路去 A 线窑头 AQC 锅炉
在到 B 线窑头 AQC 锅炉时又分两路:一路直接到 AQC 锅炉低压锅筒,另一路到 AQC 锅炉热水箱,经热水箱加热出 104°C 除氧水后分两路,一路经 AQC 锅炉自身省煤器到次中压锅筒,另一路经综合管架引至窑尾锅炉(SP),经省煤器到次中压锅筒
A 线走向与 B 线相同
见附图一4、锅炉水压试验的试验压力:本次水压试验按《电力建设施工及验收技术法律规范 (锅 炉 机 组 篇)》执行,水压试验压力为锅炉工作压力的 1
25 倍进行
(1)、AQC 锅炉低压锅炉的工作压力设计为 0
35MPa,试验压力为0
44MPa;(2)、AQC 锅炉次中压锅炉的工作压力设计为 1
6MPa,试验压力为1
6×2=MPa;(3)、窑尾锅炉(SP)次中压锅炉的工作压力设计为 1
6MPa,试验压力为 1
6×2=MPa;(4)、水压试压压力表选用: A、 AQC 锅炉低压锅炉选用两块 0~1MPa 压力表,分别布置在锅炉调节门后和锅筒顶部
B、AQC 锅炉次中压锅炉及窑尾(SP)次中
