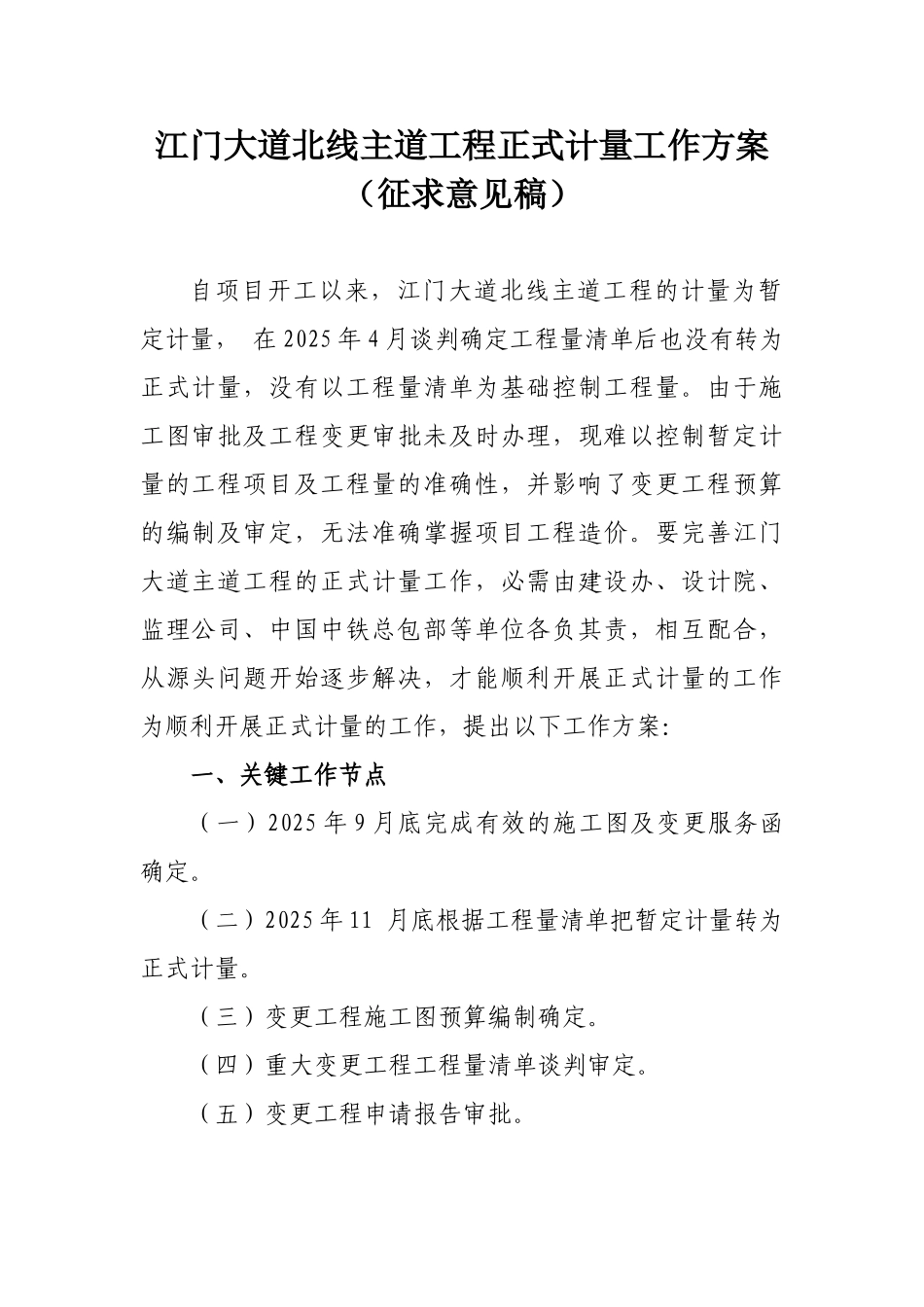

江门大道北线主道工程正式计量工作方案(征求意见稿)自项目开工以来,江门大道北线主道工程的计量为暂定计量, 在 2025 年 4 月谈判确定工程量清单后也没有转为正式计量,没有以工程量清单为基础控制工程量
由于施工图审批及工程变更审批未及时办理,现难以控制暂定计量的工程项目及工程量的准确性,并影响了变更工程预算的编制及审定,无法准确掌握项目工程造价
要完善江门大道主道工程的正式计量工作,必需由建设办、设计院、监理公司、中国中铁总包部等单位各负其责,相互配合,从源头问题开始逐步解决,才能顺利开展正式计量的工作为顺利开展正式计量的工作,提出以下工作方案:一、关键工作节点(一)2025 年 9 月底完成有效的施工图及变更服务函确定
(二)2025 年 11 月底根据工程量清单把暂定计量转为正式计量
(三)变更工程施工图预算编制确定
(四)重大变更工程工程量清单谈判审定
(五)变更工程申请报告审批
(六)重大变更工程正式计量
(七)工程项目调整材料价差及结算、决算
(八)项目概算调整报批
二、各部门负责的主要工作(一) 建设办工程管理部1
负责组织设计院、监理公司、中国中铁总包部整理施工图及变更服务函,并建立图纸收发台帐,确定最终用于施工的有效的施工图及变更服务函,按时间顺序编制施工图列表,明确图纸内容、图纸出版时间、实际下发图纸时间、有效(或失效或哪些部分失效),要求 9 月底前完成
实体工程量计量将以此为依据,结合施工现场中间验收资料确定计量
如已暂定计量的内容及工程量与施工图列表不符的,将作出计量调整
负责督促中国中铁总包部、监理公司、设计院尽快按本项目工程变更管理办法要求完善有关工程变更手续,确保有关变更工程的计量计价工作能及时开展
(二) 建设办计划合约部1
负责组织设计院、监理公司、中国中铁总包部整理施工图预算编制情况,在确定的有效图纸的基础上,督促设计院完成变更预算
