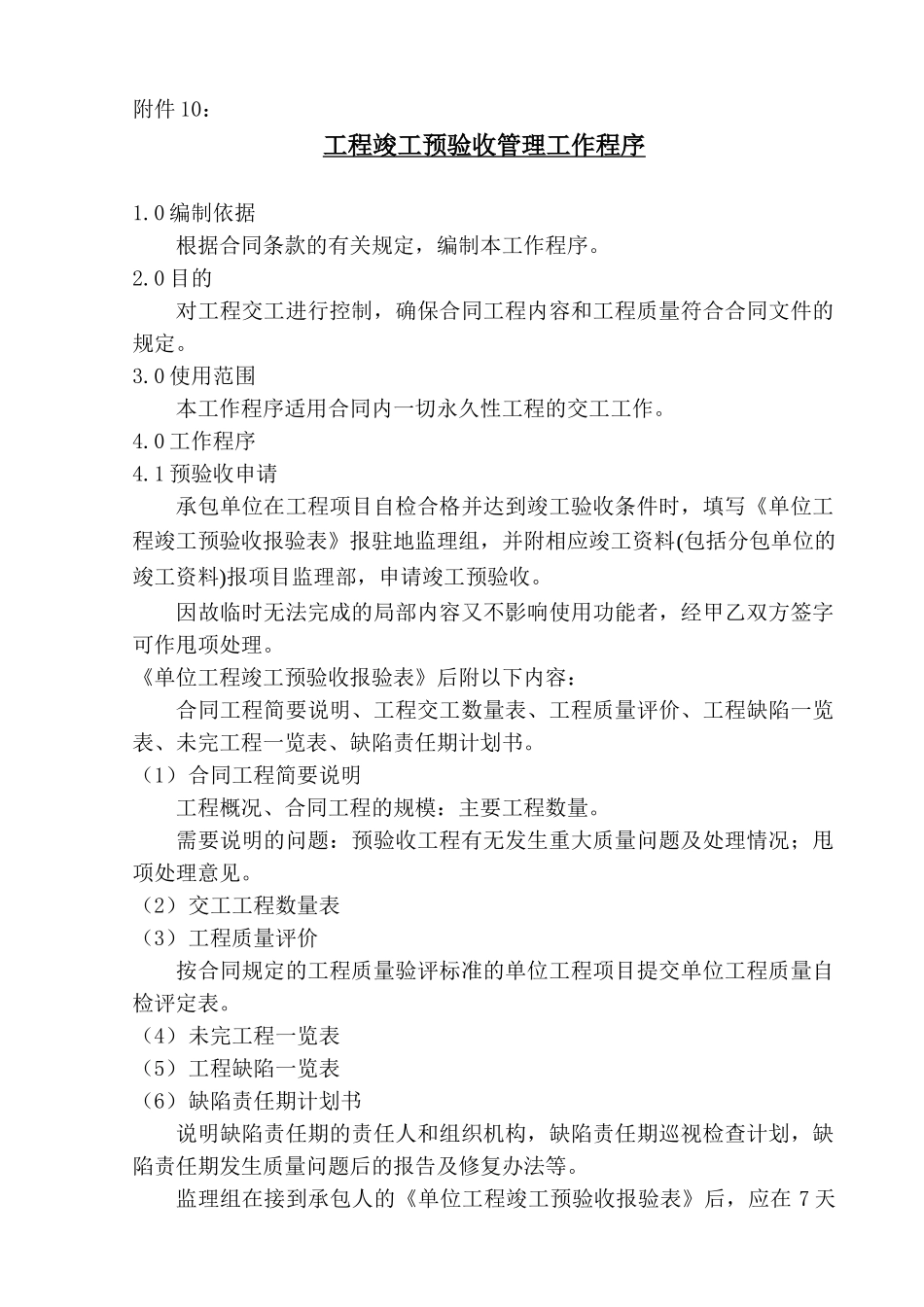

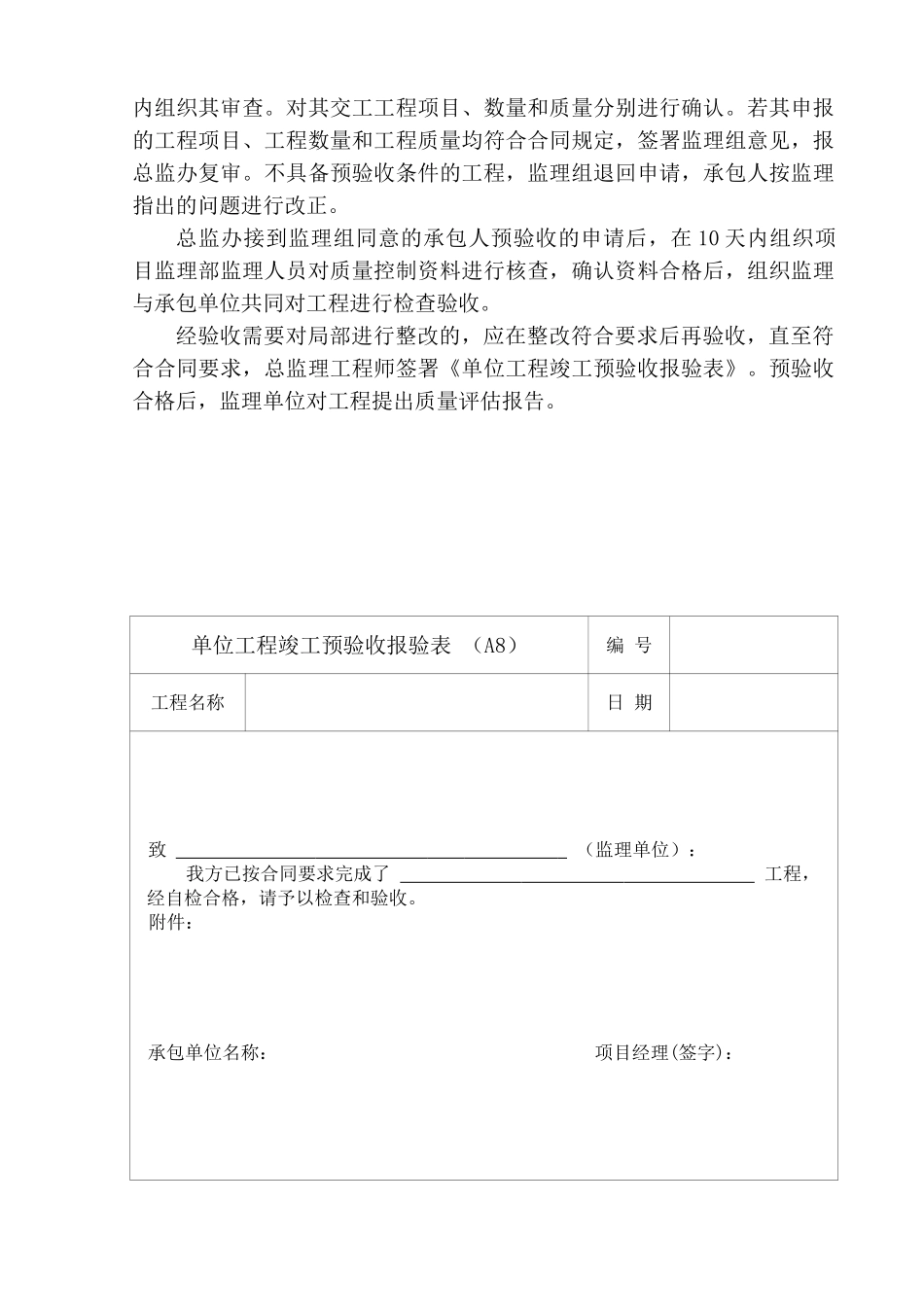

附件 10:工程竣工预验收管理工作程序1.0 编制依据根据合同条款的有关规定,编制本工作程序。2.0 目的对工程交工进行控制,确保合同工程内容和工程质量符合合同文件的规定。3.0 使用范围本工作程序适用合同内一切永久性工程的交工工作。4.0 工作程序4.1 预验收申请承包单位在工程项目自检合格并达到竣工验收条件时,填写《单位工程竣工预验收报验表》报驻地监理组,并附相应竣工资料(包括分包单位的竣工资料)报项目监理部,申请竣工预验收。因故临时无法完成的局部内容又不影响使用功能者,经甲乙双方签字可作甩项处理。《单位工程竣工预验收报验表》后附以下内容:合同工程简要说明、工程交工数量表、工程质量评价、工程缺陷一览表、未完工程一览表、缺陷责任期计划书。(1)合同工程简要说明工程概况、合同工程的规模:主要工程数量。需要说明的问题:预验收工程有无发生重大质量问题及处理情况;甩项处理意见。(2)交工工程数量表(3)工程质量评价按合同规定的工程质量验评标准的单位工程项目提交单位工程质量自检评定表。(4)未完工程一览表(5)工程缺陷一览表(6)缺陷责任期计划书说明缺陷责任期的责任人和组织机构,缺陷责任期巡视检查计划,缺陷责任期发生质量问题后的报告及修复办法等。监理组在接到承包人的《单位工程竣工预验收报验表》后,应在 7 天内组织其审查。对其交工工程项目、数量和质量分别进行确认。若其申报的工程项目、工程数量和工程质量均符合合同规定,签署监理组意见,报总监办复审。不具备预验收条件的工程,监理组退回申请,承包人按监理指出的问题进行改正。总监办接到监理组同意的承包人预验收的申请后,在 10 天内组织项目监理部监理人员对质量控制资料进行核查,确认资料合格后,组织监理与承包单位共同对工程进行检查验收。经验收需要对局部进行整改的,应在整改符合要求后再验收,直至符合合同要求,总监理工程师签署《单位工程竣工预验收报验表》。预验收合格后,监理单位对工程提出质量评估报告。单位工程竣工预验收报验表 (A8)编 号工程名称日 期致 (监理单位):我方已按合同要求完成了 工程,经自检合格,请予以检查和验收。附件: 承包单位名称: 项目经理(签字): 审查意见:经预验收,该工程:1.□ 符合 □不符合 我国现行法律、法规要求;2.□ 符合 □不符合 我国现行工程建设标准;3.□ 符合 □不符合 设计文件要求;4.□ 符合 □不符合 施工合同要求。综上所...
