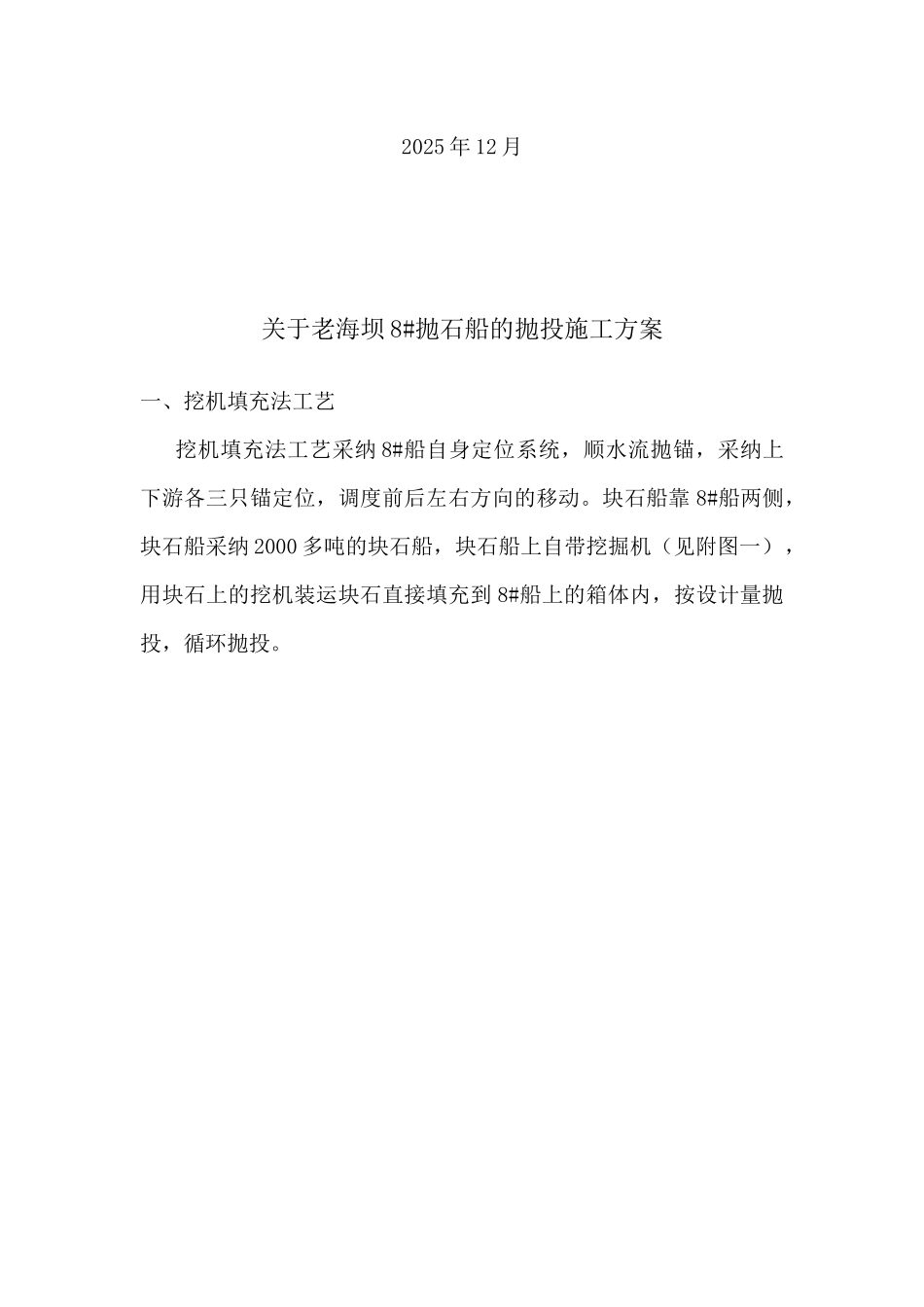

张家港市老海坝节点综合整治二期工程施工一标段老海坝 8#抛石船抛投施工方案山东水利工程总公司张家港市老海坝节点综合整治二期工程施工一标段项目部2025 年 12 月关于老海坝 8#抛石船的抛投施工方案一、挖机填充法工艺 挖机填充法工艺采纳 8#船自身定位系统,顺水流抛锚,采纳上下游各三只锚定位,调度前后左右方向的移动
块石船靠 8#船两侧,块石船采纳 2000 多吨的块石船,块石船上自带挖掘机(见附图一),用块石上的挖机装运块石直接填充到 8#船上的箱体内,按设计量抛投,循环抛投

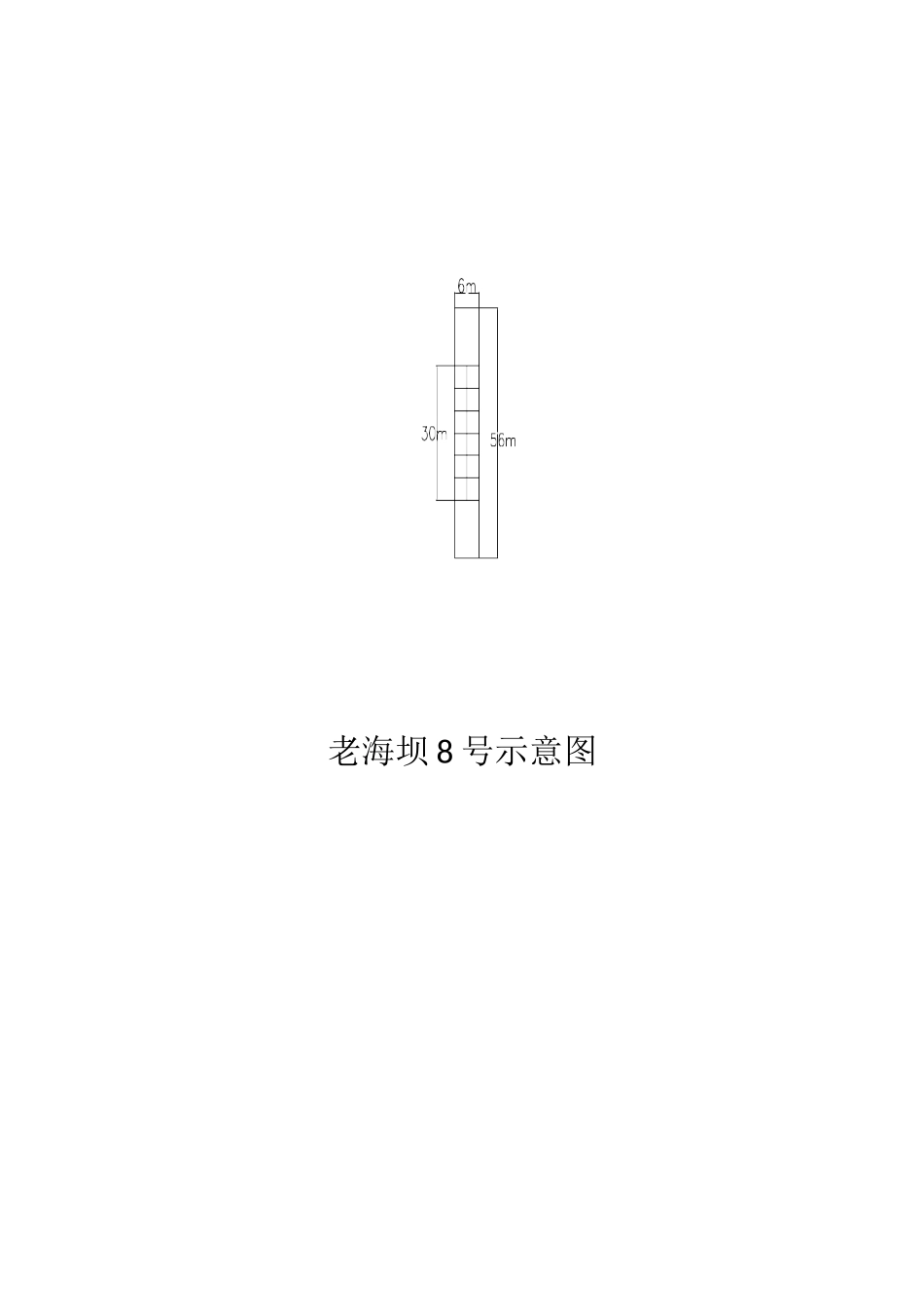

老海坝 8 号示意图二、数量控制每个单元格按网格划分面积:6mx10m,本次抛投一次体积为:6mx30mx1
25m=225,㎥6mx30m=3 个单元网格内分二次抛投,达到设计要求
说明:利用 8#船抛投块石带来一次性大面积(180㎡)投放,减少了河床因块石落下后的冲刷,能有效的保证块石的均匀度,避开了块石大小不一的漂距问题
三、施工工艺1、8 号船定位;2、块石船靠档;3、用挖机装块石至 8 号船箱格内;4、控制块石的数量(根据设计量),老海坝 8 号船箱用红漆做标记(1
25m);5、装到 1
25m 高度后,测流速、算漂距;6、重新准确定位抛投箱体;7、打开箱底门抛投;8、收箱底门后,循环作业;9、最后如挖掘机臂长够不到沉箱船,用滑槽清仓
四、质量控制材料要求(1)块石要求石质坚硬,无裂缝,遇水不易破裂或水解,不得使用易水解石、风化石、泥岩等,比重不小于 2
4t/m3,湿抗压强度大于 50MPa,软化系数大于 0
(2)块石中建筑垃圾、道渣、泥沙等杂质含量不得超过 1%,不允许使用薄片、条状、尖角等形状的块石
粒径小于 0
15m 的作为杂质
(3)块石粒径应在设计范围内,具有良好的级配,不宜过大或过小,最大粒径不超过 0
8m,不符合设计要求粒径的石料不应超过10%
(4)块石料抽
