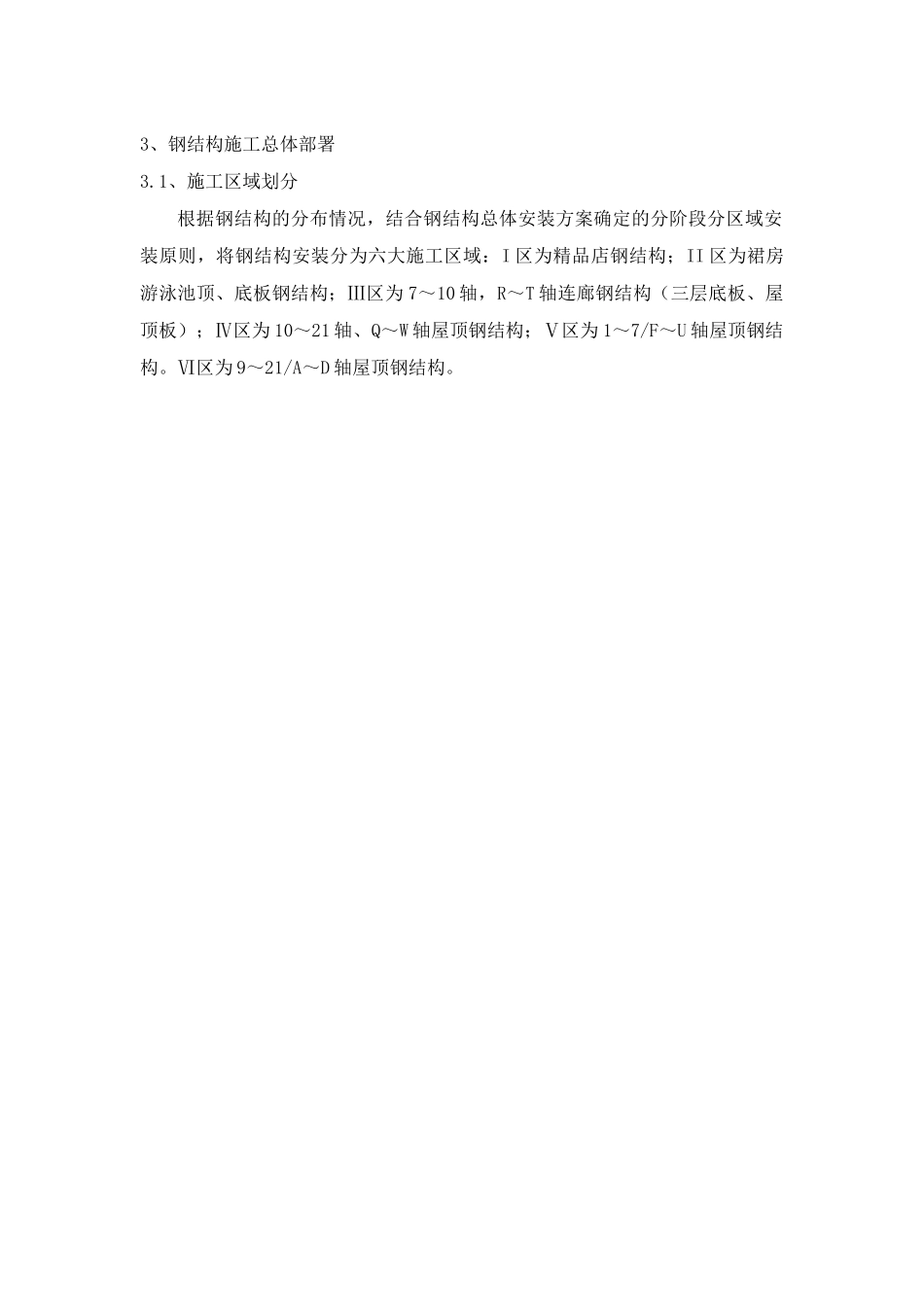

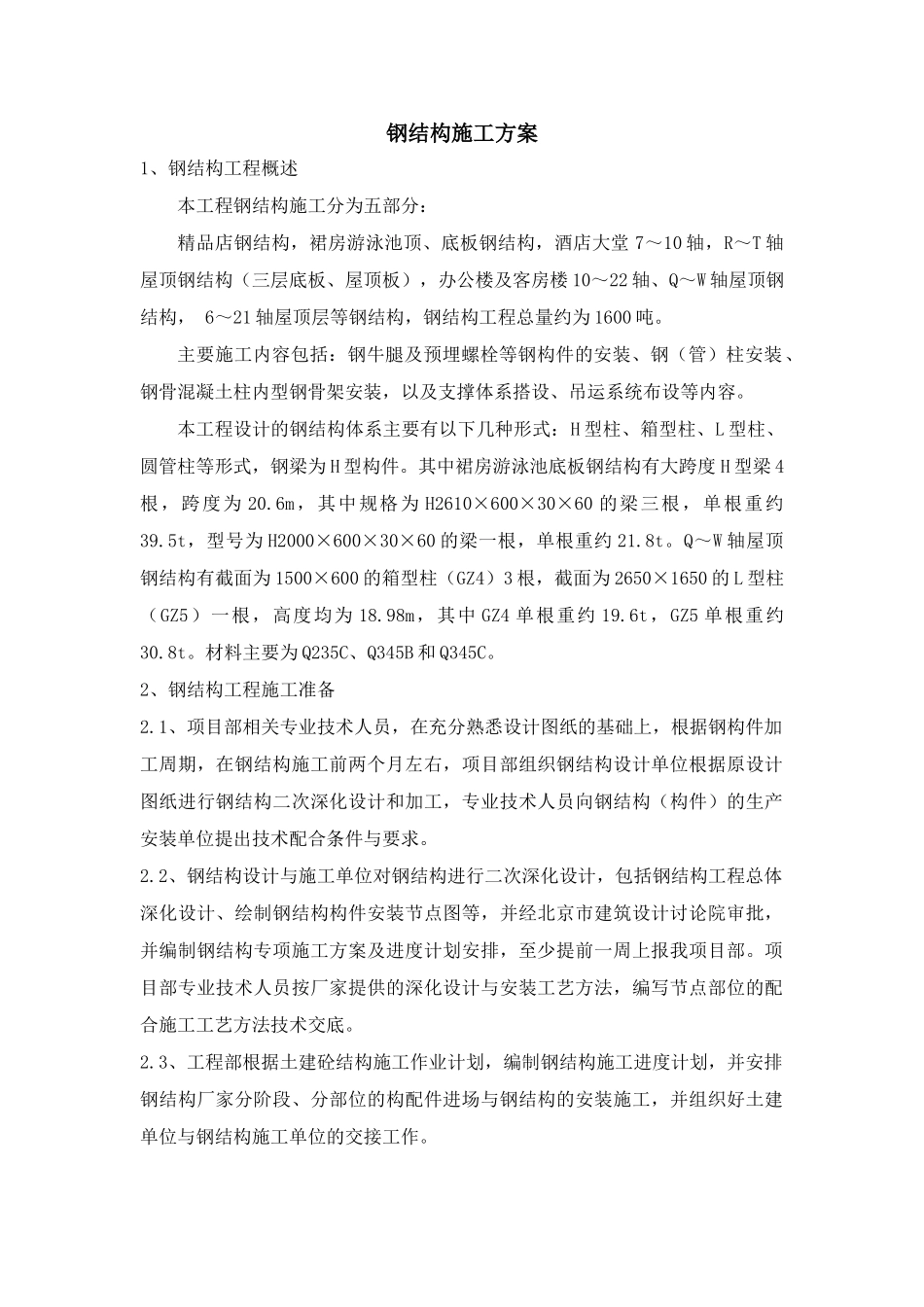

钢结构施工方案1、钢结构工程概述本工程钢结构施工分为五部分:精品店钢结构,裙房游泳池顶、底板钢结构,酒店大堂 7~10 轴,R~T 轴屋顶钢结构(三层底板、屋顶板),办公楼及客房楼 10~22 轴、Q~W 轴屋顶钢结构, 6~21 轴屋顶层等钢结构,钢结构工程总量约为 1600 吨
主要施工内容包括:钢牛腿及预埋螺栓等钢构件的安装、钢(管)柱安装、钢骨混凝土柱内型钢骨架安装,以及支撑体系搭设、吊运系统布设等内容
本工程设计的钢结构体系主要有以下几种形式:H 型柱、箱型柱、L 型柱、圆管柱等形式,钢梁为 H 型构件
其中裙房游泳池底板钢结构有大跨度 H 型梁 4根,跨度为 20
6m,其中规格为 H2610×600×30×60 的梁三根,单根重约39
5t,型号为 H2000×600×30×60 的梁一根,单根重约 21
Q~W 轴屋顶钢结构有截面为 1500×600 的箱型柱(GZ4)3 根,截面为 2650×1650 的 L 型柱(GZ5)一根,高度均为 18
98m,其中 GZ4 单根重约 19
6t,GZ5 单根重约30
材料主要为 Q235C、Q345B 和 Q345C
2、钢结构工程施工准备2
1、项目部相关专业技术人员,在充分熟悉设计图纸的基础上,根据钢构件加工周期,在钢结构施工前两个月左右,项目部组织钢结构设计单位根据原设计图纸进行钢结构二次深化设计和加工,专业技术人员向钢结构(构件)的生产安装单位提出技术配合条件与要求
2、钢结构设计与施工单位对钢结构进行二次深化设计,包括钢结构工程总体深化设计、绘制钢结构构件安装节点图等,并经北京市建筑设计讨论院审批,并编制钢结构专项施工方案及进度计划安排,至少提前一周上报我项目部
项目部专业技术人员按厂家提供的深化设计与安装工艺方法,编写节点部位的配合施工工艺方法技术交底
3、工程部根据土建砼结构施工
