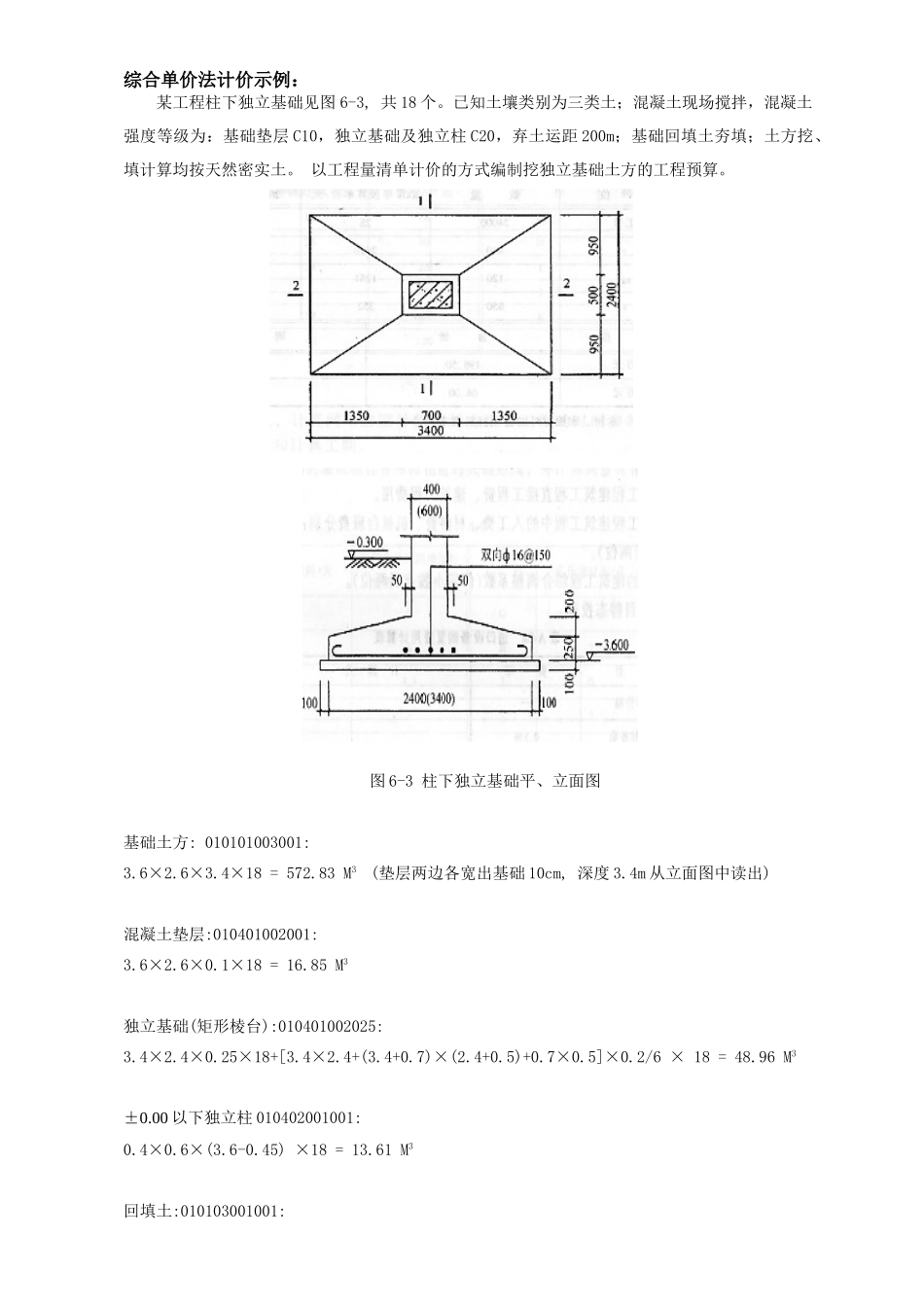

综合单价法计价示例:某工程柱下独立基础见图 6-3, 共 18 个。已知土壤类别为三类土;混凝土现场搅拌,混凝土强度等级为:基础垫层 C10,独立基础及独立柱 C20,弃土运距 200m;基础回填土夯填;土方挖、填计算均按天然密实土。 以工程量清单计价的方式编制挖独立基础土方的工程预算。图 6-3 柱下独立基础平、立面图基础土方: 010101003001: 3.6×2.6×3.4×18 = 572.83 M3 (垫层两边各宽出基础 10cm, 深度 3.4m 从立面图中读出)混凝土垫层:010401002001: 3.6×2.6×0.1×18 = 16.85 M3独立基础(矩形棱台):010401002025: 3.4×2.4×0.25×18+[3.4×2.4+(3.4+0.7)×(2.4+0.5)+0.7×0.5]×0.2/6 × 18 = 48.96 M3±0.00 以下独立柱 010402001001:0.4×0.6×(3.6-0.45) ×18 = 13.61 M3 回填土:010103001001: 572.83-16.85-48.96-0.4×0.6×(3.6-0.3-0.45)×18 = 494.71 M3序号项目编码项目名称计量单位工程量单价合价1010101003001挖独立基础土方,三类土,垫层底面积 3.6m×2.6m,深 3.4m,弃土运距 200mM3572.83 2010401002001独立基础混凝土垫层 C10,厚 0.1m,现浇现拌M316.853010401002025独立基础 C20混凝土现浇现拌M348.964010402001001±0.00 以下独立柱 C20,截面 0.6m×0.4m,柱高 3.15m混凝土现浇现拌M313.615010103001001基础回填土夯填M3494.71柱下独立基础工程量清单假设投标人采纳常规的施工方法:人工放坡开挖,工作面每边增加 0.3m;自垫层上表面开始放坡,放坡系数为 0.33;基坑边可推土 490 M3;余土用翻斗车外运 200m。则人工挖独立柱基的工程量应为:[(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3×2+3.3×0.33)×3.3+(1/3)×0.332×3.33]×18 =1395.14 M3余土外运量应为:1395.14 – 490 = 905.14 M3假设投标人所用的消耗量定额如下:挖 1 M3土方,用工 0.48 工日;余土外运每 M3土方,用工 0.10 工日,翻斗车 0.069 台班。已知翻斗车台班单价为 63.81 元/台班,人工单价为 22 元/工日。则工料机合价应为:[1395.14×0.48×22+905.14×(0.1×22+0.069×63.81)]=20709.22 元根据 206 号文附件二 “建筑安装工程计价程序”的规定, 由于各分部分项工程中的人工、材料、机械含量的比例不同,各分项工程可根据其材料费占人工费、材料费、机械费合计的比例(以字母“C”代表该项比值)在以下三种计算程序中选择一种计算其综合单价。...
