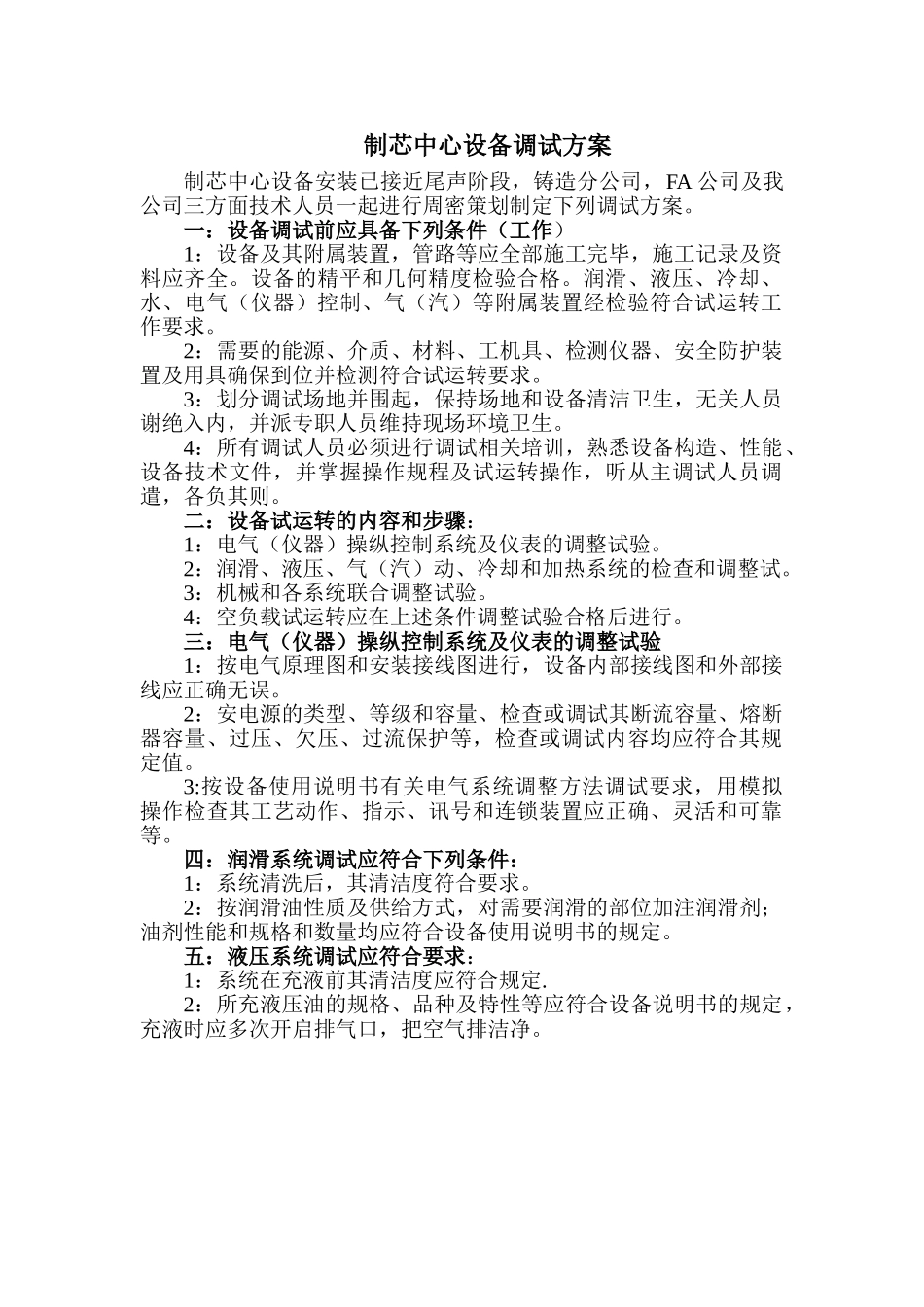

制芯中心设备调试方案制芯中心设备安装已接近尾声阶段,铸造分公司,FA 公司及我公司三方面技术人员一起进行周密策划制定下列调试方案
一:设备调试前应具备下列条件(工作)1:设备及其附属装置,管路等应全部施工完毕,施工记录及资料应齐全
设备的精平和几何精度检验合格
润滑、液压、冷却、水、电气(仪器)控制、气(汽)等附属装置经检验符合试运转工作要求
2:需要的能源、介质、材料、工机具、检测仪器、安全防护装置及用具确保到位并检测符合试运转要求
3:划分调试场地并围起,保持场地和设备清洁卫生,无关人员谢绝入内,并派专职人员维持现场环境卫生
4:所有调试人员必须进行调试相关培训,熟悉设备构造、性能、设备技术文件,并掌握操作规程及试运转操作,听从主调试人员调遣,各负其则
二:设备试运转的内容和步骤:1:电气(仪器)操纵控制系统及仪表的调整试验
2:润滑、液压、气(汽)动、冷却和加热系统的检查和调整试
3:机械和各系统联合调整试验
4:空负载试运转应在上述条件调整试验合格后进行
三:电气(仪器)操纵控制系统及仪表的调整试验1:按电气原理图和安装接线图进行,设备内部接线图和外部接线应正确无误
2:安电源的类型、等级和容量、检查或调试其断流容量、熔断器容量、过压、欠压、过流保护等,检查或调试内容均应符合其规定值
3:按设备使用说明书有关电气系统调整方法调试要求,用模拟操作检查其工艺动作、指示、讯号和连锁装置应正确、灵活和可靠等
四:润滑系统调试应符合下列条件:1:系统清洗后,其清洁度符合要求
2:按润滑油性质及供给方式,对需要润滑的部位加注润滑剂;油剂性能和规格和数量均应符合设备使用说明书的规定
五:液压系统调试应符合要求:1:系统在充液前其清洁度应符合规定
2:所充液压油的规格、品种及特性等应符合设备说明书的规定,充液时应多次开启排气口,把空气排洁净
3:系统应进行压力试验

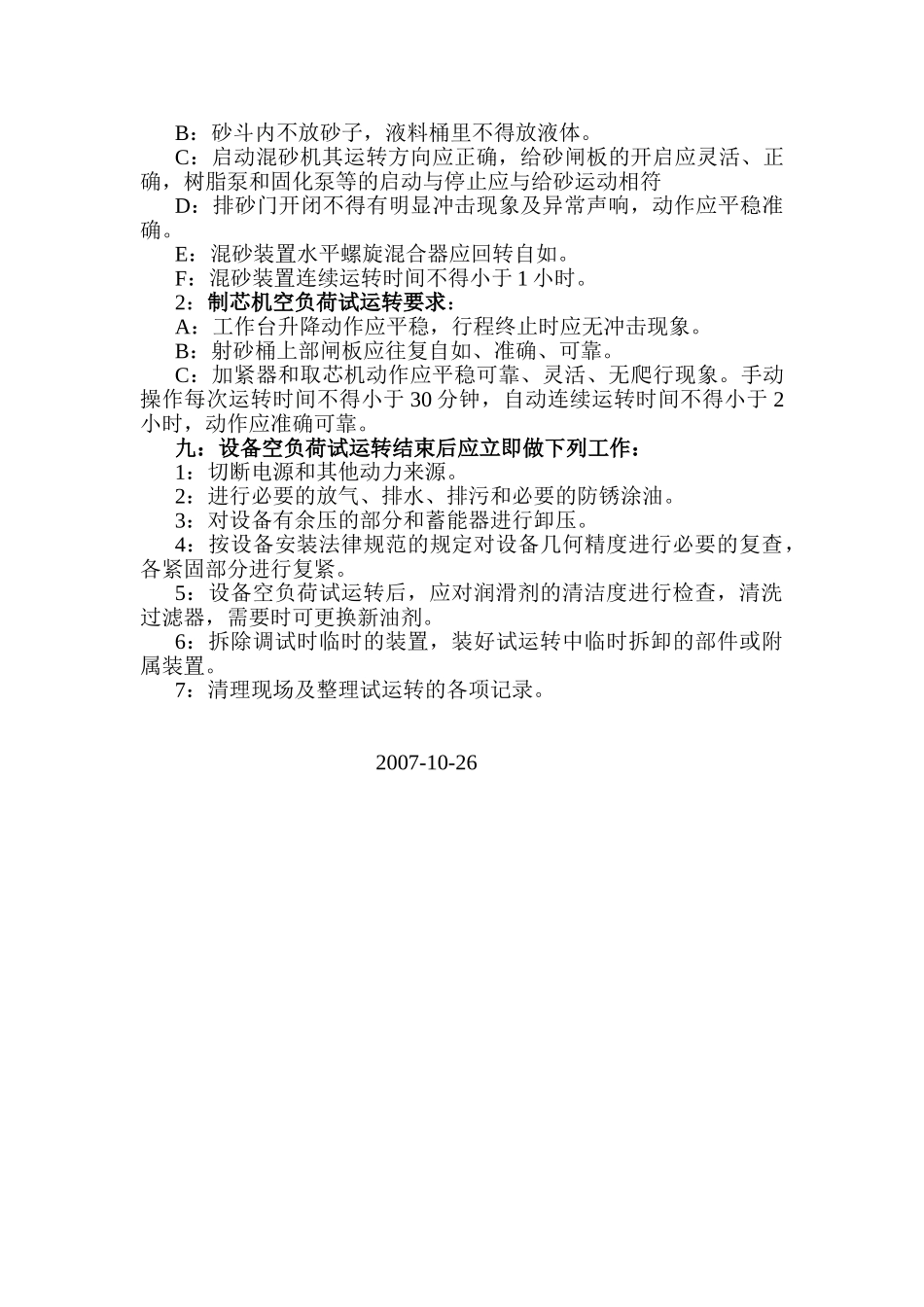

系统的油液马
