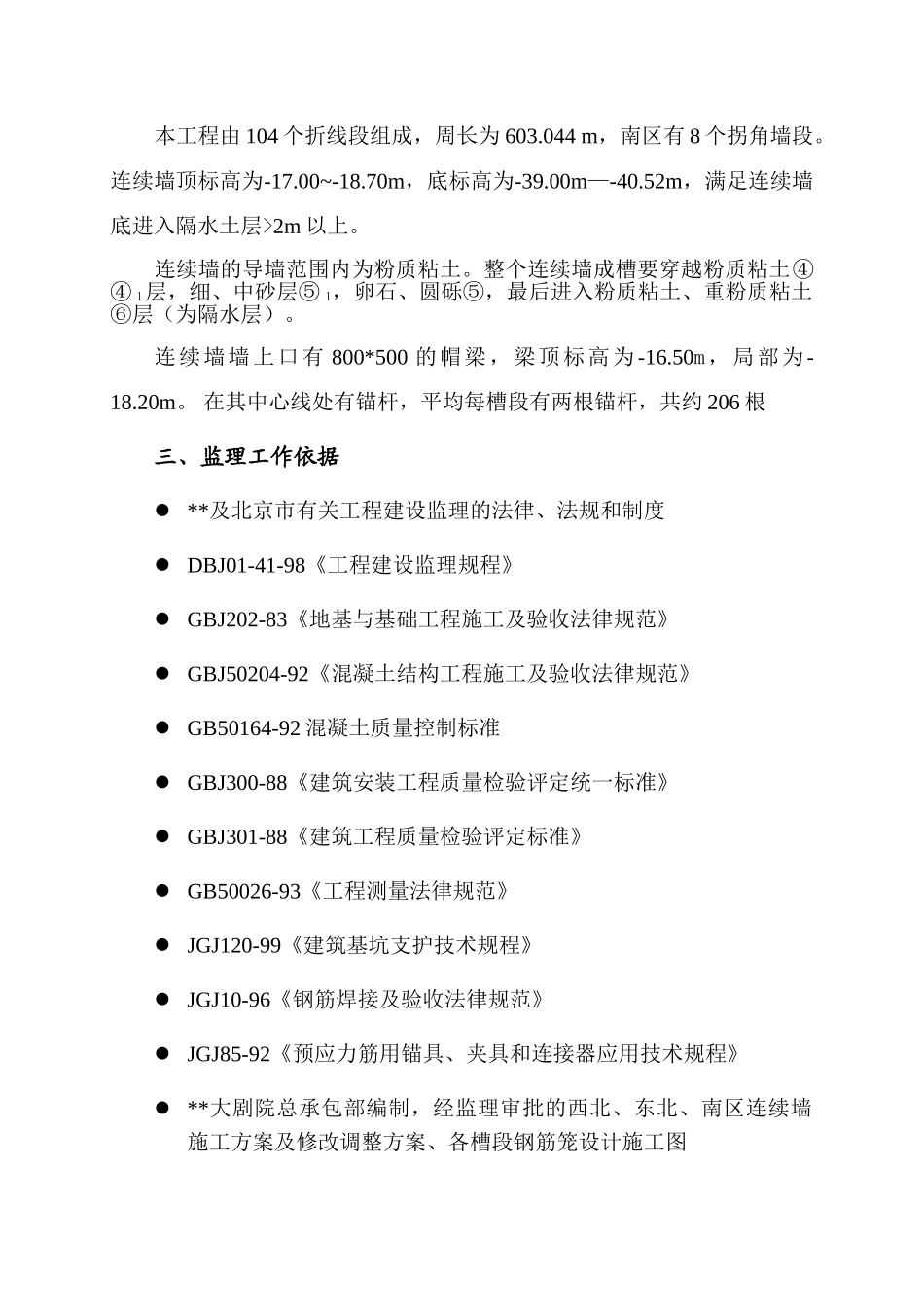

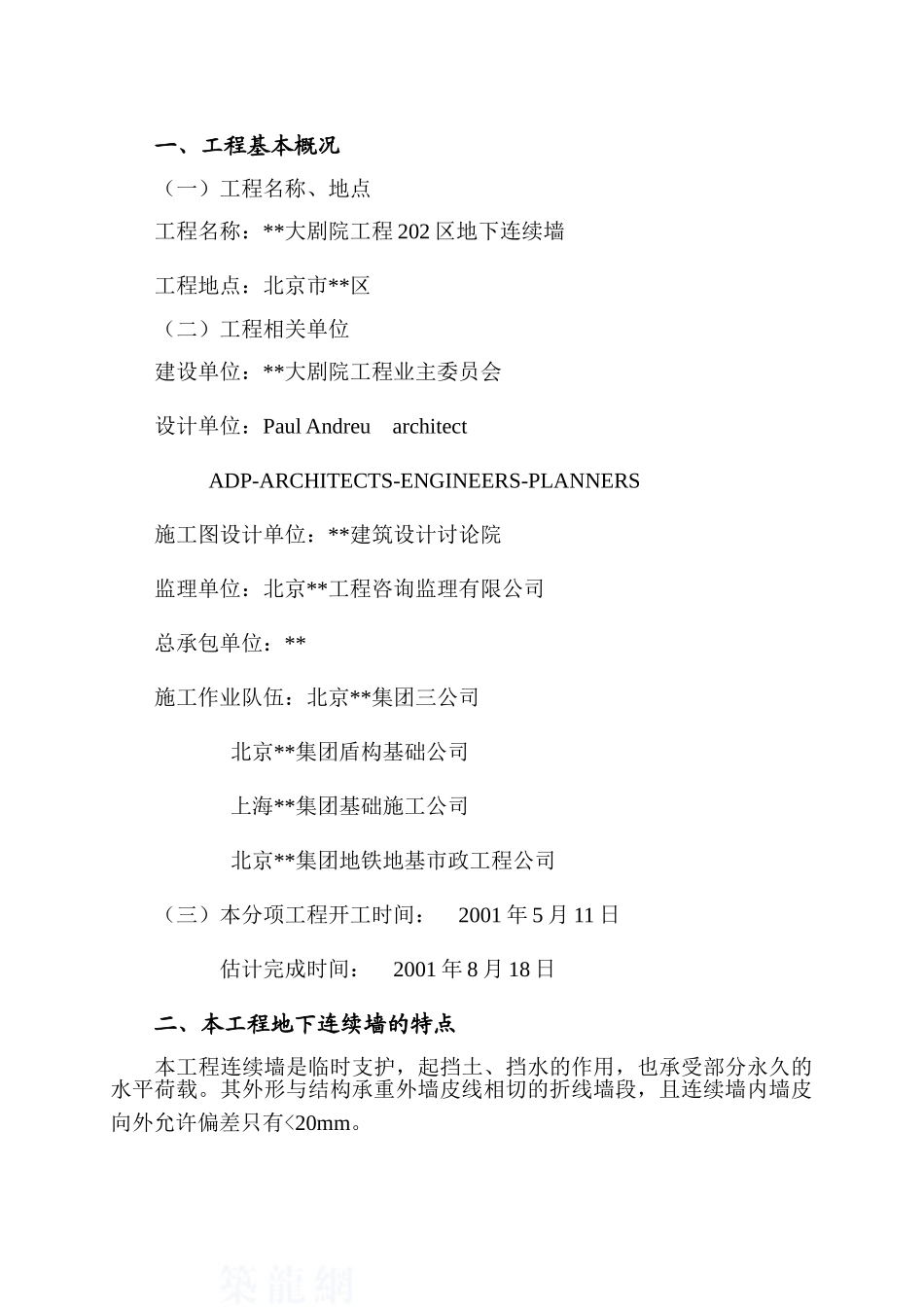

一、工程基本概况(一)工程名称、地点工程名称:**大剧院工程 202 区地下连续墙工程地点:北京市**区(二)工程相关单位建设单位:**大剧院工程业主委员会设计单位:Paul Andreu architect ADP-ARCHITECTS-ENGINEERS-PLANNERS施工图设计单位:**建筑设计讨论院监理单位:北京**工程咨询监理有限公司总承包单位:**施工作业队伍:北京**集团三公司 北京**集团盾构基础公司 上海**集团基础施工公司 北京**集团地铁地基市政工程公司(三)本分项工程开工时间: 2001 年 5 月 11 日 估计完成时间: 2001 年 8 月 18 日二、本工程地下连续墙的特点本工程连续墙是临时支护,起挡土、挡水的作用,也承受部分永久的水平荷载。其外形与结构承重外墙皮线相切的折线墙段,且连续墙内墙皮向外允许偏差只有<20mm。本工程由 104 个折线段组成,周长为 603.044 m,南区有 8 个拐角墙段。连续墙顶标高为-17.00~-18.70m,底标高为-39.00m—-40.52m,满足连续墙底进入隔水土层>2m 以上。连续墙的导墙范围内为粉质粘土。整个连续墙成槽要穿越粉质粘土④④ 1层,细、中砂层⑤ 1,卵石、圆砾⑤,最后进入粉质粘土、重粉质粘土⑥层(为隔水层)。连续墙墙上口有 800*500 的帽梁,梁顶标高为 -16.50m,局部为-18.20m。 在其中心线处有锚杆,平均每槽段有两根锚杆,共约 206 根三、监理工作依据 **及北京市有关工程建设监理的法律、法规和制度 DBJ01-41-98《工程建设监理规程》 GBJ202-83《地基与基础工程施工及验收法律规范》 GBJ50204-92《混凝土结构工程施工及验收法律规范》 GB50164-92 混凝土质量控制标准 GBJ300-88《建筑安装工程质量检验评定统一标准》 GBJ301-88《建筑工程质量检验评定标准》 GB50026-93《工程测量法律规范》 JGJ120-99《建筑基坑支护技术规程》 JGJ10-96《钢筋焊接及验收法律规范》 JGJ85-92《预应力筋用锚具、夹具和连接器应用技术规程》 **大剧院总承包部编制,经监理审批的西北、东北、南区连续墙施工方案及修改调整方案、各槽段钢筋笼设计施工图 **大剧院工程地质勘察报告 1996 年北京市建设工程概算定额及其有关文件 **大剧院工程业主委员会与**监理公司订立的监理合同 北京市京建质[1996]418 号文件(考虑到连续墙为非正式工程且在新、旧工程资料管理过度期)四、监理过程(一)过程控制1、分包单位审核总承包单位应将专业分包单位的营业执照、施...
