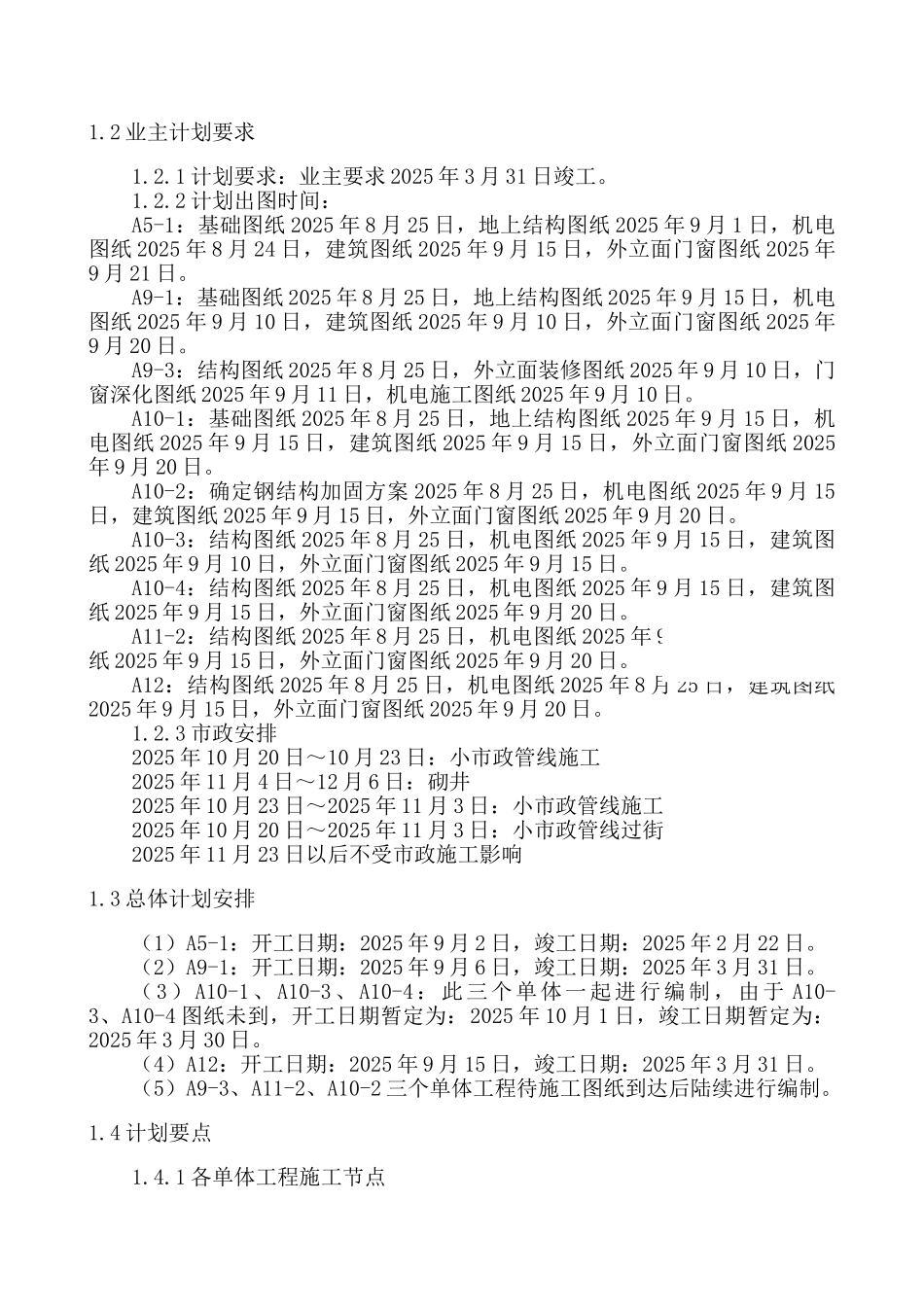

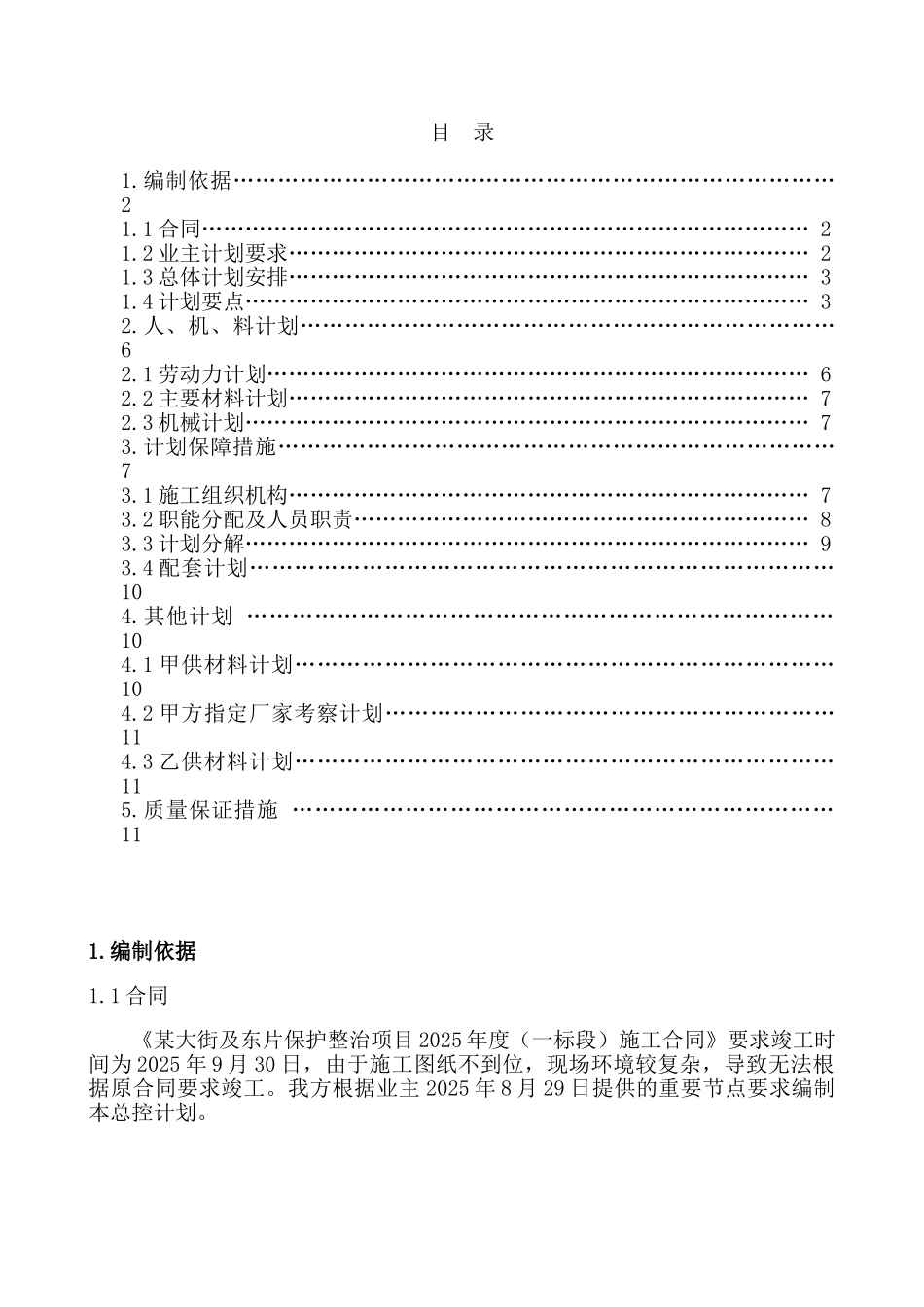

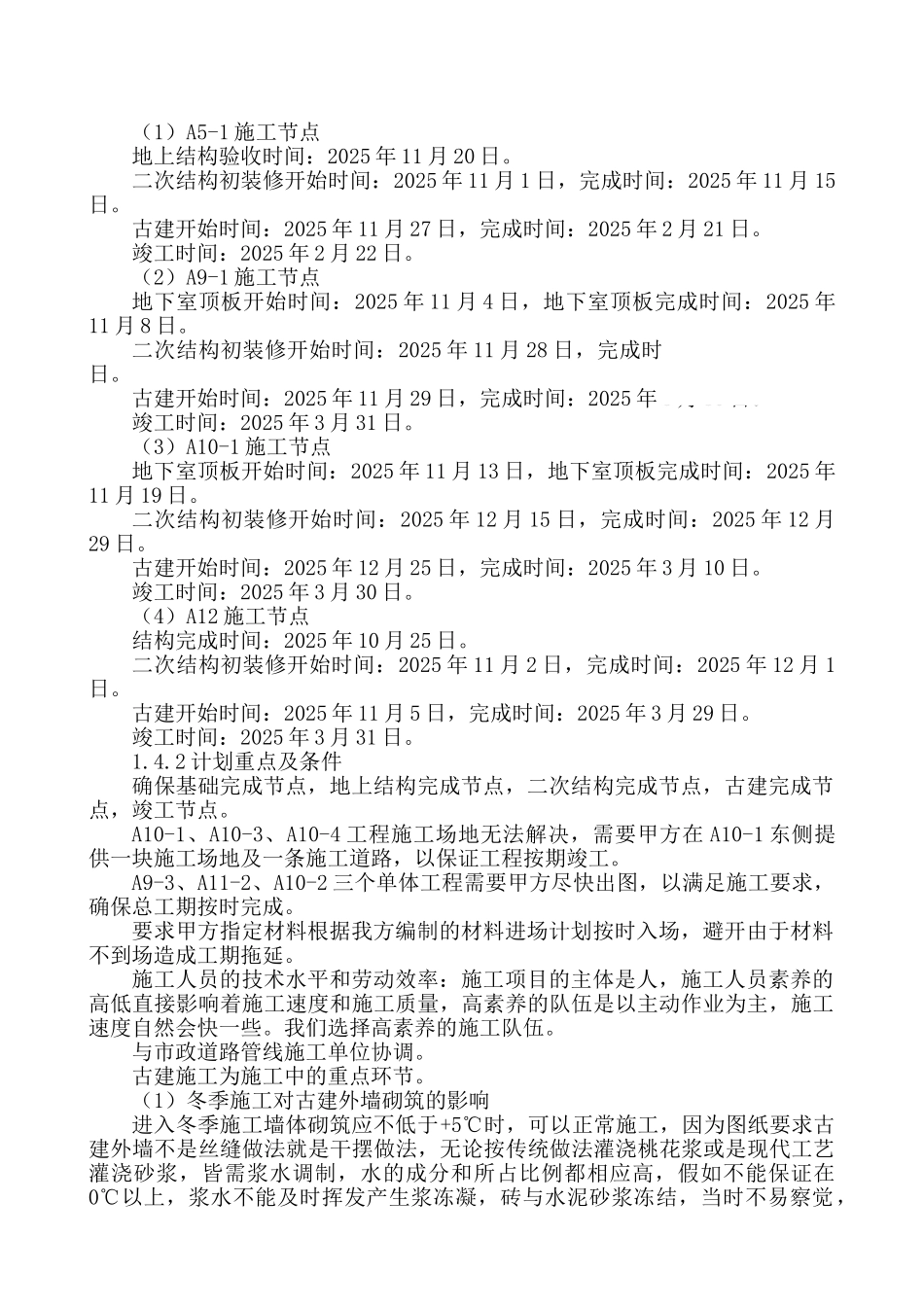

目 录1.编制依据……………………………………………………………………… 21.1 合同………………………………………………………………………… 21.2 业主计划要求……………………………………………………………… 21.3 总体计划安排……………………………………………………………… 31.4 计划要点…………………………………………………………………… 32.人、机、料计划……………………………………………………………… 62.1 劳动力计划………………………………………………………………… 62.2 主要材料计划……………………………………………………………… 72.3 机械计划…………………………………………………………………… 73.计划保障措施………………………………………………………………… 73.1 施工组织机构……………………………………………………………… 73.2 职能分配及人员职责……………………………………………………… 83.3 计划分解…………………………………………………………………… 93.4 配套计划…………………………………………………………………… 104.其他计划 …………………………………………………………………… 104.1 甲供材料计划……………………………………………………………… 104.2 甲方指定厂家考察计划…………………………………………………… 114.3 乙供材料计划……………………………………………………………… 115.质量保证措施 ……………………………………………………………… 111.编制依据1.1 合同 《某大街及东片保护整治项目 2025 年度(一标段)施工合同》要求竣工时间为 2025 年 9 月 30 日,由于施工图纸不到位,现场环境较复杂,导致无法根据原合同要求竣工。我方根据业主 2025 年 8 月 29 日提供的重要节点要求编制本总控计划。1.2 业主计划要求1.2.1 计划要求:业主要求 2025 年 3 月 31 日竣工。1.2.2 计划出图时间:A5-1:基础图纸 2025 年 8 月 25 日,地上结构图纸 2025 年 9 月 1 日,机电图纸 2025 年 8 月 24 日,建筑图纸 2025 年 9 月 15 日,外立面门窗图纸 2025 年9 月 21 日。A9-1:基础图纸 2025 年 8 月 25 日,地上结构图纸 2025 年 9 月 15 日,机电图纸 2025 年 9 月 10 日,建筑图纸 2025 年 9 月 10 日,外立面门窗...
