北京某学院雨水提升泵站 施工 组织设计目 录第一章、编制说明第二章、施工项目划分及总进度计划第三章、机械设备施工方案和调试第四章、电气设备施工方案和调试第五章、雨天施工技术措施第六章、安全技术措施及文明施工措施第七章、质量保证措施第八章、主要施工工具及人员配备第一章编制说明一、工程概况北京经济干部管理学院雨水提升泵站工程是管理学院雨污水中途提升泵站,是由马建国建筑设计院设计的

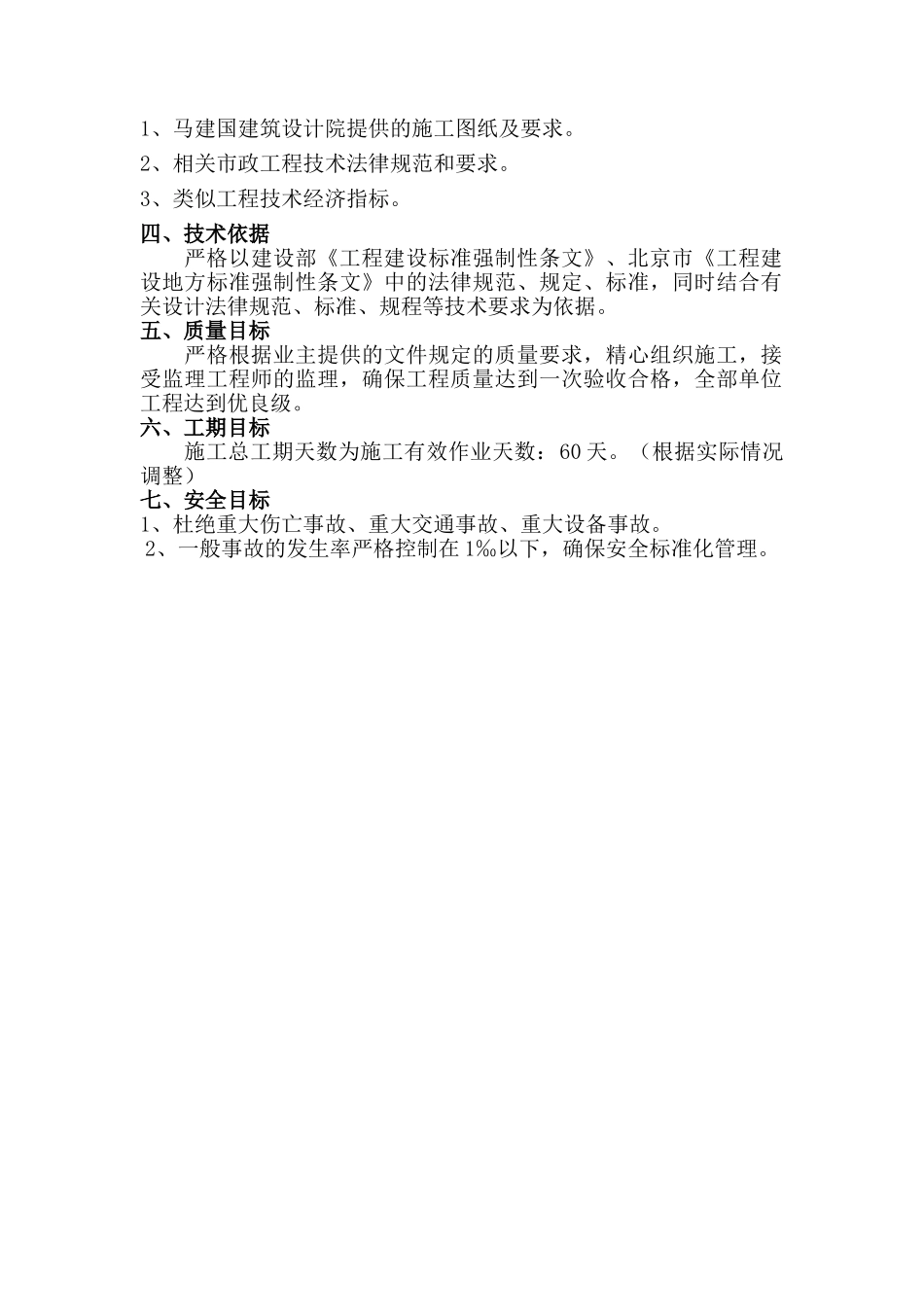

二、主要工作量1、雨水提升泵 8 台2、清污机 1 台3、电动闸门 1 台4、低压开关柜 7 台三、施工组织设计编制依据1、马建国建筑设计院提供的施工图纸及要求
2、相关市政工程技术法律规范和要求
3、类似工程技术经济指标
四、技术依据严格以建设部《工程建设标准强制性条文》、北京市《工程建设地方标准强制性条文》中的法律规范、规定、标准,同时结合有关设计法律规范、标准、规程等技术要求为依据
五、质量目标 严格根据业主提供的文件规定的质量要求,精心组织施工,接受监理工程师的监理,确保工程质量达到一次验收合格,全部单位工程达到优良级
六、工期目标 施工总工期天数为施工有效作业天数:60 天
(根据实际情况调整)七、安全目标1、杜绝重大伤亡事故、重大交通事故、重大设备事故
2、一般事故的发生率严格控制在 1‰以下,确保安全标准化管理

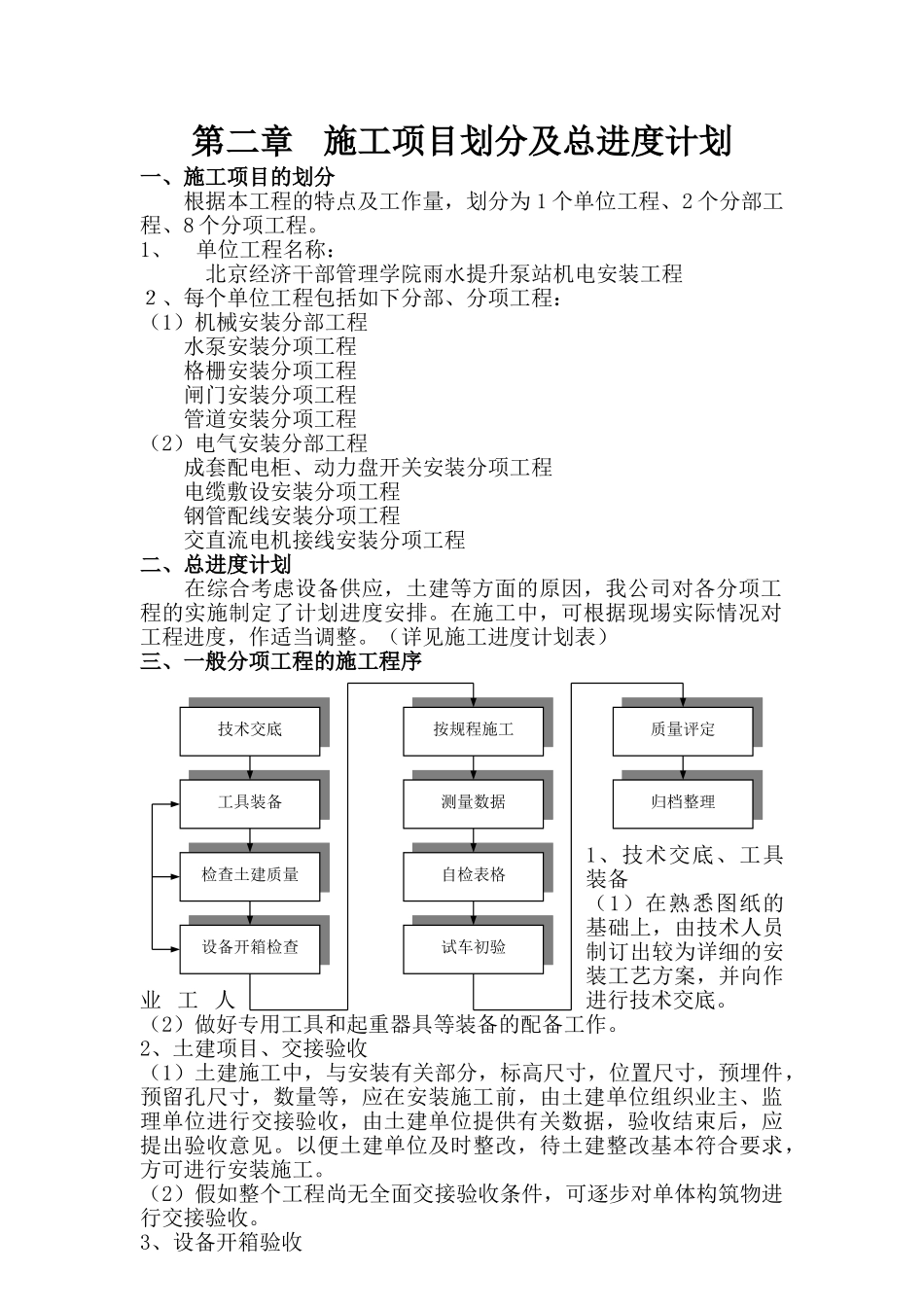

第二章施工项目划分及总进度计划一、施工项目的划分 根据本工程的特点及工作量,划分为 1 个单位工程、2 个分部工程、8 个分项工程
1、单位工程名称:北京经济干部管理学院雨水提升泵站机电安装工程2、每个单位工程包括如下分部、分项工程:(1)机械安装分部工程 水泵安装分项工程 格栅安装分项工程 闸门安装分项工程 管道安装分项工程(2)电气安装分部工程 成套配电柜、动力盘开关安装分项工程 电缆敷设安装分项工程 钢管配线安装分项工程 交直流电机接线安装分项工程 二、总进度计划 在综合考
