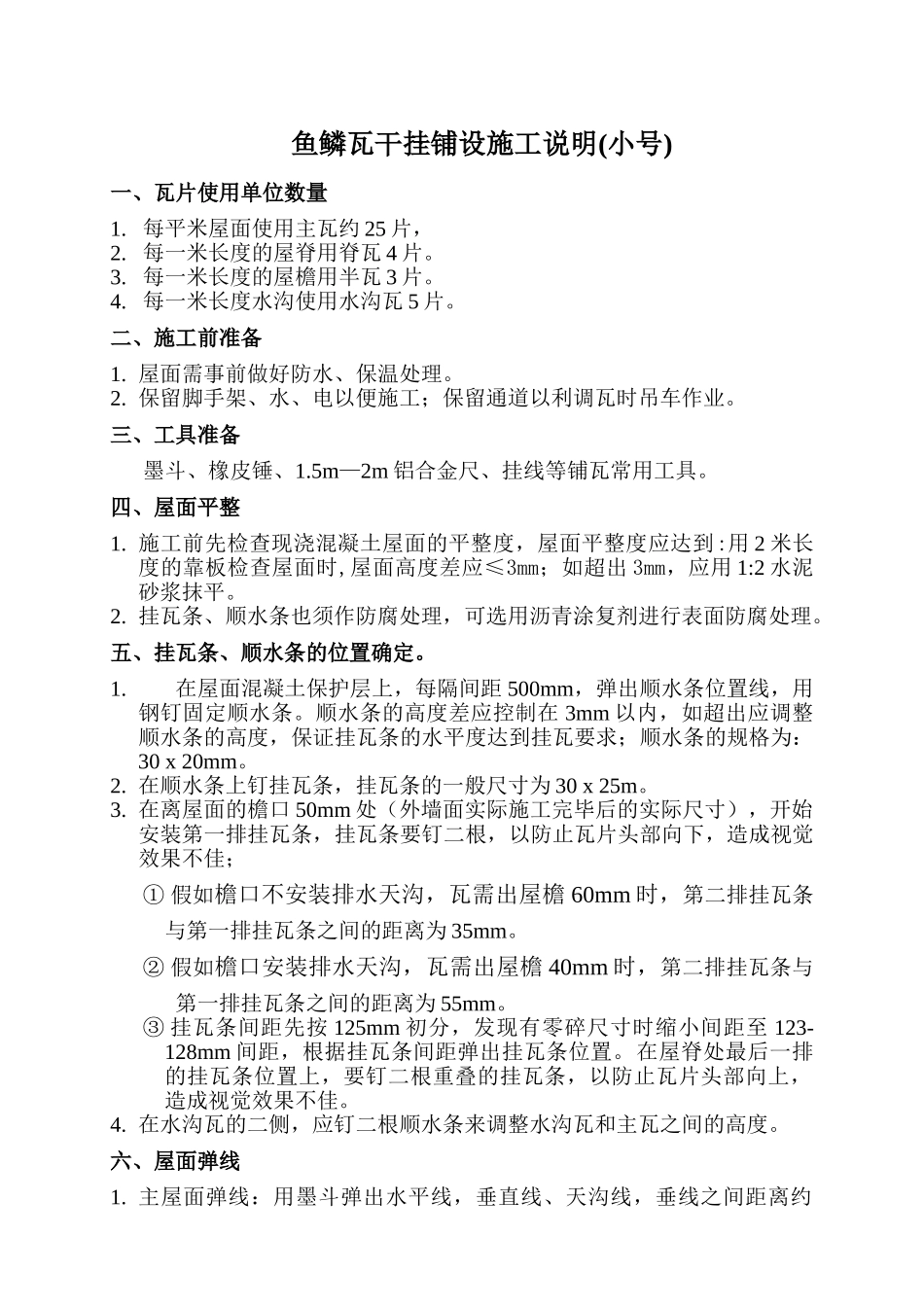

鱼鳞瓦干挂铺设施工说明(小号)一、瓦片使用单位数量1
每平米屋面使用主瓦约 25 片,2
每一米长度的屋脊用脊瓦 4 片
每一米长度的屋檐用半瓦 3 片
每一米长度水沟使用水沟瓦 5 片
二、施工前准备1
屋面需事前做好防水、保温处理
保留脚手架、水、电以便施工;保留通道以利调瓦时吊车作业
三、工具准备墨斗、橡皮锤、1
5m—2m 铝合金尺、挂线等铺瓦常用工具
四、屋面平整1
施工前先检查现浇混凝土屋面的平整度,屋面平整度应达到:用 2 米长度的靠板检查屋面时,屋面高度差应≤3mm;如超出 3mm,应用 1:2 水泥砂浆抹平
挂瓦条、顺水条也须作防腐处理,可选用沥青涂复剂进行表面防腐处理

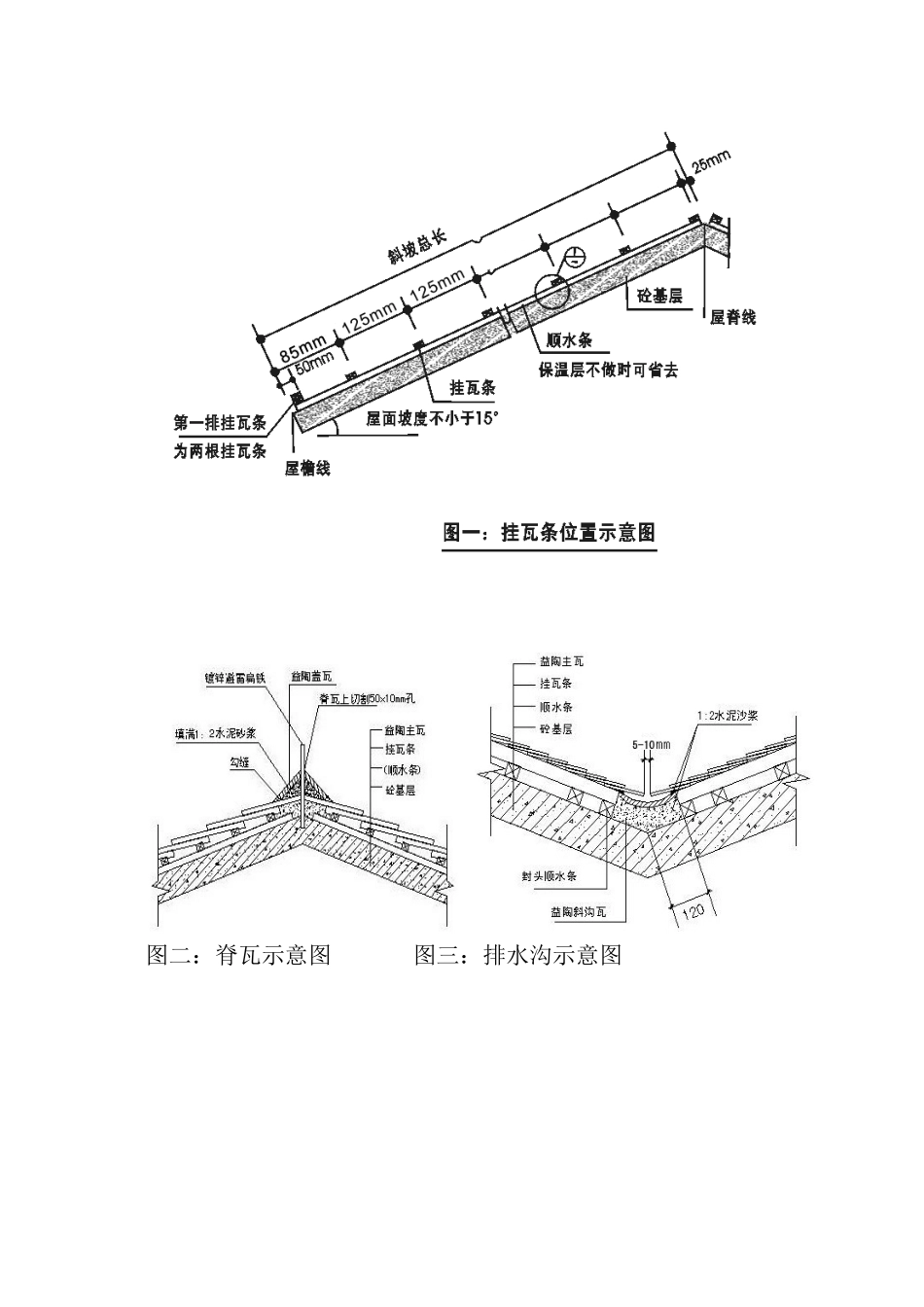

五、挂瓦条、顺水条的位置确定
在屋面混凝土保护层上,每隔间距 500mm,弹出顺水条位置线,用钢钉固定顺水条
顺水条的高度差应控制在 3mm 以内,如超出应调整顺水条的高度,保证挂瓦条的水平度达到挂瓦要求;顺水条的规格为:30 x 20mm
在顺水条上钉挂瓦条,挂瓦条的一般尺寸为 30 x 25m
在离屋面的檐口 50mm 处(外墙面实际施工完毕后的实际尺寸),开始安装第一排挂瓦条,挂瓦条要钉二根,以防止瓦片头部向下,造成视觉效果不佳;① 假如檐口不安装排水天沟,瓦需出屋檐 60mm 时,第二排挂瓦条与第一排挂瓦条之间的距离为 35mm
② 假如檐口安装排水天沟,瓦需出屋檐 40mm 时,第二排挂瓦条与第一排挂瓦条之间的距离为 55mm
③ 挂瓦条间距先按 125mm 初分,发现有零碎尺寸时缩小间距至 123-128mm 间距,根据挂瓦条间距弹出挂瓦条位置
在屋脊处最后一排的挂瓦条位置上,要钉二根重叠的挂瓦条,以防止瓦片头部向上,造成视觉效果不佳
在水沟瓦的二侧,应钉二根顺水条来调整水沟瓦和主瓦之间的高度
六、屋面弹线1

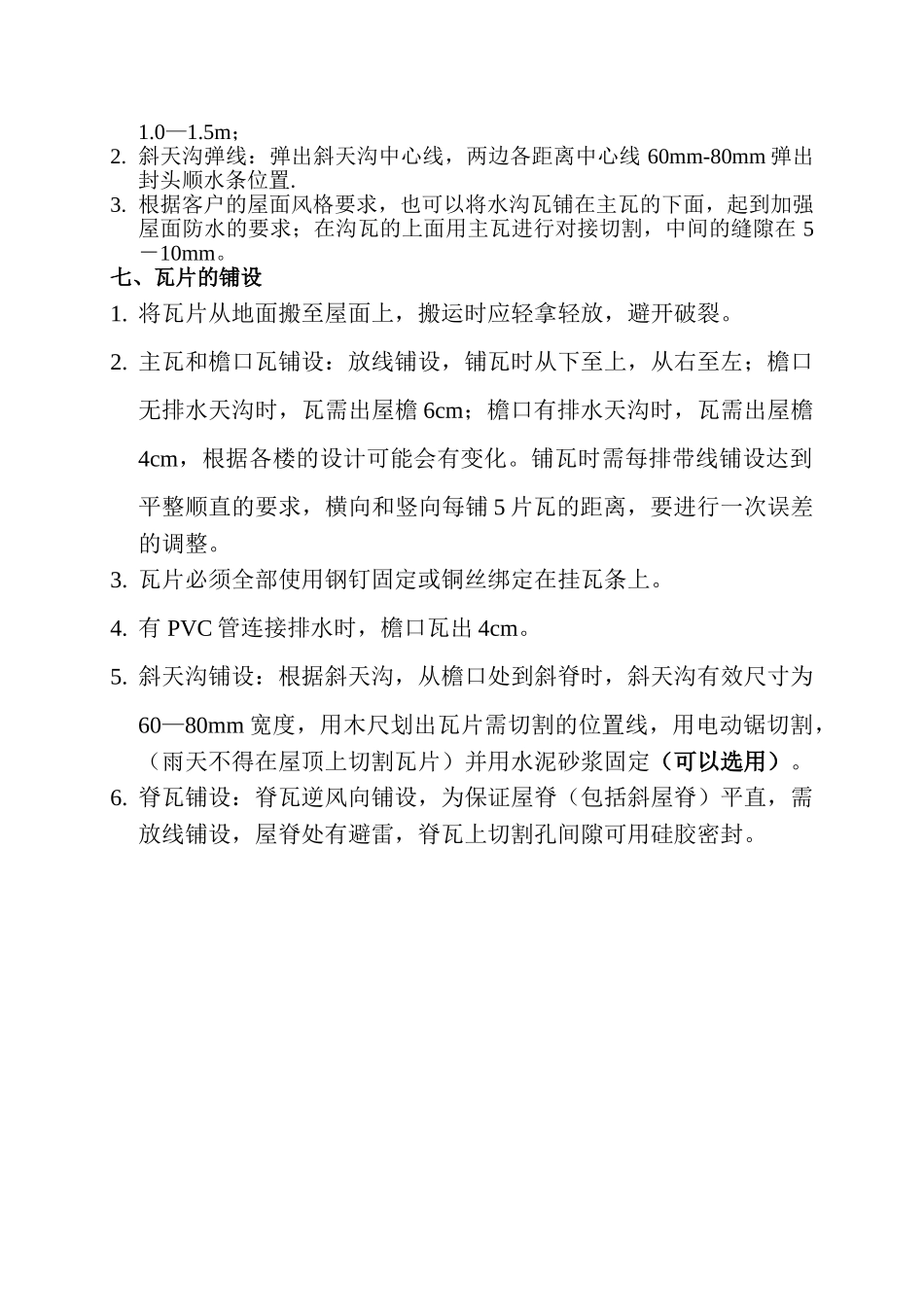

主屋面弹线:
