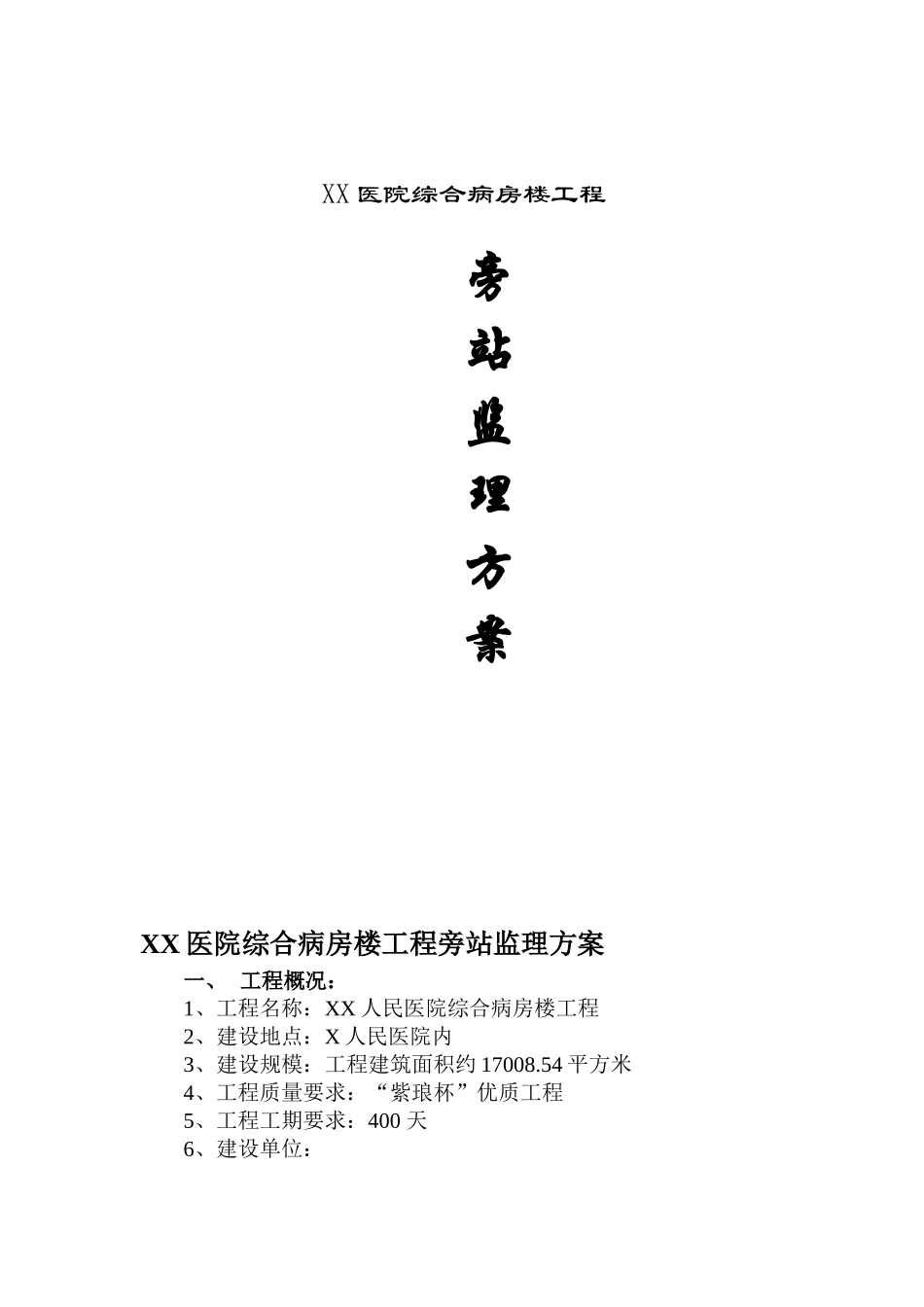

XX 医院综合病房楼工程旁站监理方案XX 医院综合病房楼工程旁站监理方案一、 工程概况:1、工程名称:XX 人民医院综合病房楼工程2、建设地点:X 人民医院内3、建设规模:工程建筑面积约 17008

54 平方米4、工程质量要求:“紫琅杯”优质工程5、工程工期要求:400 天 6、建设单位:7、设计单位: 8、施工单位: 9、监理单位: 二、编制依据:1、设计图纸、法律规范以及有关技术文件 ;2、建设部有关监理旁站要求的文件;3、监理合同; 4、承包商与业主的施工合同三、旁站监理的范围:本工程中的关键部位、关键工序
1、桩基工程;2、混凝土工程;3、回填土工程;4、卷材防水层细部构造处理;5、柱梁节点钢筋隐蔽过程;四、旁站监理程序:1
编制旁站方案;2
将旁站方案抄送施工单位和建设单位;3
将旁站方案报送市工程质量监督站;4
施工单位根据旁站方案的要求,在需要实施旁站监理的关键部位、关键工序进行施工前 24 小时,以书面方式通知监理组
监理部安排监理人员根据旁站监理方案实施旁站监理
旁站监理人员实施旁站监理时,发现施工单位有违反工程建设强制性标准行为时,有权责令施工单位立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者实行其他应急措施
旁站监理人员按要求做好旁站记录;施工单位现场质检人员应在旁站记录上签字;8
对于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字
9.监理企业将旁站记录存档备查
五、旁站监理内容:1、梁、柱节点钢筋旁站内容(1)对梁、柱钢筋节点等重要部位,必须安排有经过培训的监理人员进行巡查、旁站

(2)对柱筋节点实施的电渣压力焊,必须根据本施工层(段)的钢筋接头数量按检验批每300
