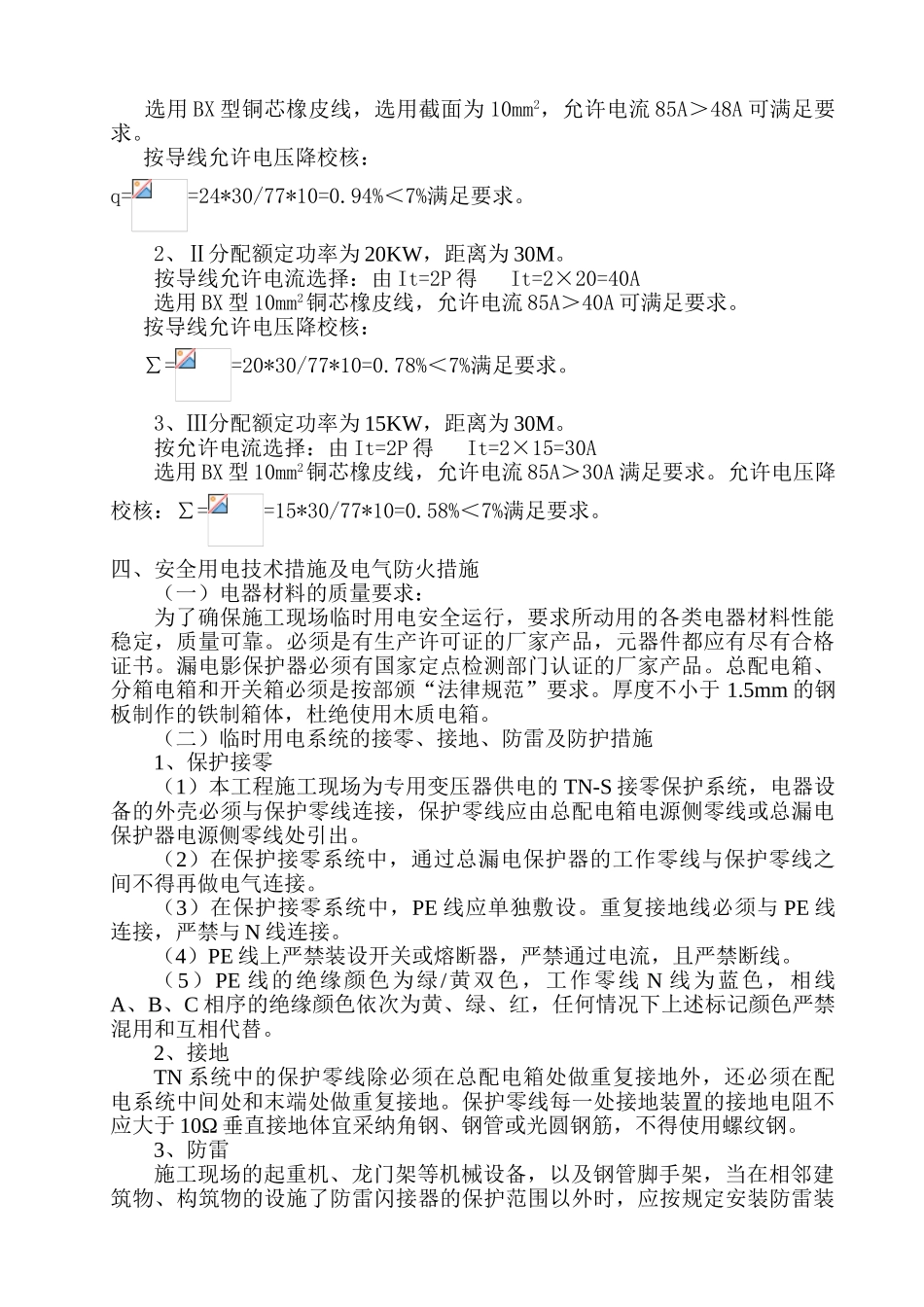

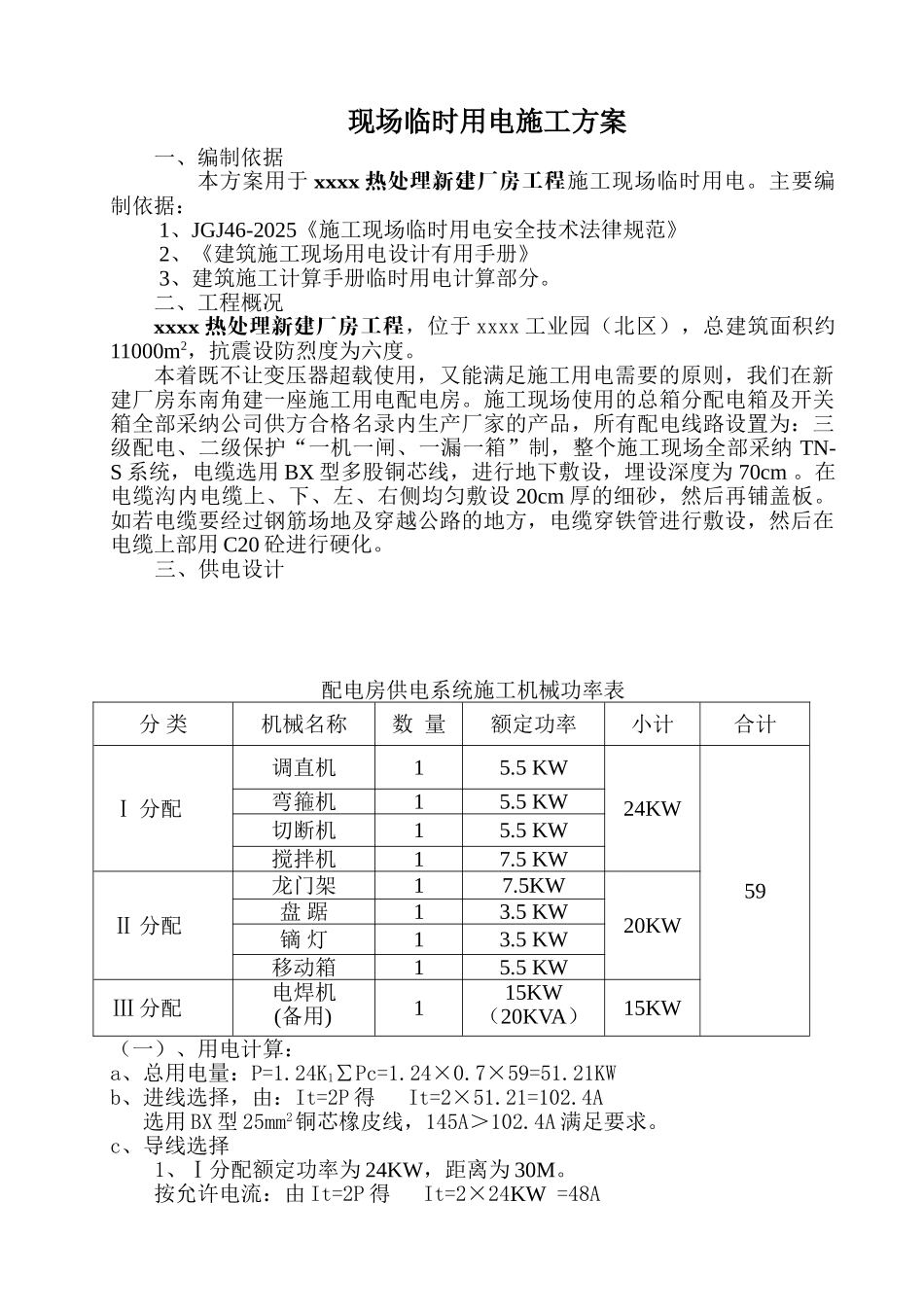

现场临时用电施工方案一、编制依据本方案用于 xxxx 热处理新建厂房工程施工现场临时用电
主要编制依据:1、JGJ46-2025《施工现场临时用电安全技术法律规范》2、《建筑施工现场用电设计有用手册》3、建筑施工计算手册临时用电计算部分
二、工程概况xxxx 热处理新建厂房工程,位于 xxxx 工业园(北区),总建筑面积约11000m2,抗震设防烈度为六度
本着既不让变压器超载使用,又能满足施工用电需要的原则,我们在新建厂房东南角建一座施工用电配电房
施工现场使用的总箱分配电箱及开关箱全部采纳公司供方合格名录内生产厂家的产品,所有配电线路设置为:三级配电、二级保护“一机一闸、一漏一箱”制,整个施工现场全部采纳 TN-S 系统,电缆选用 BX 型多股铜芯线,进行地下敷设,埋设深度为 70cm
在电缆沟内电缆上、下、左、右侧均匀敷设 20cm 厚的细砂,然后再铺盖板
如若电缆要经过钢筋场地及穿越公路的地方,电缆穿铁管进行敷设,然后在电缆上部用 C20 砼进行硬化
三、供电设计配电房供电系统施工机械功率表分 类机械名称数 量额定功率小计 合计Ⅰ 分配调直机15
5 KW24KW59弯箍机15
5 KW切断机15
5 KW搅拌机17
5 KWⅡ 分配龙门架17
5KW20KW盘 踞13
5 KW镝 灯13
5 KW移动箱15
5 KWⅢ 分配电焊机(备用)115KW(20KVA)15KW(一)、用电计算:a、总用电量:P=1
24K1∑Pc=1
7×59=51
21KWb、进线选择,由:It=2P 得 It=2×51
21=102
4A 选用 BX 型 25mm2铜芯橡皮线,145A>102
4A 满足要求
c、导线选择1、Ⅰ分配额定功率为 24KW,距离为 30M
按允许电流:由 It=2P 得 It=2×24KW =48A 选用 BX 型铜芯橡皮线,选用截面为 10
