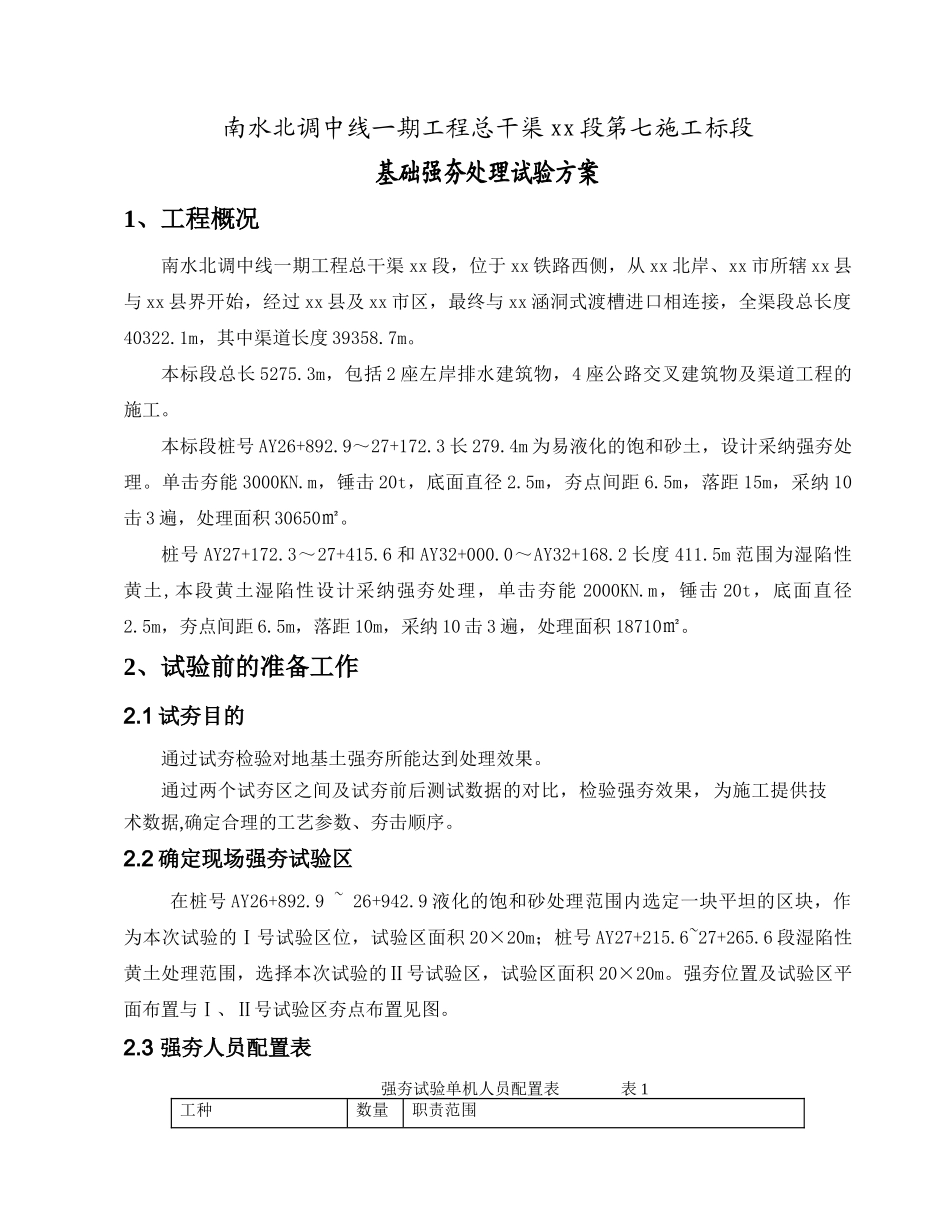

南水北调中线一期工程总干渠 xx 段第七施工标段基础强夯处理试验方案中国 xx 水电开发总公司南水北调 xx 段第七标段项目经理部200x 年 5 月 16 日南水北调中线一期工程总干渠 xx 段第七施工标段基础强夯处理试验方案1、工程概况南水北调中线一期工程总干渠 xx 段,位于 xx 铁路西侧,从 xx 北岸、xx 市所辖 xx 县与 xx 县界开始,经过 xx 县及 xx 市区,最终与 xx 涵洞式渡槽进口相连接,全渠段总长度40322
1m,其中渠道长度 39358
本标段总长 5275
3m,包括 2 座左岸排水建筑物,4 座公路交叉建筑物及渠道工程的施工
本标段桩号 AY26+892
9~27+172
3 长 279
4m 为易液化的饱和砂土,设计采纳强夯处理
单击夯能 3000KN
m,锤击 20t,底面直径 2
5m,夯点间距 6
5m,落距 15m,采纳 10击 3 遍,处理面积 30650㎡
桩号 AY27+172
3~27+415
6 和 AY32+000
0~AY32+168
2 长度 411
5m 范围为湿陷性黄土,本段黄土湿陷性设计采纳强夯处理,单击夯能 2000KN
m,锤击 20t,底面直径2
5m,夯点间距 6
5m,落距 10m,采纳 10 击 3 遍,处理面积 18710㎡

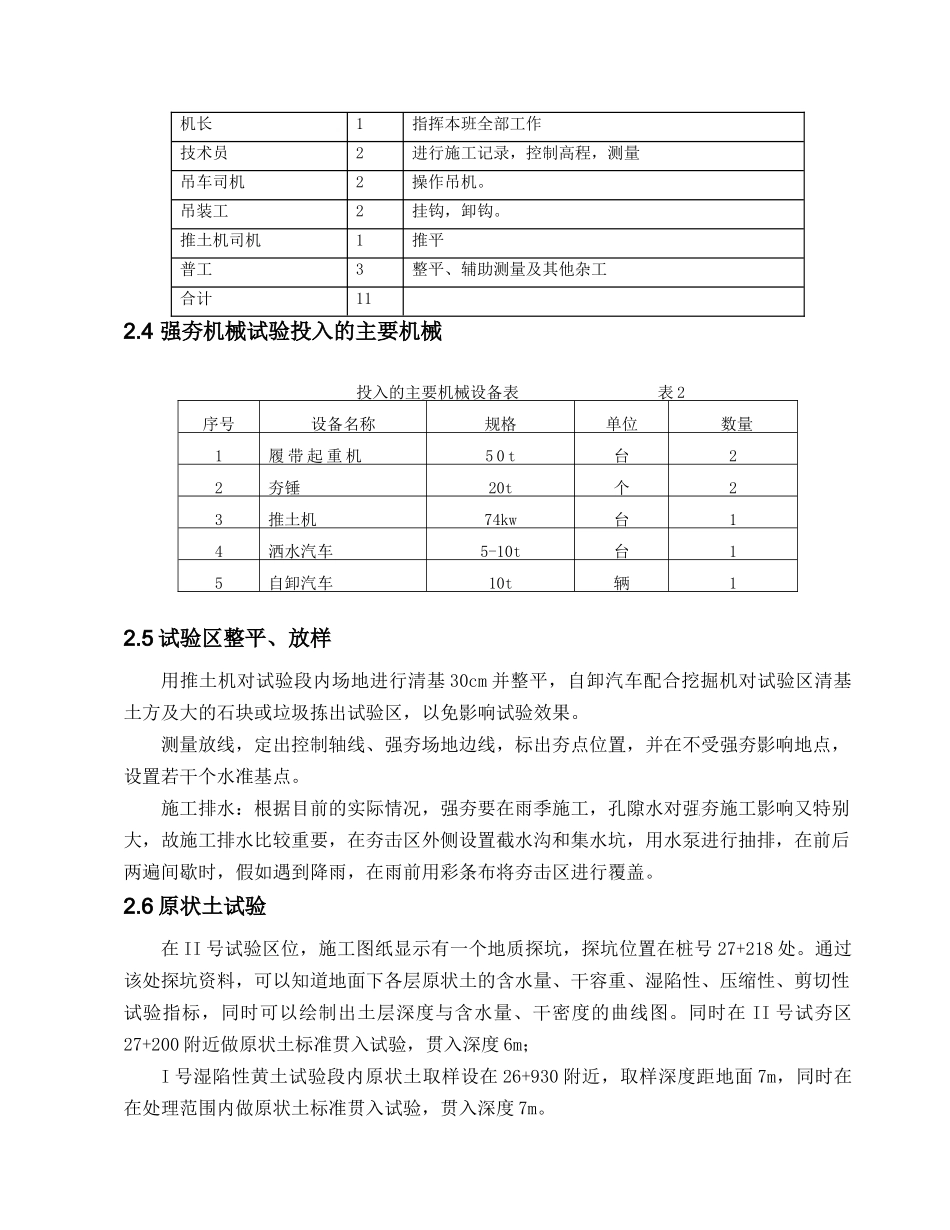

2、试验前的准备工作2
1 试夯目的通过试夯检验对地基土强夯所能达到处理效果
通过两个试夯区之间及试夯前后测试数据的对比,检验强夯效果,为施工提供技术数据,确定合理的工艺参数、夯击顺序
2 确定现场强夯试验区在桩号 AY26+892
9 ~ 26+942
9 液化的饱和砂处理范围内选定一块平坦的区块,作为本次试验的Ⅰ号试验区位,试验区面积 20×20m;桩号 AY27+215
6~27+265
6 段湿陷性黄土处理范围,选择本次试验的Ⅱ号试验区,试验区面积
