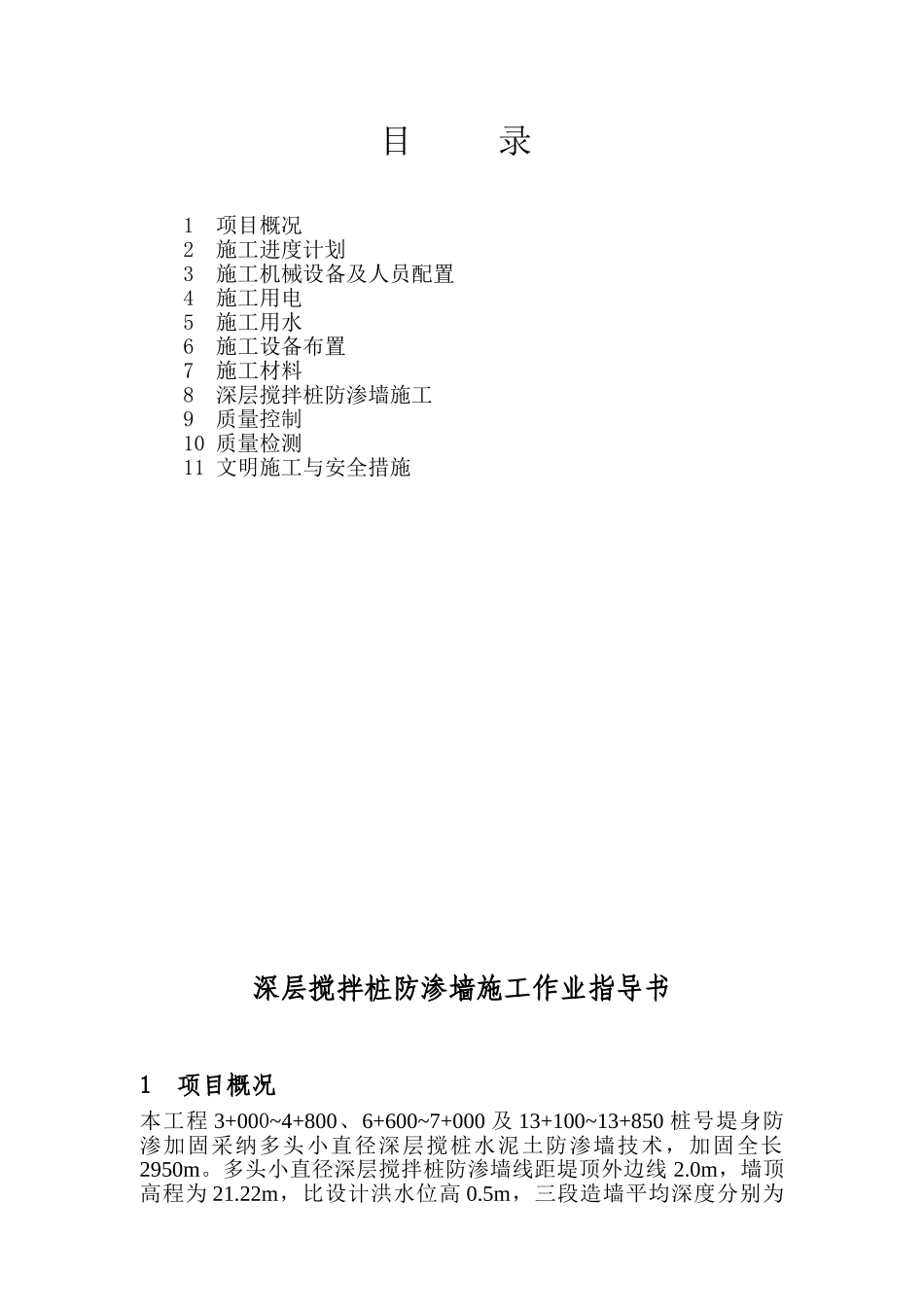

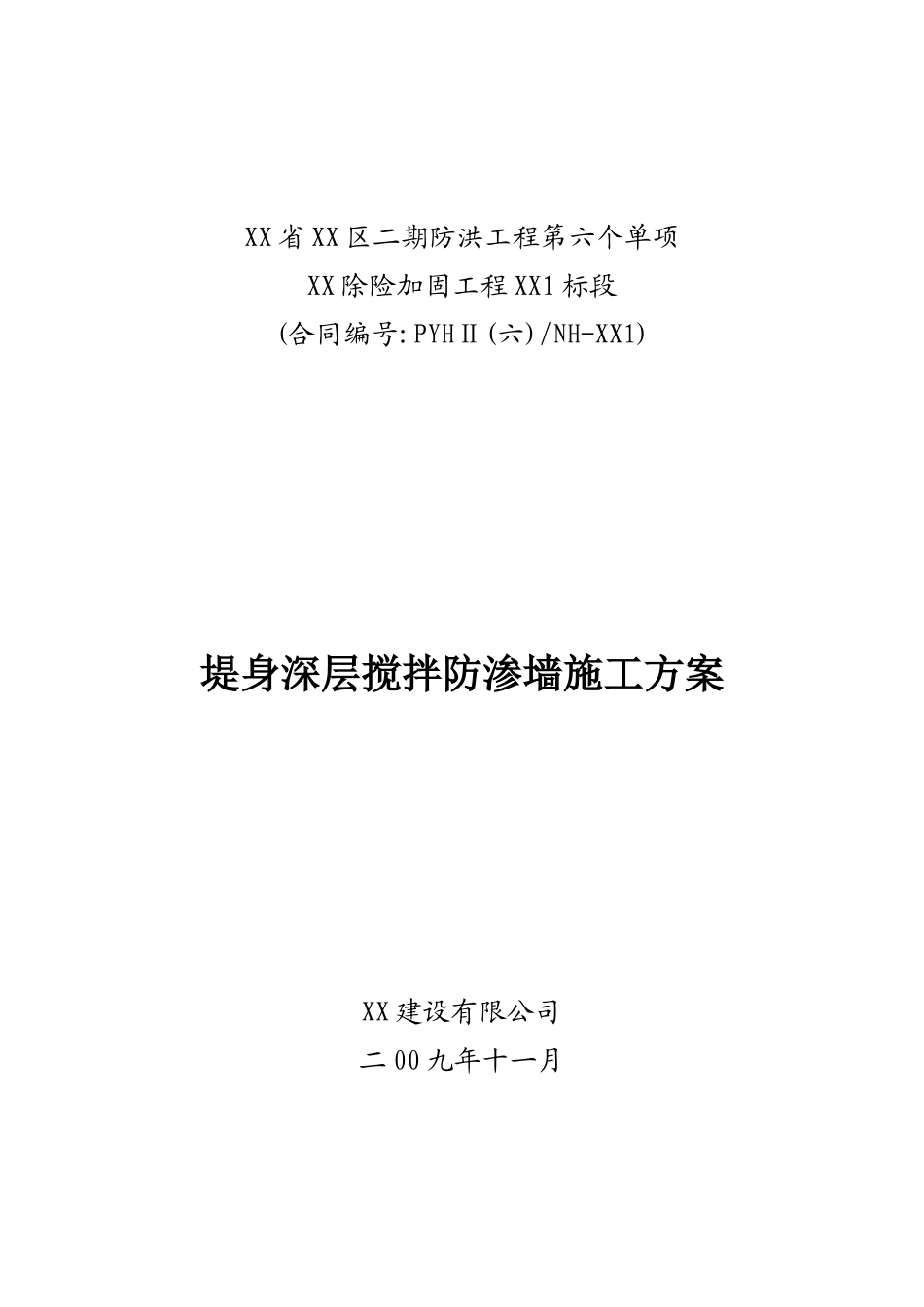

XX 省 XX 区二期防洪工程第六个单项XX 除险加固工程 XX1 标段(合同编号:PYHⅡ(六)/NH-XX1)堤身深层搅拌防渗墙施工方案XX 建设有限公司二 00 九年十一月批准: 2009 年 11 月 12 日校核: 2009 年 11 月 12 日编制: 2009 年 11 月 12 日目 录1 项目概况2 施工进度计划3 施工机械设备及人员配置4 施工用电5 施工用水6 施工设备布置7 施工材料8 深层搅拌桩防渗墙施工9 质量控制10 质量检测11 文明施工与安全措施深层搅拌桩防渗墙施工作业指导书1 项目概况本工程 3+000~4+800、6+600~7+000 及 13+100~13+850 桩号堤身防渗加固采纳多头小直径深层搅桩水泥土防渗墙技术,加固全长2950m
多头小直径深层搅拌桩防渗墙线距堤顶外边线 2
0m,墙顶高程为 21
22m,比设计洪水位高 0
5m,三段造墙平均深度分别为7
19m,总工程量为 22705
2 施工进度计划本 工 程 多 头 小 直 径 深 层 搅 拌 桩 防 渗 墙 总 工 程 量 约 为22705
75m2,堤身防渗墙施工自 2009 年 11 月 22 日开始,至 2010 年2 月 10 日结束,共计 80 天,日平均施工强度:300m2/d
施工进度计划如下表:深层搅拌桩防渗墙施工进度计划表序号项目单位工程量施工天数形 象 进 度2025 年 11 月 2025 年 12 月2025 年 1 月2025 年 2 月上中下上中下上中下上中下1施工准备天192深层搅拌m222705
75803 施工机械设备及人员配置 根据工期要求及现场情况,组织 1 台套多头小直径深层搅拌设备进 入 现 场 施 工 , 从 桩 号 7+000 ~ 6+600 开 始 向 4+800 ~3+000、1
