表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程主体工程分项工程名称沉降观测安装日 期2009 年 5 月 24 日交底内容: 沉降观测安装技术交底一、沉降观测点安装概况根据设计图纸及高层建筑技术法律规范,XX 市文博馆工程共设沉降观测点 29 个,本工程沉降观测点按对称设置,主要是为了掌握建筑物各部位的沉降变化情况,分析数据,作出预报,为建筑物的安全施工服务
同时根据测资料,对所预期的沉降数据进行验证
二、安装方案施工顺序弹线定位→钻孔,螺全固定钢板→钻孔植入成品圆钢→带成品不锈钢的螺丝拧紧→观测点外装饰1、钻孔、植入成品圆钢① 根据本工程的实际情况,沉降观测点标高定为-0
050m 左右
用水准仪抄平,弹线定位立面尺寸,29 个观测点平面位置布置详见后附“XX 市文博馆工程沉降观测点布置示意图”
②弹出 φ22 成品圆钢定位线,用电锤在砼面钻孔,植入 φ20 成品圆钢,其要求位置准确,确保安装水平
③ 注意事项:观测点圆球为 φ30
做法详见后附“沉降观测点做法详图”
三、永久性基准点的设置根据本工程的实际情况,因主楼北侧、南侧、东侧后期都要开挖裙楼,不宜设置永久性基准点,为了确保主体施工期间,观降沉降的准确性,在本工程南、北各设置三个基准点,共设置六个基准点,基准点高程为-0
050mm,具体做法详见后附“永久性基准点做法”

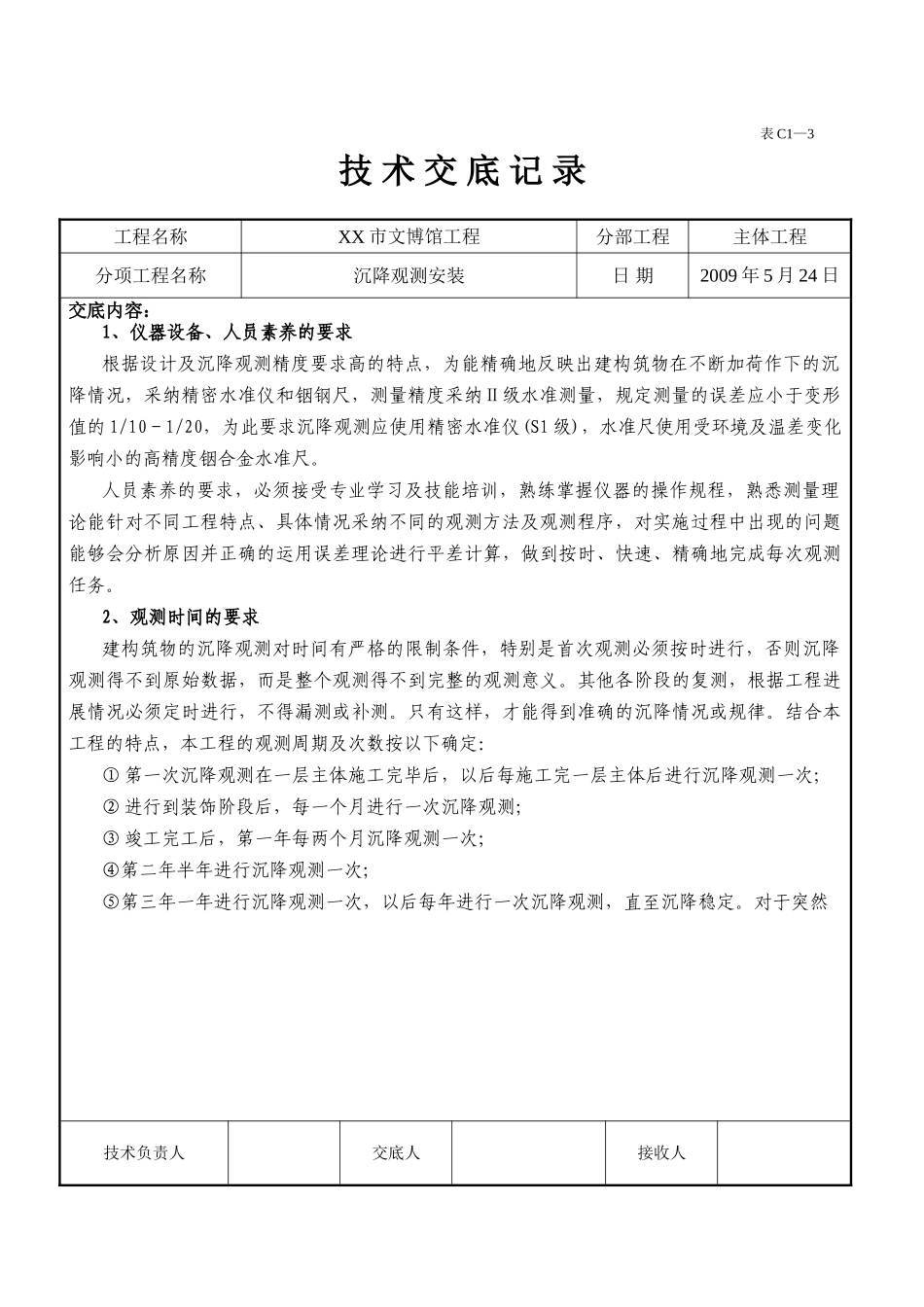

三、沉降观测的基本要求 技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程主体工程分项工程名称沉降观测安装日 期2009 年 5 月 24 日交底内容: 1、仪器设备、人员素养的要求 根据设计及沉降观测精度要求高的特点,为能精确地反映出建构筑物在不断加荷作下的沉降情况,采纳精密水准仪和铟钢尺,测量精度采纳Ⅱ级水准测量,规定测量的误差应小于变形值的 1/10-1/20,为此要求沉降观
